华南理工大学校园基本建设 工作简报 第13期

日期:2019-09-03


华南理工大学校园基本建设


工 作 简 报


13


20197-8月)

一、五山校区

     1.36号实验楼室内装修及2号楼修缮项目室内部分已于2019726日完成验收。室外景观部分正在收尾施工,计划8月底完成。该工程监理预算部已完成补充协议前预算审核,初审金额828万元,目前已发给施工单位确认。计划下月送咨询公司和审计审核,争取9月完成补充协议签订工作36号实验楼一期工程结算已完成审核初稿,整理出结算所缺资料清单,已发函催促施工单位尽快提交完整资料,及时推进结算工作。36号楼停车场车辆门禁系统完成询价反馈给保卫处。36号实验楼室内装修及2号楼修缮工程正在进行新增主材定价及进度款审核。目前新达成一致主材定价20余项。计划下月继续推进争议问题的协商与解决。

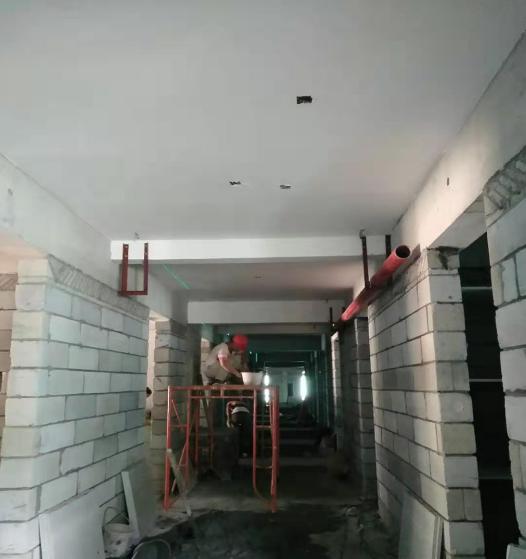

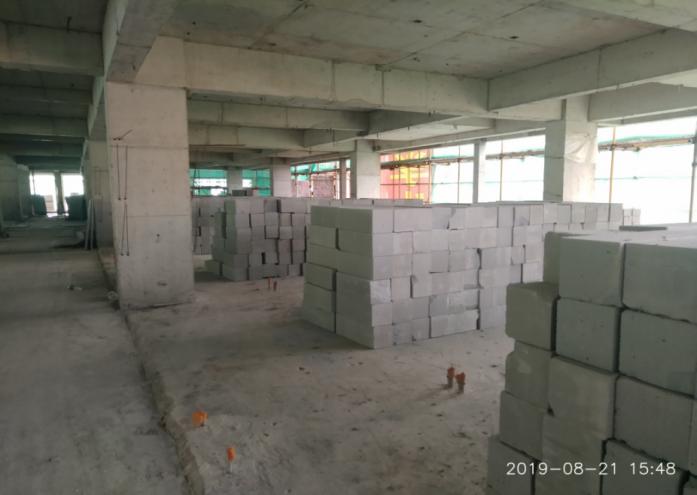

     2.北区学生宿舍项目,201978日已完成主体结构封顶,目前内外墙砌体完成至12层,水电管线预埋完成,工程计划11月底完工。该项目监理初步审核且施工单位已确认的变更预算已完成,初审金额为12741734.5元,目前正送咨询公司审核。外墙涂料的变更正根据电子资料进行价格的初审。工程检测部分结算资料待完善,争取月底完成结算审核工作。

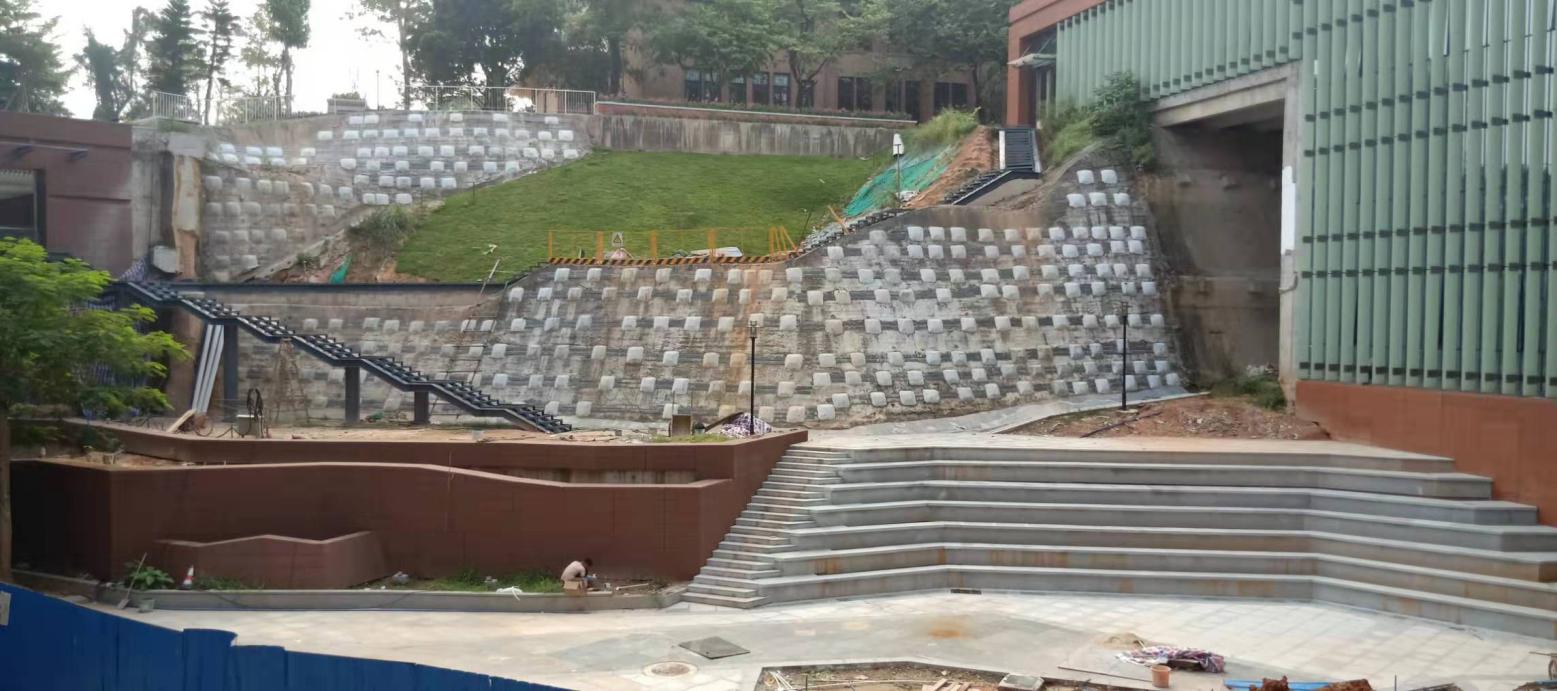

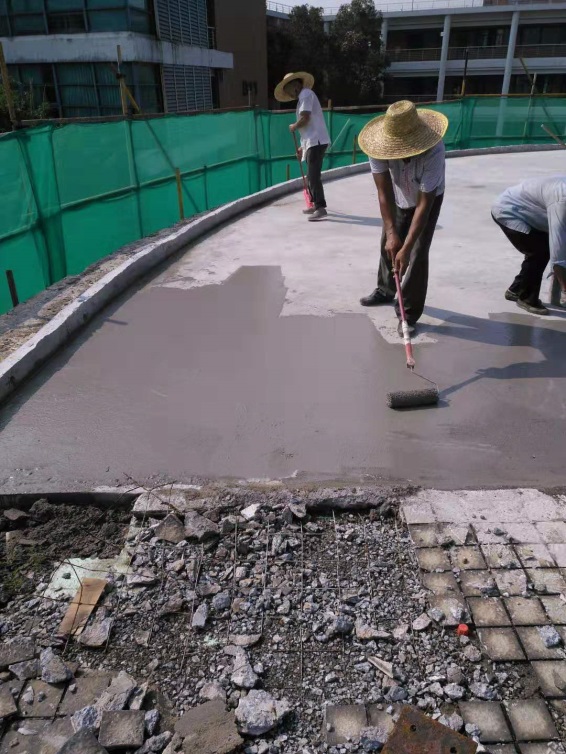

     3.12号楼修缮工程,室内工程于2019715日已验收,并移交使用单位,目前进行室外园建部分收尾施工,计划91日前完成竣工验收。12号楼新增卍字符号询价,目前已有一家单位回复。

4.校务服务中心装修工程项目,于826日通过验收。

    5.北区幼儿园过渡性用房维修工程,室内装修工程正进行初验后的整改施工,目前正在进行室外道路及活动场地施工,计划8月底验收。

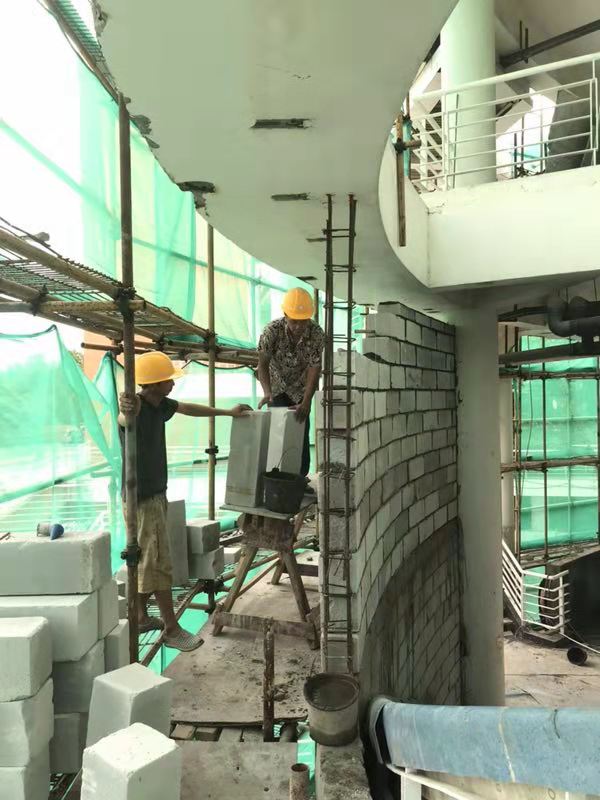

    6.工管实验大楼新百步梯工程目前正在进行钢梯骨架及步级结构焊接、油漆、花池及园建饰面工程施工,计划8月底完。

7.西一留学生宿舍及西十一学生宿舍项目, 西一留学生宿舍项目于2019.8.12通过验收已交付使用单位。西十一学生宿舍项目室内装修已基本完成,家具、热水及空调设备陆续进场安装,计划91日前完成工程整体竣工验收。

      8.游泳馆项目,设计院需重新确认电梯专业图纸,我方再与日立电梯签订电梯合同。目前已将项目政府批复文件、所签订合同、施工图文件及工程量清单控制价移交市重点项目管理中心,待与市重点项目管理中心签订建管框架协议(含人才公寓等项目)。施工图文件中还缺少滑动屋盖图纸,需设计院补充图纸后才可进行施工招标。待与后勤处协调明确项目管线、树木迁移及临时施工用电、用水等问题。因消防设计审查新政策出台,本项目需向天河区住建局申请消防设计审查(行政审查),预计下周可以立案。项目招标资料已移交代建局,配合代建局做游泳馆项目招标工作。

      9.人才公寓项目,地块控规修正已于828日开始公示挂牌,公示时间30天。公示完成后需向住保办征询意见,取得立项批复及住保办意见后,再由规划局进行控规数据上网。已报教育部立项,待公示完成并取得批复后可以在教育部备案。

10.科技图书馆项目,土壤氡、管线探测完成,勘察准备进场;728日发函市重点中心,确定国际设计咨询公司为艾奕康AECOM

     11.西十二、西十三、研二学生宿舍项目,已申请2020年修购专项资金,评审金额西十二453.59万元、西十三443.89万元、研二1616.93万元(其中工程费分别为402.6万元、393.9万元、1439.9万元)。

     12.西十学生宿舍项目,该项目工程结算审核待施工单位确认,计划9月初送审计审核。

     13.东区运动场项目,828日进行图纸会审完毕,已安排咨询单位参与前期图纸会审,计划下周根据初步设计编制清单。

     14.东区七栋教授住宅项目,已申请2020年教育部修购专项资金,评审金额为712.43万元(共7栋),其中工程费651.43万元。待上校长办公会,明确7栋住宅同时推进。

15.校级资源云平台工程结算施工单位正在做最后复核确认工作,计划9月初送审计审核。

16.中心应急避护场所建设项目,根据处内意见,823日开始编制工程量清单,准备招标。

17.人防工程安全隐患整治,已上校长办公会,正式函件已送人防办,待人防办回复。

18.图书馆副楼修缮工程项目,已申请2020年修购专项资金,评审金额为353.02万元(其中工程费307.19万元)。

19.5号楼、7号楼、8号楼、旧体育馆修缮保护工程设计费、30号楼实验楼空调工程设计费、图书馆修缮工程设计费已完成结算审核。

20.工管实验大楼工程结算监理初步审核已完毕,目前已发施工单位确认;并已督促施工单位报送室内外装修及附属道路AB线工程结算及相关资料。

        21.其它工作:

   (1)办公室日常工作:根据学校相关单位要求,及时反馈信息,报送华南理工大学勤工助学工资考勤报表、关于申请调整12号楼维修项目资金安排及预算的请示和呈批表、搬迁协调人信息表、关于36号楼增加卡座的工作联系函、基建处关于反馈机关作风巡查情况的函;与数园公司多次沟通并已确定关于基建处新网站的内容调整及完善的问题;接待上海财经大学来访调研;做好暑假期间出勤记录;做好处内定价小组会、处务会、班子会会务准备、会议纪要及维持基建处日常运作的各项后勤保障工作;参加36号实验楼、西一留学生宿舍验收等。

   (2)党务工作:填报录入党委组织部生活平台使用手册中基建处党支部1-8月份所有内容;组织召开党支部大会,做好会议记录;报送基建处理论学习工作自查与整改情况及2019年下半年理论学习计划。

   (3)人事工作:根据学校人事处要求,按时报送非教学科研人员考勤情况统计表。

二、大学城校区

1.医学院综合楼:

1)协助重点中心、施工单位取得施工许可证。配合代建局签订了监理合同、施工合同等双方及三方合同,已支付施工单位预付款。

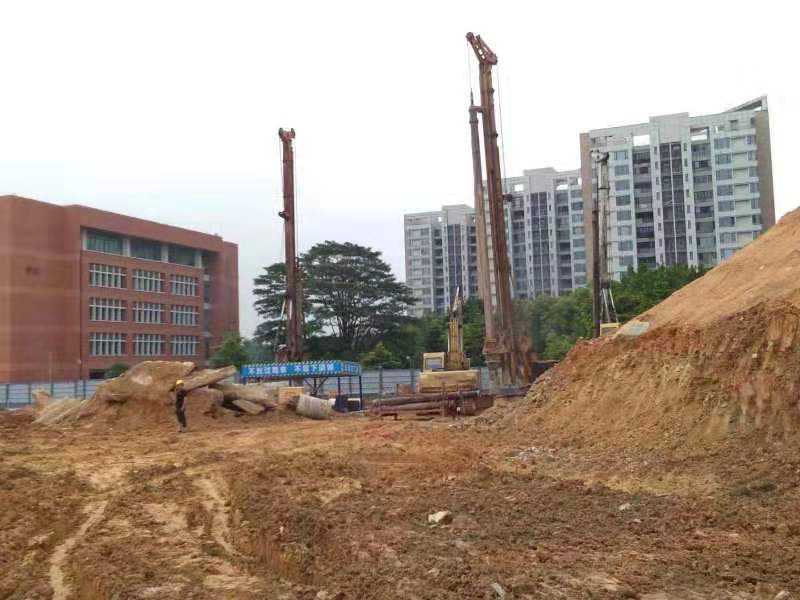

2)施工单位在基建处与大学城管委会指导下,已围蔽现场与校区隔离,单独设置出入口,搭建高标准办公及生活板房。施工单位也按要求每日晨会,有条不紊的推进工程,已明确土方堆场方案,完成6万方土方转运,完成堆土场建设场地挡土墙,排水沟,及场地的草皮绿化等,计划9月底完成全部土方转运工程。同时,施工单位已经完成130条基坑支护桩的打桩工程,剩余74条桩将在完成相应的管线迁移工作后加快实施,计划9月初全面完成打桩工程。

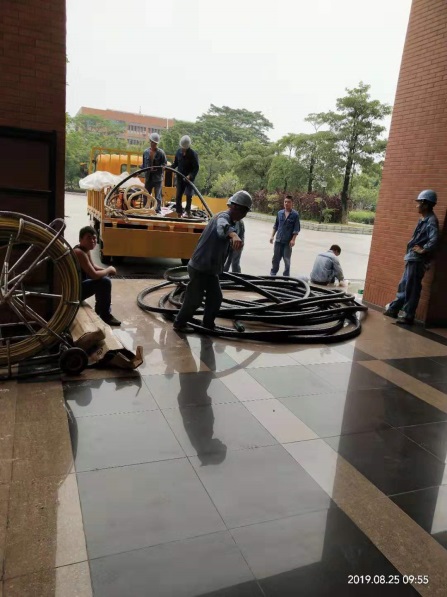

3)因建设场地地下管线复杂,基建处勇挑重担牵头,组织相关部门、施工单位、监理单位一起进行用地范围内的管线(电力、空调管、消防管)的现场踏勘、方案研讨、工作协调。现已完成10千伏高压电迁改,并将原来B12单回路供电改为双回路供电。同时,正有序进行红线范围内的空调冷凝水管迁改工作。

4)堆土场山头景观改造工程,用地原状杂草丛生,滋生蚊蚁,对我校校园环境、师生安全、消防保障都造成了极大的影响,现经学校统筹考虑,统一规划,通过医学院综合楼项目,结合学校实际情况,将医学院项目的土方资源用于改善北门山头土壤质量,美化校园环境,同时也加快了项目土方转运速度,并为学校节约了投资经费。

5)已经完成因土方运输临时借道,导致路面轻微损毁的修复工作。

2.岭南建筑学术交流展示中心修缮工程(民居工程)

本项目已从普通房屋修缮变更为古建筑修缮,文物修缮方案已完成,并报送至番禺区文物局,现已经取得文物修缮方案批复。同时,学校同步开展室内布展设计工作。

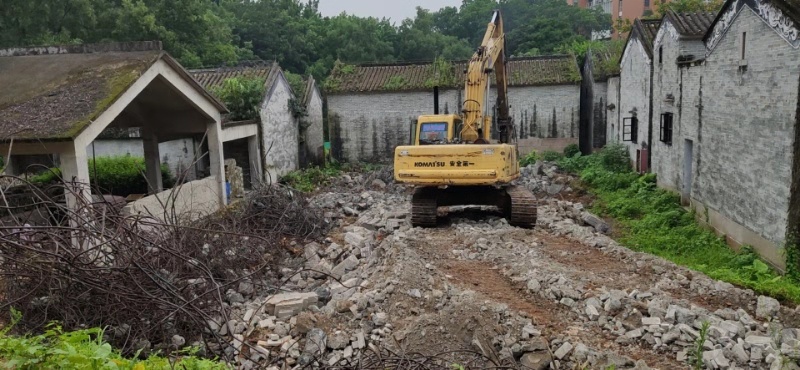

经与施工单位数轮谈判,在施工合同、分包及验收要求,设计变更的计价原则等方面都达成一致,已经于8月初进场开工,施工合同已签订并开展预付款支付工作。经与华工监理公司签订监理服务合同。华工监理也已经开展相应的监理工作。目前已经完成场地平整和部分拆除工程。

3.协助环境与能源学院进行内庭实验楼实施加建项目

该项目方案已基本稳定,根据使用单位需求深化细化方案,在8月下旬已基本确定施工图方案。

报建方面,已与规划部门、人防部门、街道进行充分沟通,现已报送总平面、方案设计文件等电子报批文件并已获得审批通过,取得技术审查意见书,放线测量记录册、面积核算书、大学城管委会(小谷围阶段)审批同意函等。目前正在进行建设工程规划许可证的申报工作,现项目待公示与申请缴纳人防易地建设费。政府部门报建程序在不断变更中,经过数轮协调,环境楼的规划报建,规划局决定让学校走最新的一种报建(告知承诺审批制),各项工作在加快推进中。项目已签订设计合同。本项目计划9月初出施工图,9月份编制清单,10月份招标,12月签订合同。

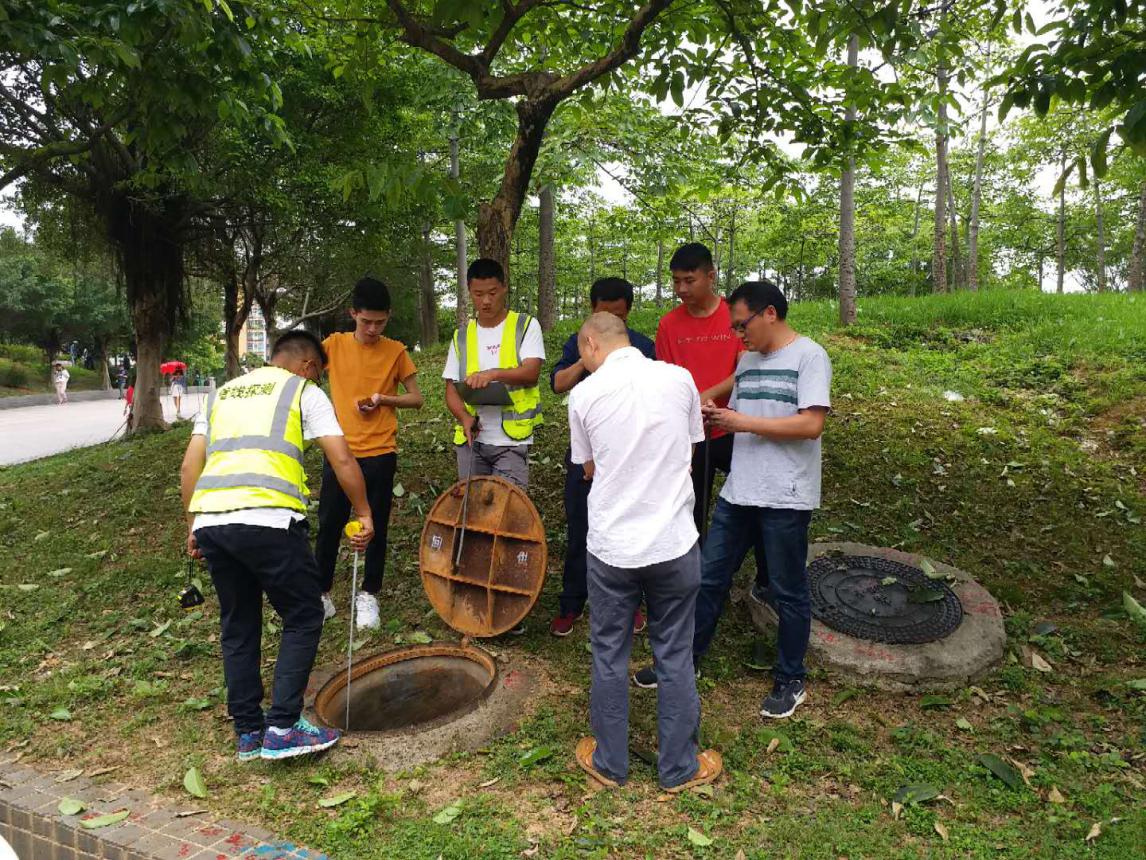

4.华南理工大学大学城校区地下管线普查项目现已经提交最终成果,目前成果已经移交档案馆。

5.按照河长制要求,按规定继续完成河长制工作日常巡河、台账建立、河道清理、淤泥清理、市区督办错混接治理等工作。积极配合河长办的各项检查工作。本月完成最新一轮河长问卷调查工作。

6.继续协助艺术学院进行工程施工工作。目前已完成搭建内外脚手架及各层楼板工程,并做直径强度检测。完成外排栅拆除,旧墙体拆除,部分新墙体的砌筑等工作。
