华南理工大学校园基本建设工作简报 第12期
华南理工大学校园基本建设
工 作 简 报
第12期
(2019年6月)
一、五山校区
1.36号实验楼室内装修及2号楼修缮项目内部装修已完成,基建处于2019年6月6日、2019年6月27日分别对室内装修进行了初验,现对部分需整改的进行整改,并积极为消防验收做准备。室外景观部分正在施工。36号实验楼室内装修及2号楼修缮工程调整结算原则已上校长办公会,正式进入签订补充协议前预算审核阶段,因室外园林专业深化图纸有较大变化,待施工单位收到蓝图之后调整预算。本月召开了两次主材定价争议协调会,目前已达成一致的主材30余项,计划下月继续推进争议问题的协商与解决;该项目一标结算已完成审核初稿,施工单位针对审核稿提出若干意见,已安排在7月初进行三方集中对数协调工作。

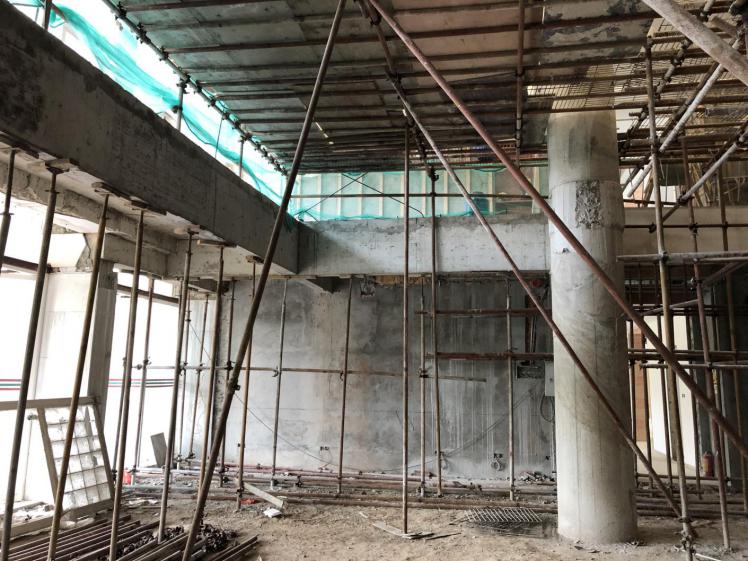

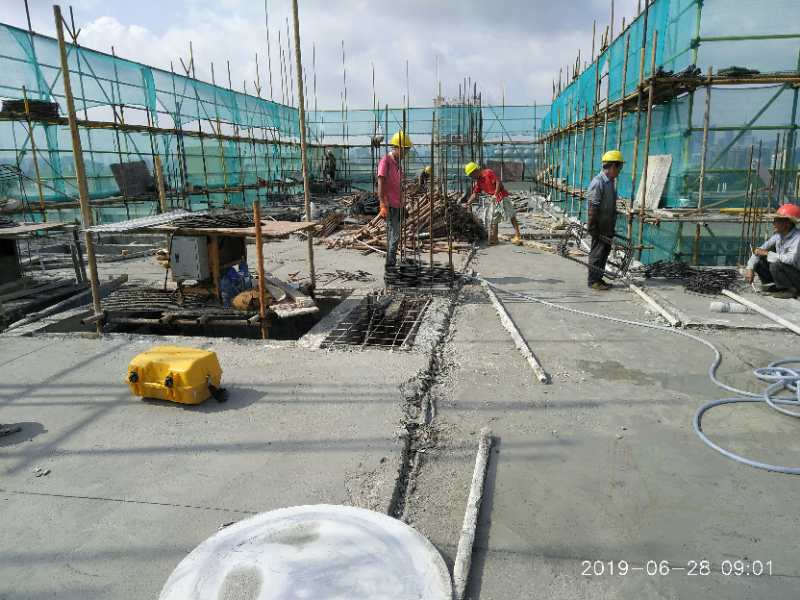

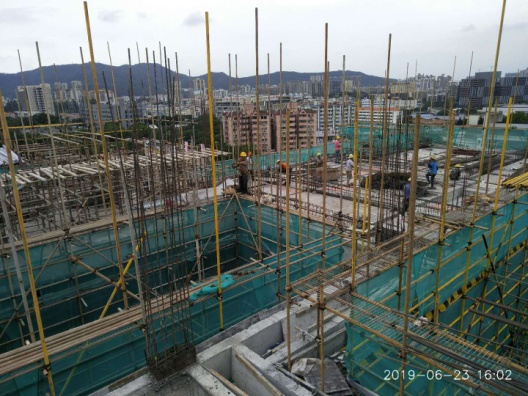

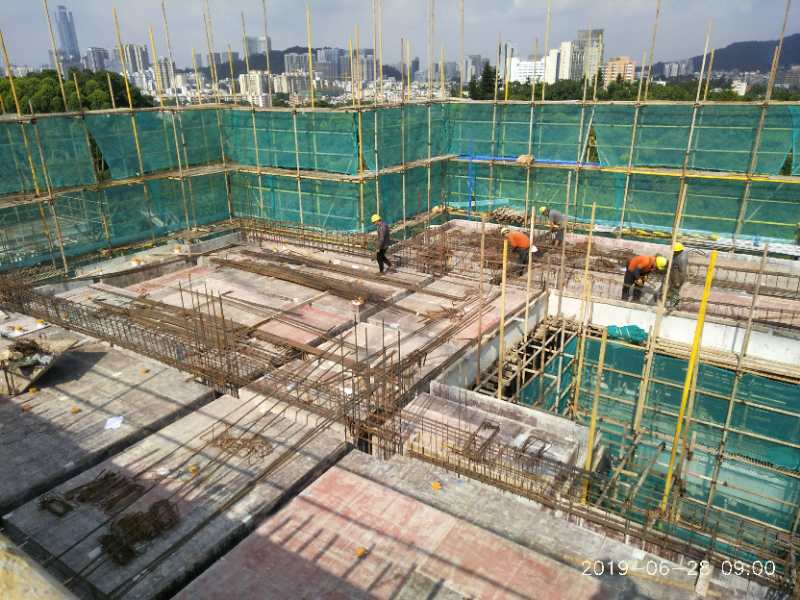

2.北区学生宿舍项目,主体结构1区13层梁板砼浇筑;主体结构2区12层梁板钢筋绑扎;主体结构3区11层梁板模板制安;1-3层墙体砌筑。该项目变更及增加工程已上校长办公会,梳理及沟通施工单位变更预算资料的报送、审核工作;正在进行该项目进度款审核,配合现场造价方面工作;该工程主体沉降观测预算审核工作已完成。

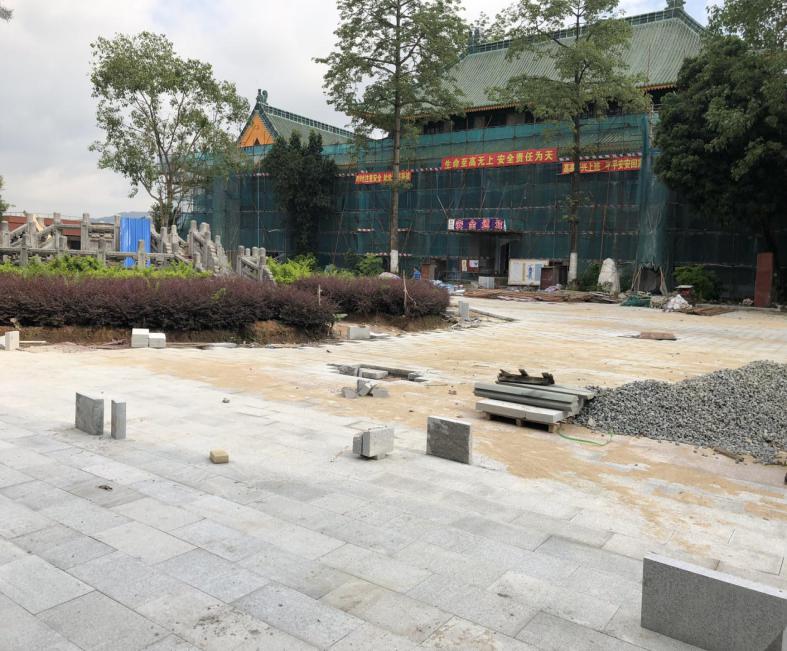

3.12号楼修缮工程,屋面已于6月26日完成分部工程验收,整体进度达98%;室内部分已组织监理单位、施工单位进行内部自查验收及相关整改工作,整体进度达90%;室外园建已完成南面混凝土垫层浇筑,整体进度达65%。

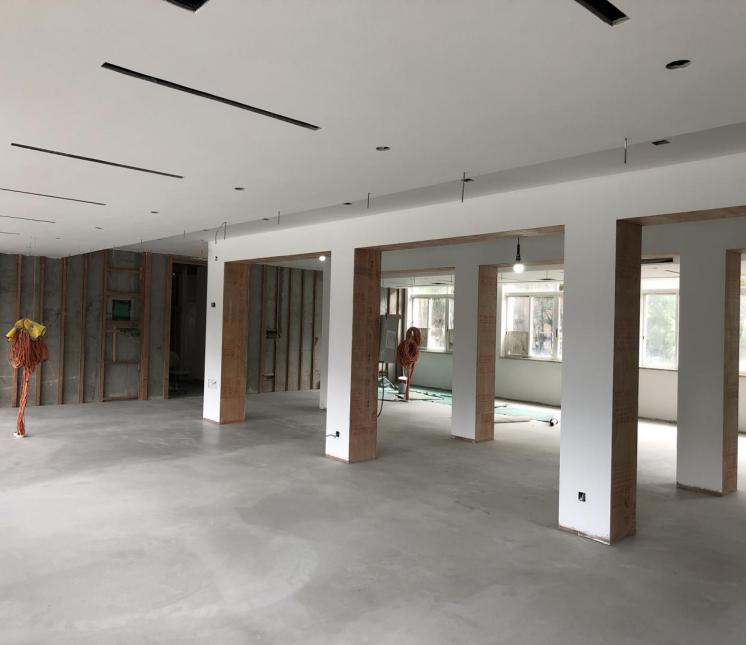

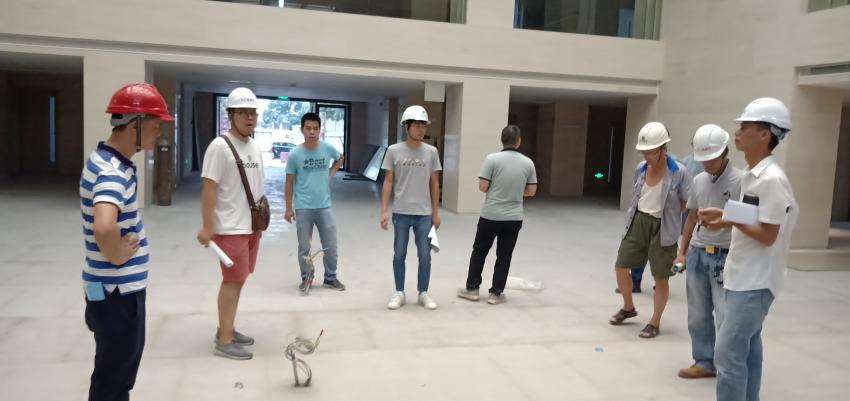

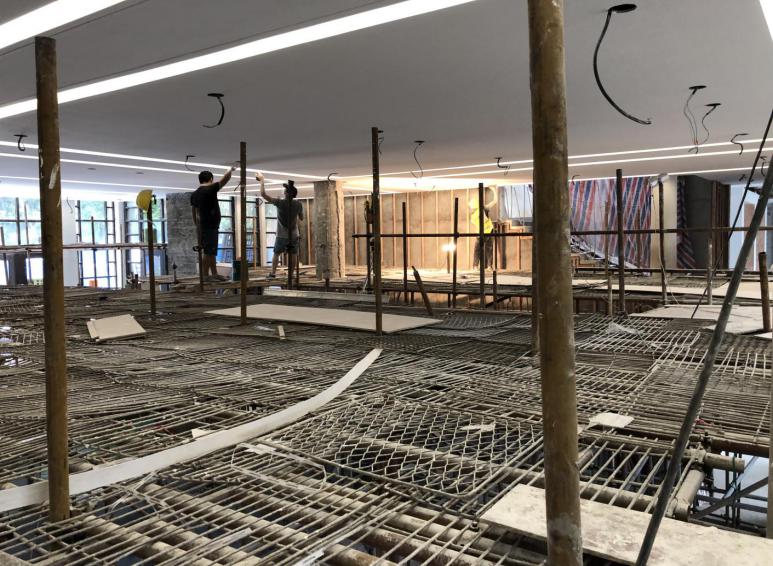

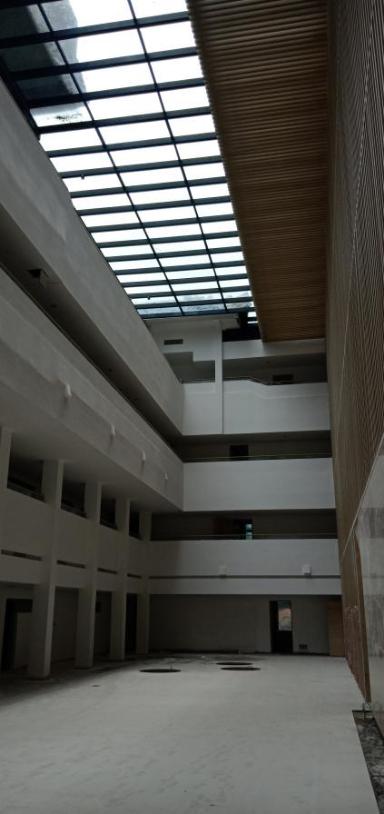

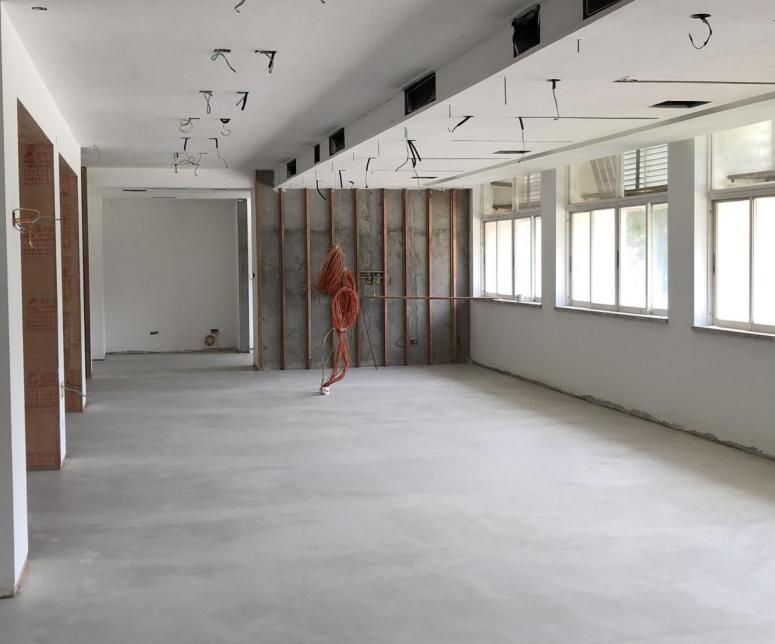

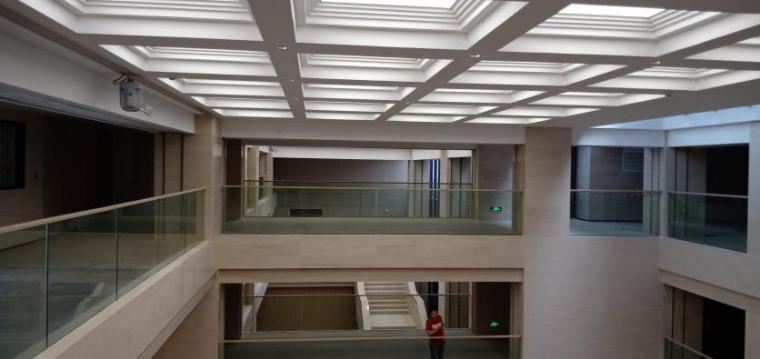

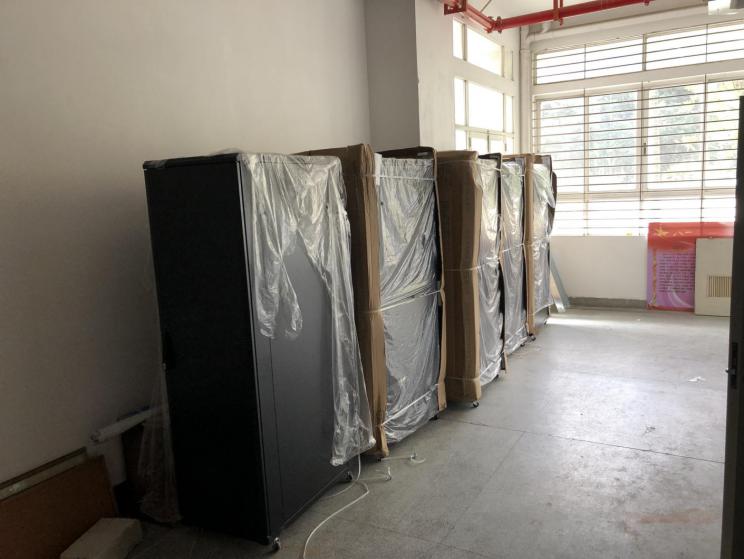

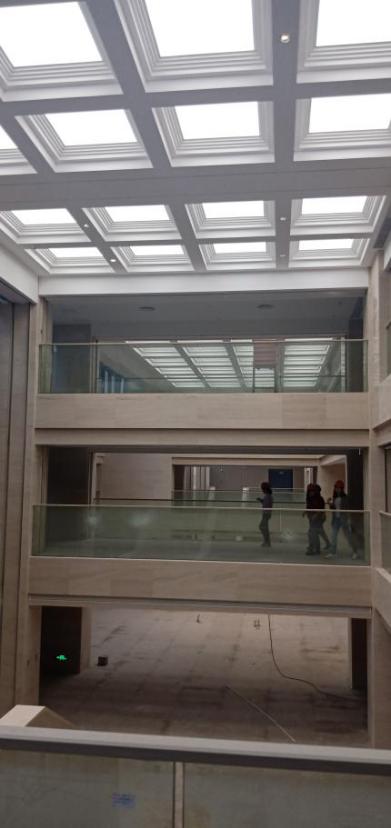

4.校务服务中心装修工程项目,结构拆除及加固已完成95%,天花吊顶已完成90%,墙面、天花油漆扇灰已完成55%,各类强弱电设备进场已完成60%,进度款审核以及配合现场造价方面工作正在进行中,该项目仿石整体地面预算审核已完成,目前进入合同会签阶段。

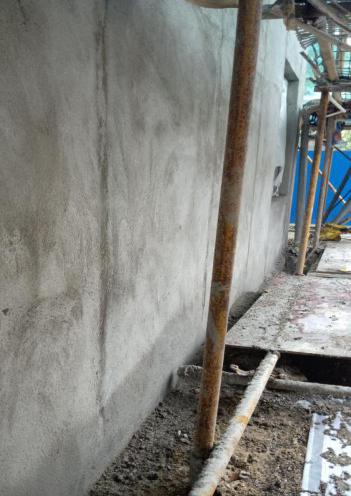

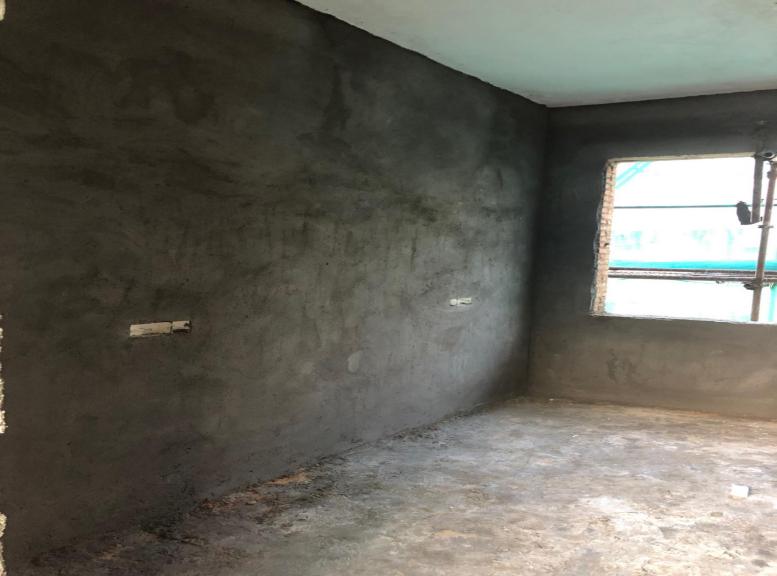

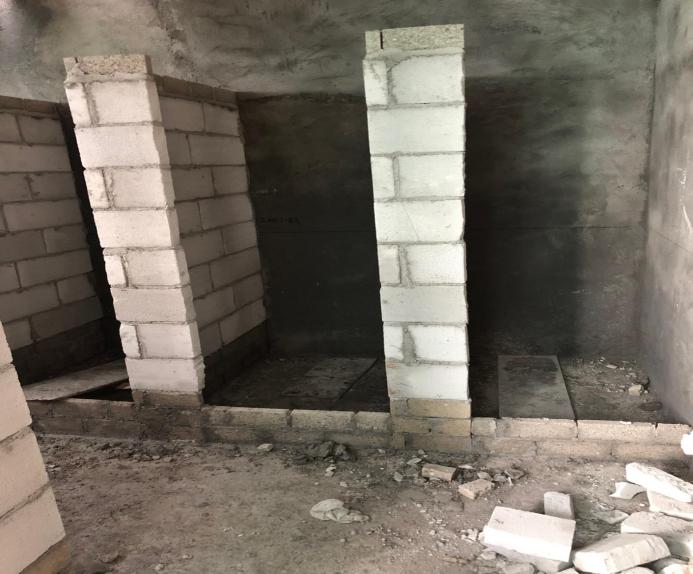

5.北区幼儿园过渡性用房维修工程,B栋外墙真石漆施工,B栋二层窗安装玻璃,B栋安装门,砌筑电梯井,A栋厨房墙面贴砖。

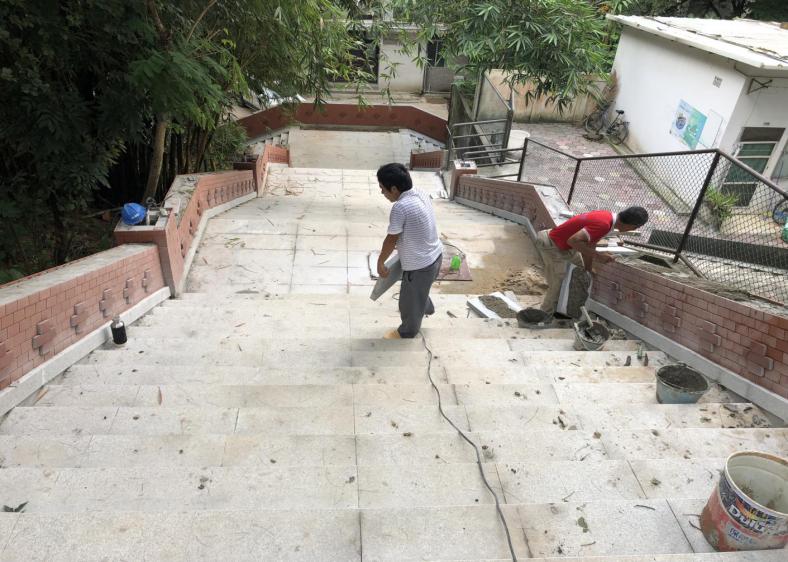

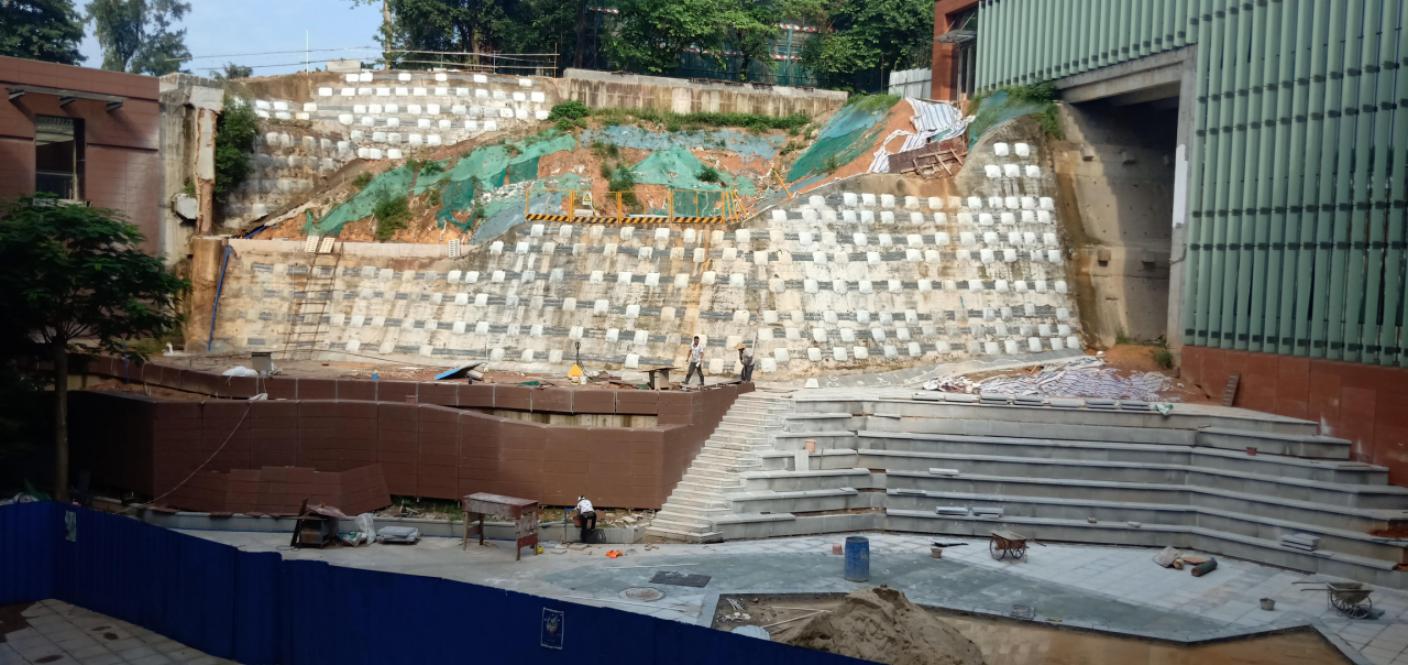

6.工管实验大楼新百步梯工程地面、大阶梯石材铺贴基本完成,立面的陶板已铺装;钢梯已在厂家订制;绿化部分园林科已介入。

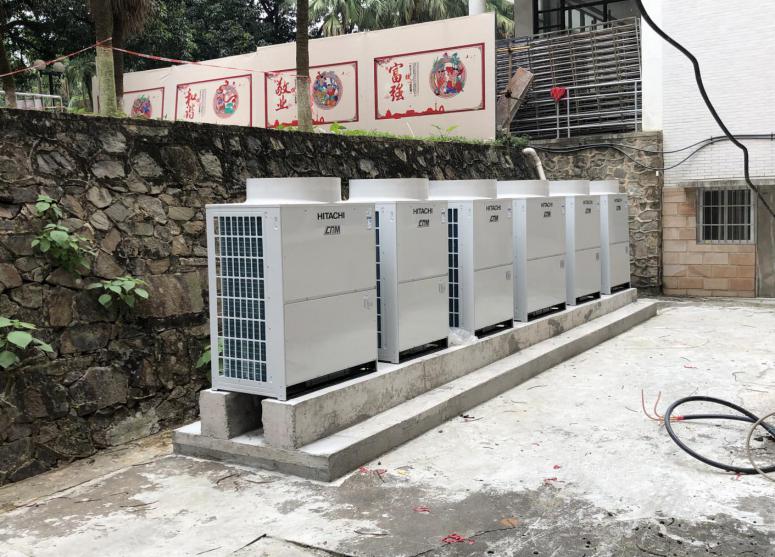

7.游泳馆项目,协调设计院与日立电梯再次核对图纸,尽快出具设计变更及电梯专业图纸,设计院再对电梯专业图纸进行重新确认;已基本完成项目移交代建局资料的整理工作;该项目控制价审计已出审计报告,根据审计报告的内容,安排编制单位复核,已出复核后的控制价,但和审计审核的数据还存在差异,目前正在再次复核;初步完成游泳馆重要文件、合同整理工作。
8.南湖周边整治项目,此项目目前暂缓(已于5月17日及24日进行两次方案汇报,拟申报19年修购资金)。
9.人才公寓项目,已在控规文本中回应市规划局反馈意见;控规修正文本待上市局地规会及走公示流程;设计方案已通过5月16日校长办公会,已取得常委会纪要,待报教育部发规司备案;已取得房地产测绘院的权属界址图。
10.科技图书馆项目,土壤氡检测准备进场。
11.长江路下沉隧道项目,2019年6月15日,经区政府常务会议讨论,区发改局批复同意隧道立项。现学校与区政府商谈共建隧道的协议细节。

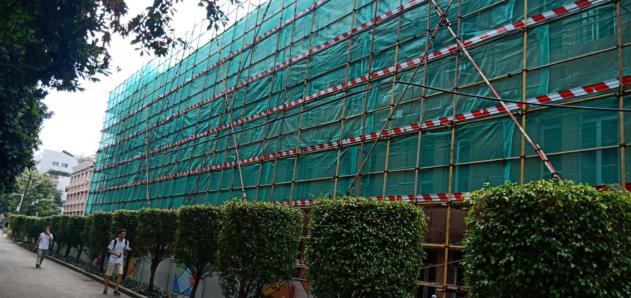

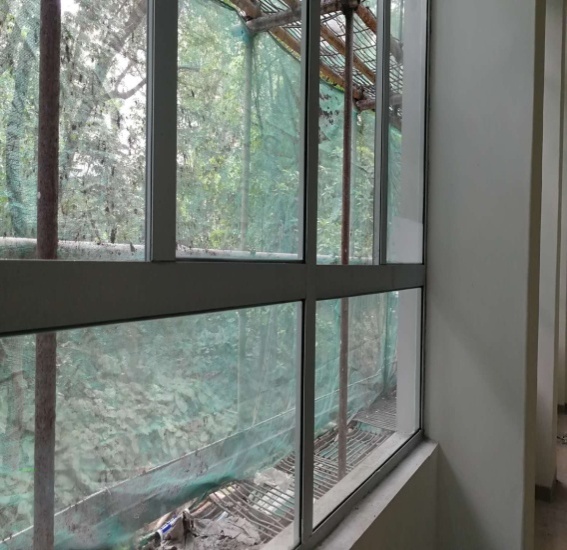

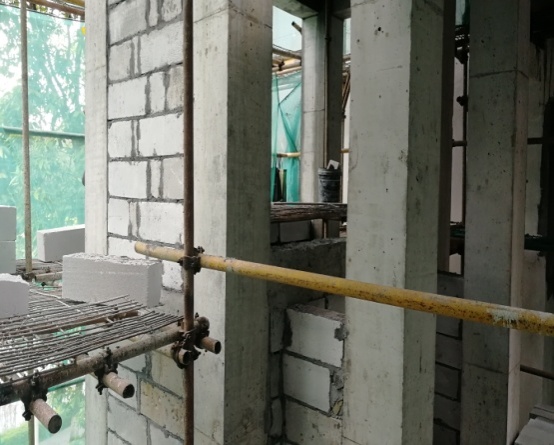

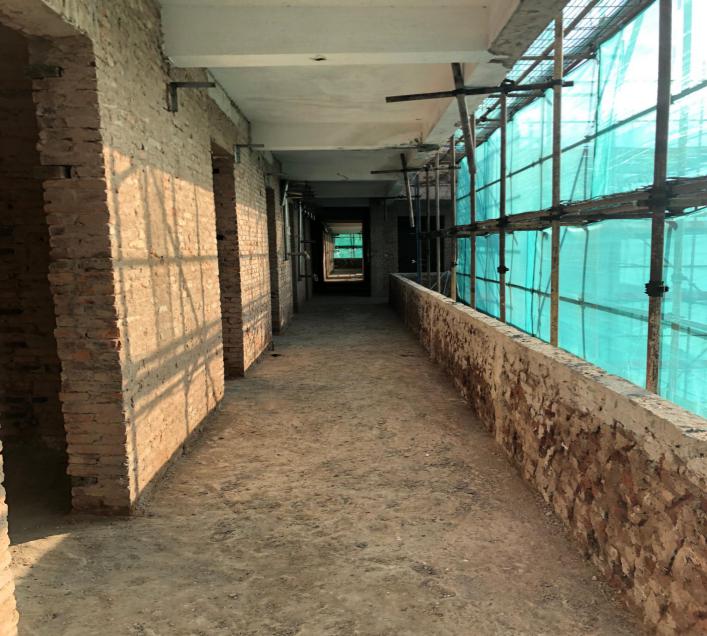

12.西一留学生宿舍及西十一学生宿舍项目, 西一留学生宿舍项目外墙批荡已完成,正在进行外墙砖、天面工程及一楼电线更换、厕所门框施工,室内给排水管铺设已完成。西十一学生宿舍项目外墙挂网拉毛已完成20%,室内抹灰批荡已完成55%,各类墙体砌筑已完成80%。
13.西十二、西十三、研二学生宿舍项目,周边景观设计方案计划下周汇报,提交2020年中央高校改善基本办学条件专项资金项目申报书。
14.西十学生宿舍项目,该项目维修工程涉及合同条款“工程量10%范围以外的主材甲方保留重新定价的权利”,施工单位针对部分主材价格提出异议,我处已要求对方补交主材审批表,并送至监理初审。
15.东区运动场项目,于6月28日约谈水务局设计单位,初步确定周边排水管网布置。
16.东区七栋教授住宅项目,已拿到文物局批文,待设计补齐各专业图纸。拟申请19年修购资金(共7栋);提交2020年中央高校改善基本办学条件专项资金项目申报书。
17.校级资源云平台工程施工单位已补充安装部分签证,计划本周现场复核安装部分争议事项,争取暑假前送审计审核。
18.中心应急避护场所建设项目,已取得设计方案审核意见、收到建委审核意见,正与农科院商讨树木迁移事宜;工程设计合同已完成正式稿合同流程。
19.人防工程安全隐患整治,已上校长办公会,等待正式函件送人防办。
20.图书馆副楼修缮工程项目,拟做施工图审查;提交2020年中央高校改善基本办学条件专项资金项目申报书。
21.工程训练中心及周边片区排水管网改造工程已完成设计费结算。
22. 30号楼周边景观改造工程已完成设计费结算。
23.其它工作:
(1)办公室日常工作:根据学校相关单位要求,及时反馈信息,报送36号实验楼室内装修及2号楼修缮工程、北区学生宿舍工程变更争议事项、早期地坑道人防工程安全隐患整治项目方案、中心应急避护场所项目方案及总投资估算等上校长办公会资料、华园讲坛第38讲参会回执、华工校内单位房产分管领导与房管员登记表;配合保卫处做好维稳工作;签订基建处网站迁移项目合同;起草第十七次党代会党委工作报告材料(2013年以来基建处工作情况总结),配合五山街道办做好华工历史入户建筑测绘调研工作;组织开展2019年“广东扶贫济困日”活动,动员广大职工特别是党员干部积极捐款及认购扶贫产品。做好处内会务准备、会议纪要及维持基建处日常运作的各项后勤保障工作等。
(2)党务工作:填报基建处党支部统计表;组织召开党支部大会,做好会议记录,报送中国共产党华南理工大学第十七次代表大会代表候选人第一轮提名推荐人选情况表、《中国共产党华南理工大学第十七次代表大会代表候选人初步人选名单》反馈意见;中国共产党华南理工大学第十七次代表大会党委委员及纪委委员候选人第一轮推荐情况表、中国共产党华南理工大学第十七次代表大会党委委员、纪委委员候选人第二轮推荐结果汇总表;报送中国共产党培养登记表及党支部发展党员备案表;报送中国共产党华南理工大学机关第六次代表大会回执;组织党员干部参观党员教育基地--广州烈士陵园、广东革命历史博物馆。
(3)人事工作:起草基建处科级干部选任情况的函、干部考察材料;办理新员工王丽的入职手续,续签郑道平劳动合同及范均铭劳动合同变更协议。
二、大学城校区
1.医学院综合楼
(1)协助重点中心、施工单位办理施工许可证。已提交资金落实函,缴纳配套设施费。已经配合代建局签订了监理合同、施工合同等双方及三方合同。
(2)施工单位在基建处与大学城管委会指导下,已围蔽现场,平整施工场地,搭建板房,建设办公及生活设施。
(3)因建设场地地下管线复杂,基建处勇挑重担牵头与代建局一起,组织相关部门、施工单位、监理单位一起进行用地范围内的管线(电力、空调管、消防管)的现场踏勘、方案研讨、工作协调。现施工单位有条不紊的进行管线迁移及保护工作。
(4)对于土方迁量和土方堆场问题,基建处已会同施工单位,监理单位现场明确土方堆场方案,已开始建设场地挡土墙。

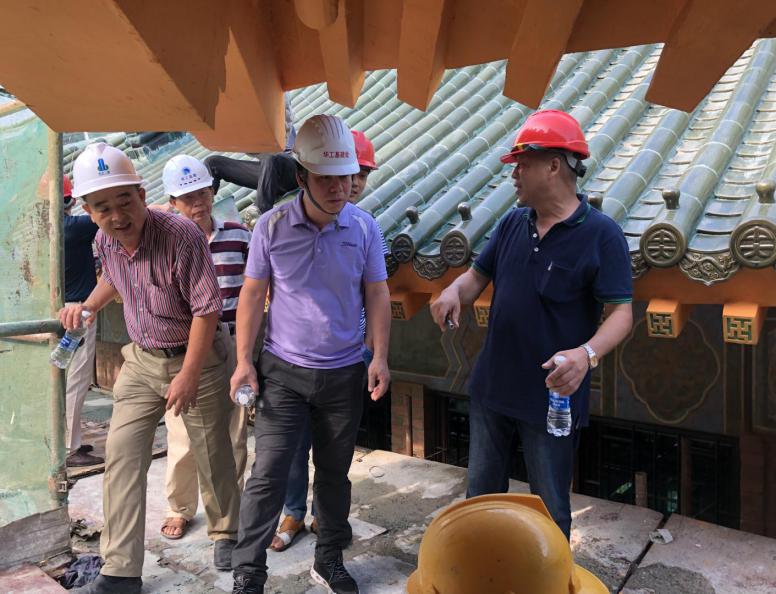

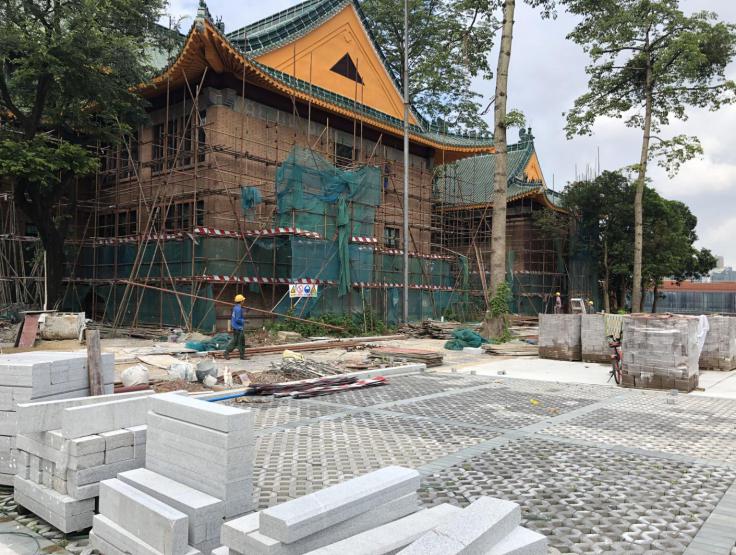

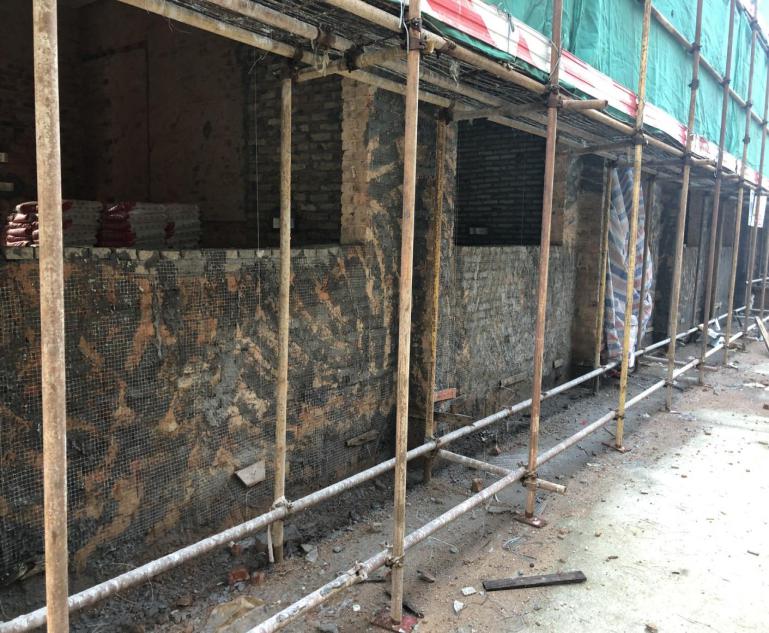

2.岭南建筑学术交流展示中心修缮工程(民居工程)
本项目已从普通房屋修缮变更为文物修缮,文物修缮方案已完成,并报送至番禺区文物局,现已经取得文物修缮方案批复。
因本项目需按相关文物规定进行方案调整及文物报建,增加了设计难度及工作量,设计单位申请调整计费系数,经讨论,学校同意调整并已拟定补充协议。同步,造价咨询单位已根据文物修缮设计方案和图纸变更图纸完成清单编制;6月中下旬,经与施工单位数轮谈判,在施工合同、分包及验收要求、变更工程的计价原则等方面达成一致,计划7月初进场开工;华工监理公司已经提交服务预算,正在审核预算拟定监理合同初稿。

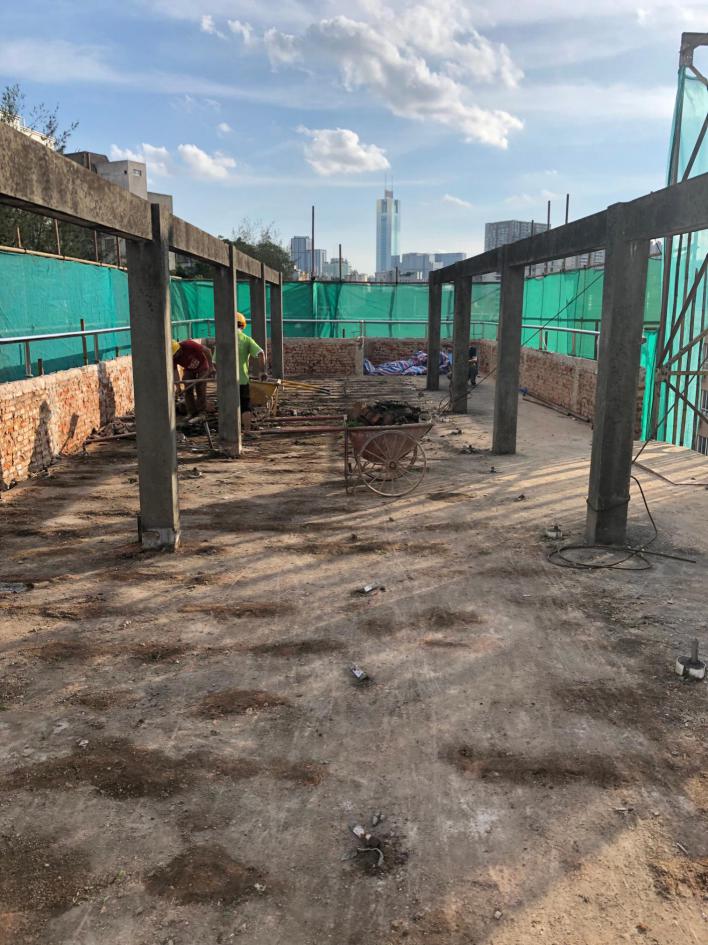

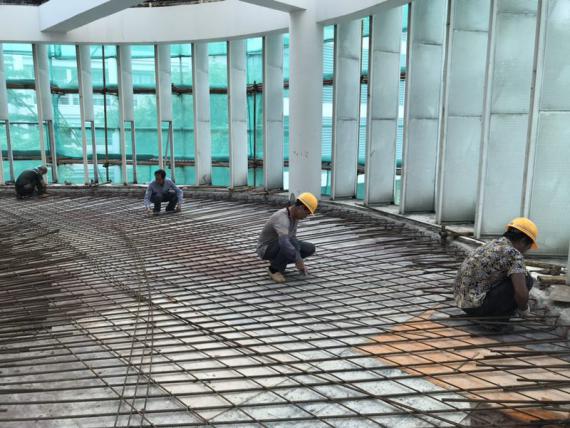

3.协助环境与能源学院进行内庭实验楼实施加建项目。该项目方案已基本稳定,根据使用单位需求深化细化方案,在6月下旬已组织方案汇报会向主管领导、相关部处、学院进行汇报。
报建方面,已与规划部门、人防部门、街道进行充分沟通,现已报送总平面、方案设计文件等电子报批文件并已获得审批通过,取得技术审查意见书,防线测量记录册、面积核算书、大学城管委会(小谷围阶段)审批同意函等;目前正在进行建设工程规划许可证的申报工作,现项目待公示与申请缴纳人防易地建设费;项目已签订设计合同;本项目计划7月初出施工图,8月份编制清单,10月份招标,12月签订合同。
4.华南理工大学大学城校区地下管线普查项目现已经提交最终成果,目前成果已经移交档案馆。

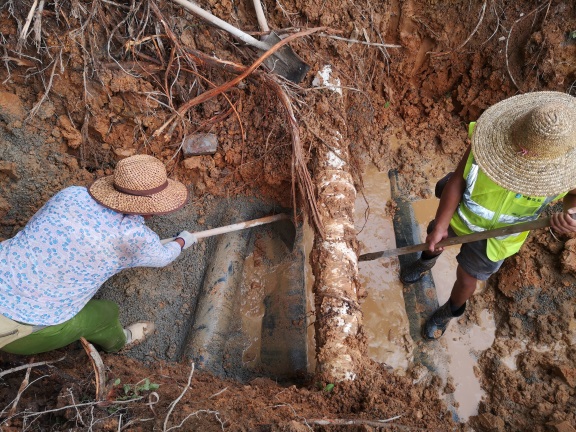

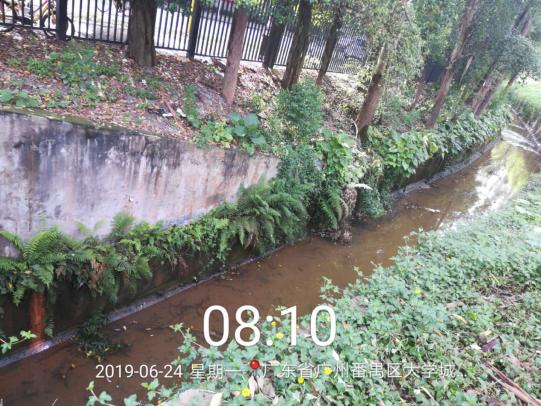

5. 按照河长制要求,按规定继续完成河长制工作日常巡河、台账建立、河道清理、淤泥清理、市区督办错混接治理等工作;积极配合河长办的各项检查工作。
6.继续协助艺术学院进行工程施工工程,目前已整改复工,完成搭建内外脚手架及二层楼板植筋工程,并做直径强度检测。
7.继续推进道路二期工程(附属工程雨污管混接改造工程)及河涌整治工程费用结算支付工作。
