华南理工大学校园基本建设工作简报 第11期
华南理工大学校园基本建设
工 作 简 报
第11期
(2019年5月)
一、五山校区

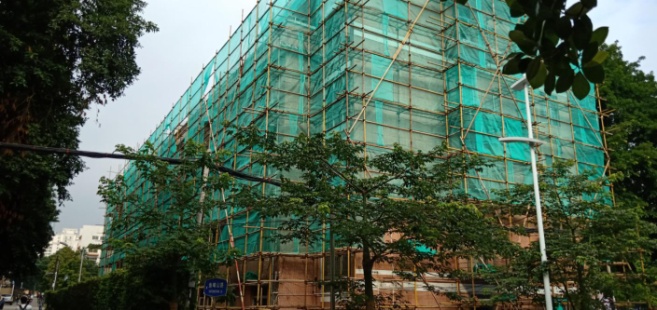

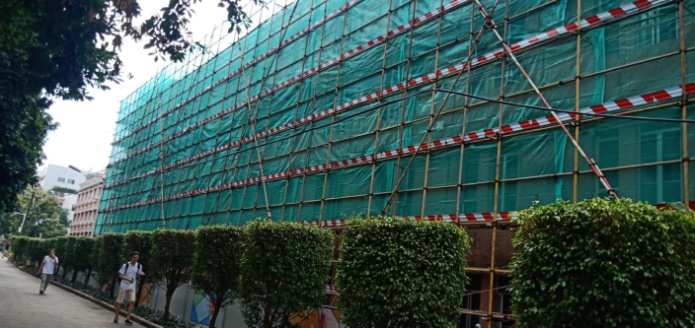

1.36号实验楼室内装修及2号楼修缮项目,楼内已进入收尾阶段。该项目签订补充协议的预算已审核完成,上会报告已按照反馈意见完成调整稿,已报送上级主管部门和领导;36号实验楼工程一标结算审核初稿5月底已完成,已发函告知施工单位,并要求其在6月6日前完成施工质量问题整改;施工白蚁定价工作,已完成资料收集,并提交定价小组会议讨论,会议决定择日针对该项目争议事项开专题会议;36号实验楼室内装修及2号楼修缮工程项目进度款审核已完成,新增主材定价涉及150余种,目前已完成80%的询价定价工作,正在与施工单位沟通协商。

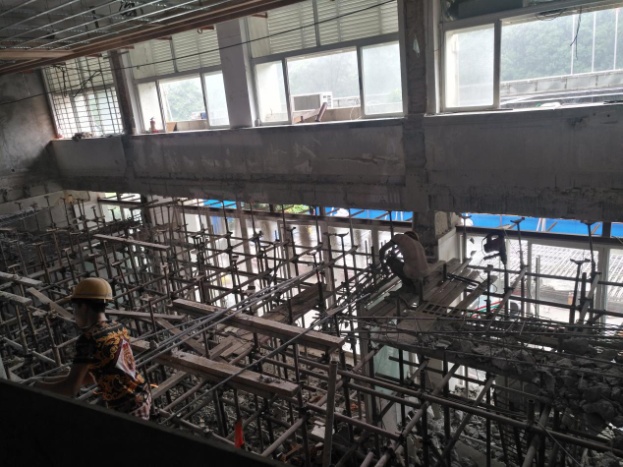

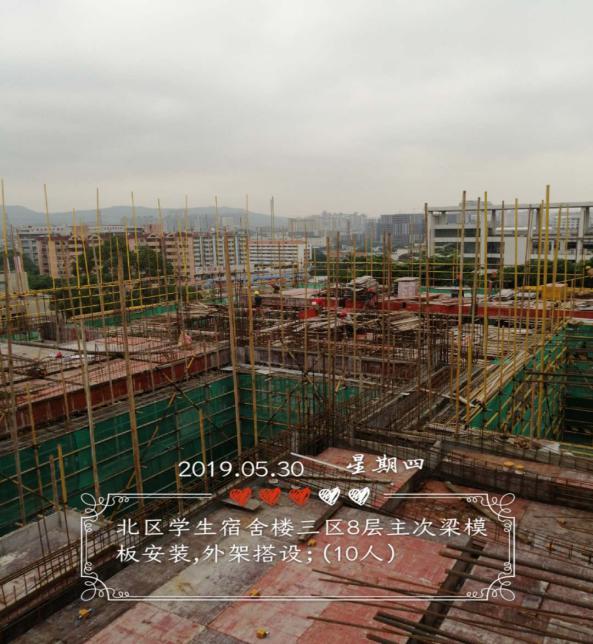

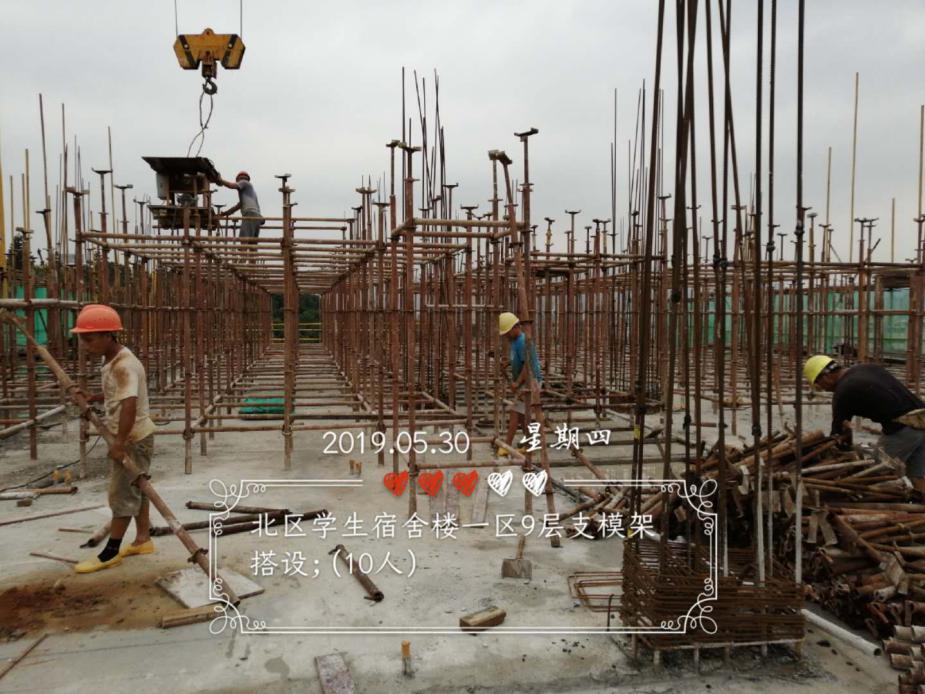

2.北区学生宿舍项目,主体结构1区9层正在进行支模架搭设;主体结构2区8层主次梁钢筋安装;主体结构3区8层正在进行主次梁模板安装,外架搭设。该项目进度款审核、拟增加费用审核及上会报告修改、配合现场造价方面工作、土壤氡浓度检测结算工作已完成。

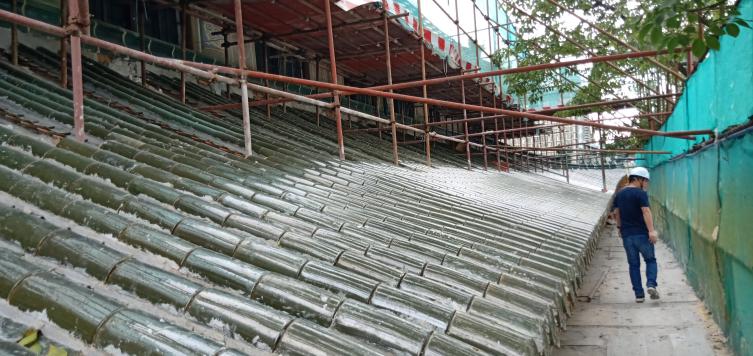

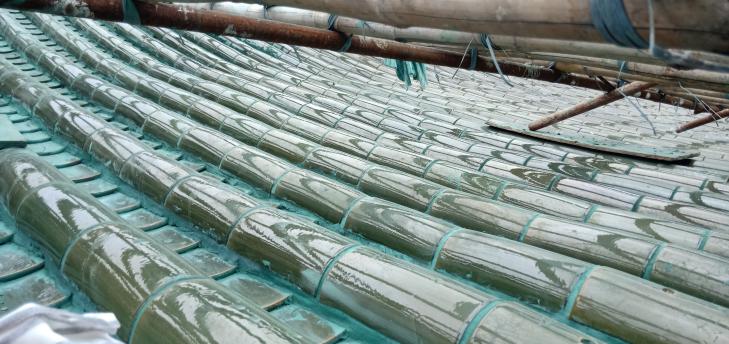

3.12号楼修缮工程,屋面瓦铺设全部完成,室内天花已封板,停车场接近完工,广场正在施工。该项目进度款审核,配合现场造价方面工作已完成。

4.校务服务中心装修工程项目,天花内各类强弱电管线及设备已安装完成,已进入隐蔽验收阶段;结构拆除加固完成至70%。该工程聚合物整体地面预算金额约25万元,全费用综合单价500元/平米(不含基层),已完成审核,该项目进度款审核、配合现场造价方面工作已完成。

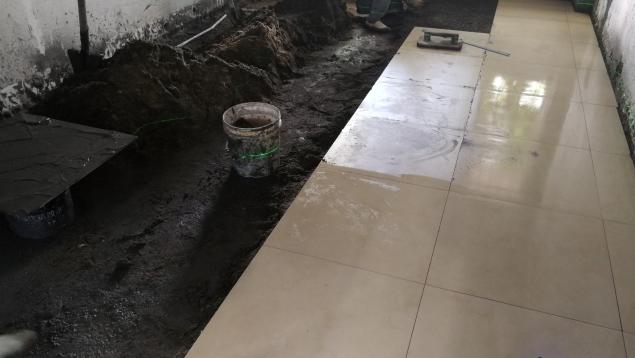

5.北区幼儿园过渡性用房维修工程2019年3月20日开工。北面围墙立柱安装栏杆喷漆,室内地面砖铺贴及室内墙面批荡腻子施工,管工楼首层加固施工。该项目进度款审核、配合现场造价方面工作已完成。

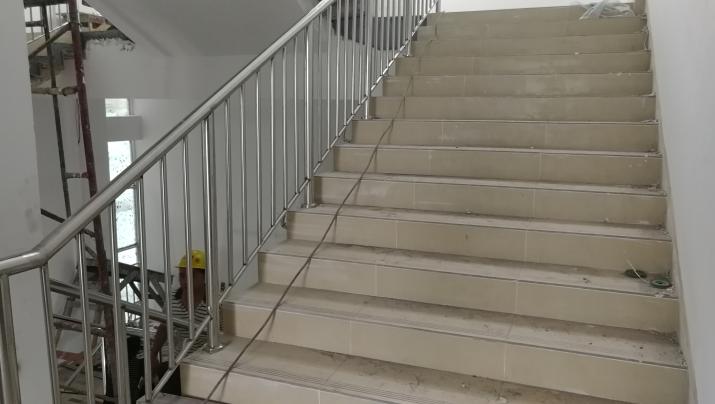

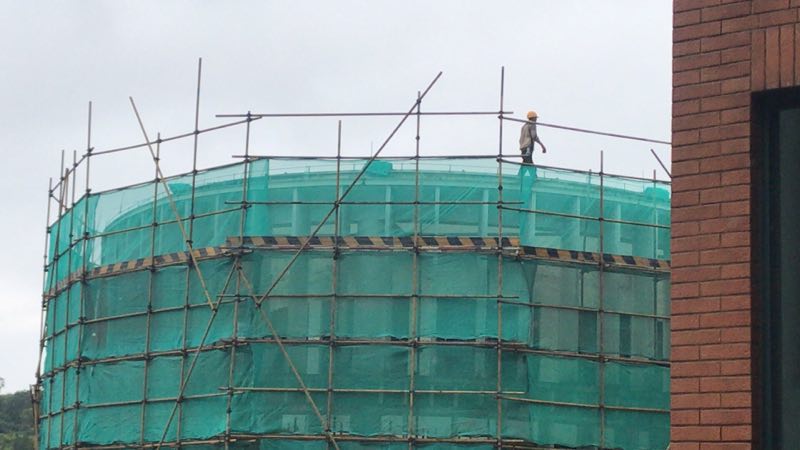

6.工管实验大楼新百步梯工程正在进行地面、大阶梯石材铺贴施工,陶板骨架在搭设、准备立面陶板施工。百步梯工程预算书已补充图纸,但施工单位预算调整稿以及立项资料,尚未报送至合同科,已告知相关人员进一步完善程序和资料。
7.游泳馆项目,施工招标工作已启动,3月份完成了清单控制价初稿件的编制工作,目前该项目控制价及图纸等资料已送审计处审核,华联对设计所出变更单、材料表及答疑已修改完毕,已再次提交审计处(补充的材料品牌表及设计提供的材料表,设计变更及答疑资料,控制价初稿调整情况说明及相关资料);相关招标申报资料及立项已送招标中心。
8.南湖周边整治,已于5月17日及24日进行两次方案汇报,待设计修改后29号发电子版方案及估算。拟申报19年修购资金。南湖景观的修购工作已启动。
9.人才公寓项目,控规修正文件已通过区规划局业务会,已在市局等待反馈意见。设计已按区局要求完成项目体块效果图,待发区局。控规修正文本待上市局地规会及走公示流程。已通过5月16日校长办公会,待取得校长办公会议纪要后先提交电子版备案材料给教育部发规司。房地产测绘院已完成电子版文件,已核对完让测绘院修改,再次经我方确认后可以出图。广州市住房和城乡建设局已发布《广州市人才公寓管理办法(公开征求意见稿)》,征求意见时间为5月10日—5月19日。
10.科技图书馆项目,正在进行项目地块的控规修正工作,完成后可以取得正式的规划设计条件。
11.长江路下沉隧道项目建议书通过专家评审,正式稿已经报区发改局,待区政府上会立项。

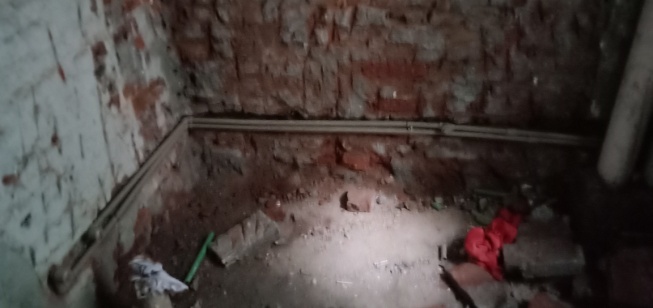

12.西一留学生宿舍及西十一学生宿舍, 西一留学生宿舍项目于2019年5月6日正在开工,现场排栅、围蔽已搭设,外墙、门及卫生间拆除已完成;西十一学生宿舍项目于2019年5月17日正式开工,现场场地安全文明布置已基本完成,正进行室内及外墙的拆除施工,待设计院补充附属工程施工图。
13.西十二、西十三、研二学生宿舍项目,2019年5月17日向邱校汇报方案及投资估算,确定外墙装饰材料选用涂料。拟申报19年修购资金,投资估算已审核,修购工作已启动。
14.西十学生宿舍项目,该项目维修工程结算初审稿送至合同科,经复核存在一些问题,已反馈给咨询公司让其复核调整,计划6月上旬完成定稿送审计处审核。
15.东区运动场项目,确定委托华工设计院做设计工作,准备签设计合同;关于运动场周边排水管网布置的建议给后勤处。
16.东区七栋教授住宅项目,修缮方案已报文物局,文物局已于2019年5月15日组织专家评审会,待批复;拟申报19年修购资金(共7栋),其中东区4栋教授住宅修购工作已启动。
17.加建房项目,于19年5月24日张老师等住户来处要求办理东区27栋、28栋和东二区集五的规划验收手续。关于南秀村16、24、25、27栋住宅规划验收工作,因住户不能按要求完成整改,工作无法继续推进,住户确定不再继续推进。
18.校级资源云平台工程结算土建部分已完成对数;原提供图纸与现场不符,导致结算审核单位与施工单位工程量对数分歧较大,施工单位计划6月5日前补充安装部分图纸。
19.中心应急避护场所建设项目,于2019年5月20日召开设计方案汇报会,修改后的设计方案报送建设局,待其提出审核意见;该工程设计费审核尚缺立项资料。
20.人防工程安全隐患整治,根据区民防办要求开展人防工程安全隐患整治,计划6月初请区民防办来学校指导工作。
21.10号楼柱加固工程预算已经通过定价小组会议讨论,会议确定了计价原则按照现行相关定额计价,最终预算稿尚未完成。
22.图书馆副楼修缮工程项目,图书馆副楼修购工作已启动。
23.其它工作:
(1)办公室日常工作:根据学校相关单位要求,及时反馈信息,报送人才公寓项目方案及基建总投资估算议题呈批表、党政干部宗教政策法规试题、达标评比评估和相关检查活动情况调查表、消防安全隐患自查自改情况登记表、电动车摸查情况登记表、人口与计划生育目标管理责任书等资料,报送华园讲坛第35讲、双代会等5项参会回执;为教育部党组巡视组巡视工作提供资料(基建工程月度综合检查管理细则、保函管理办法、学校校园规委会调整名单、关于成立基建处审图小组及相关规定的通知、基建处管理文件汇编);起草基建处近半年的工作举措及成效工作总结、华南理工大学关于36号实验楼及2号楼修缮项目进度的情况说明、基建处消防安全风险排查年中小结等。做好处内会务准备、会议纪要及维持基建处日常运作的各项后勤保障工作等。
(2)党务工作:填报基建处党支部统计表;向组织部报送基建处中层干部所在支部及党内职务情况统计表;组织召开5月10日、5月21日下午的党支部大会,做好会议记录,并报相关电子文件给机关党委。
(3)组织人事工作:起草关于基建处科级干部选任方案的报告、关于增加聘用一名专业技术人员(合同制)的报告、关于基建处合同工郑道平、范均铭申请调整工资的报告; 组织召开5月10日的工程预算岗应聘报名人员面试会。
(4)基建档案工作:移交2000年至2013年基建岩土工程勘察报告14卷共47项及2003年至2014年基建项目经济、技术投标文件9卷共60份给学校档案馆。
二、大学城校区
1.医学院综合楼

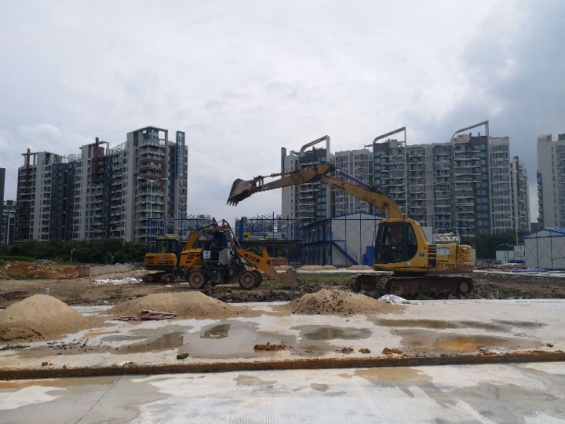

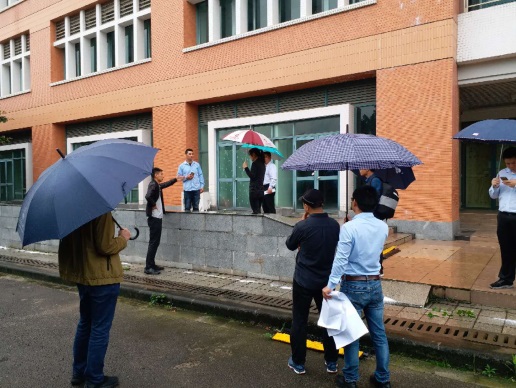

(1)已完成监理招标、施工招标工作,现协助代建局办理施工许可等相关证件。项目已于5月7日由广州市代建局联合基建处召开项目图纸会审会,对图纸问题进行澄清。使用单位医学院、大学城管委会、施工单位、监理单位参加了本次会议。《华南理工大学医学院综合楼工程设计合同》主体变更协议、《华南理工大学医学院综合楼工程勘察合同》主体变更协议、《华南理工大学医学院综合楼建设工程设计咨询合同》主体变更协议、《华南理工大学教育科研楼1(自编:医学院综合楼)施工图审查技术咨询合同》主体变更协议、《华南理工大学医学院综合楼项目施工监理招标代理合同》补充协议、《华南理工大学医学院综合楼项目施工总承包招标代理合同》补充协议、《华南理工大学医学院综合楼项目全过程造价咨询服务合同》补充协议已完成正式稿合同流程;
(2)因建设场地地下管线复杂,基建处勇挑重担牵头与代建局一起,组织相关部门、施工单位、监理单位一起进行用地范围内的管线迁移方案现场踏勘、方案研讨、工作协调。目前,医学院综合楼外电已经接通。

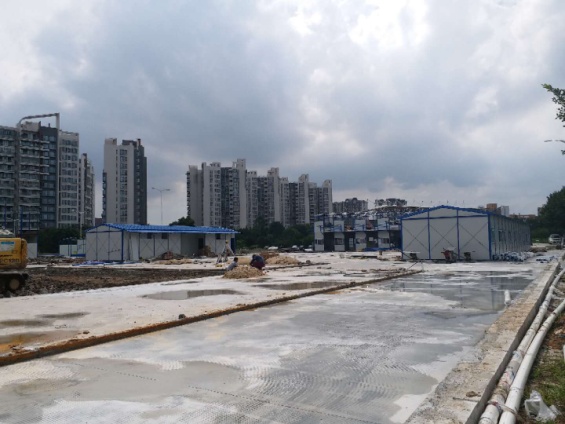

(3)目前施工单位已经进场施工,在基建处与大学城管委会指导下,在明确施工总平面布置方案、运料、运土车路径及需要施工进场后需要注意的事项后,围蔽现场,搭建板房,布置总平面以及建设办公生活设施。
(4)基建处会同施工单位,监理单位一起研讨土方量和现场确定土方堆倒场地问题。

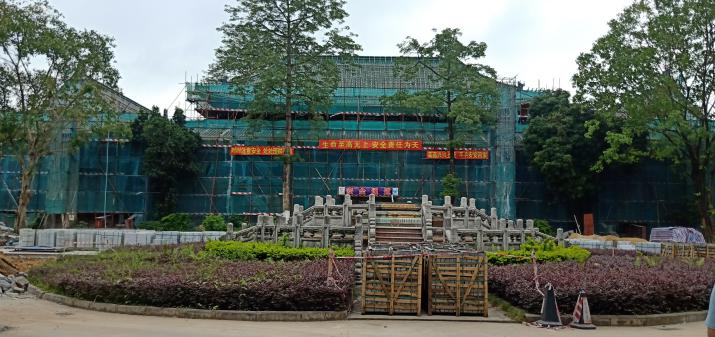

2.岭南建筑学术交流展示中心修缮工程(民居工程)

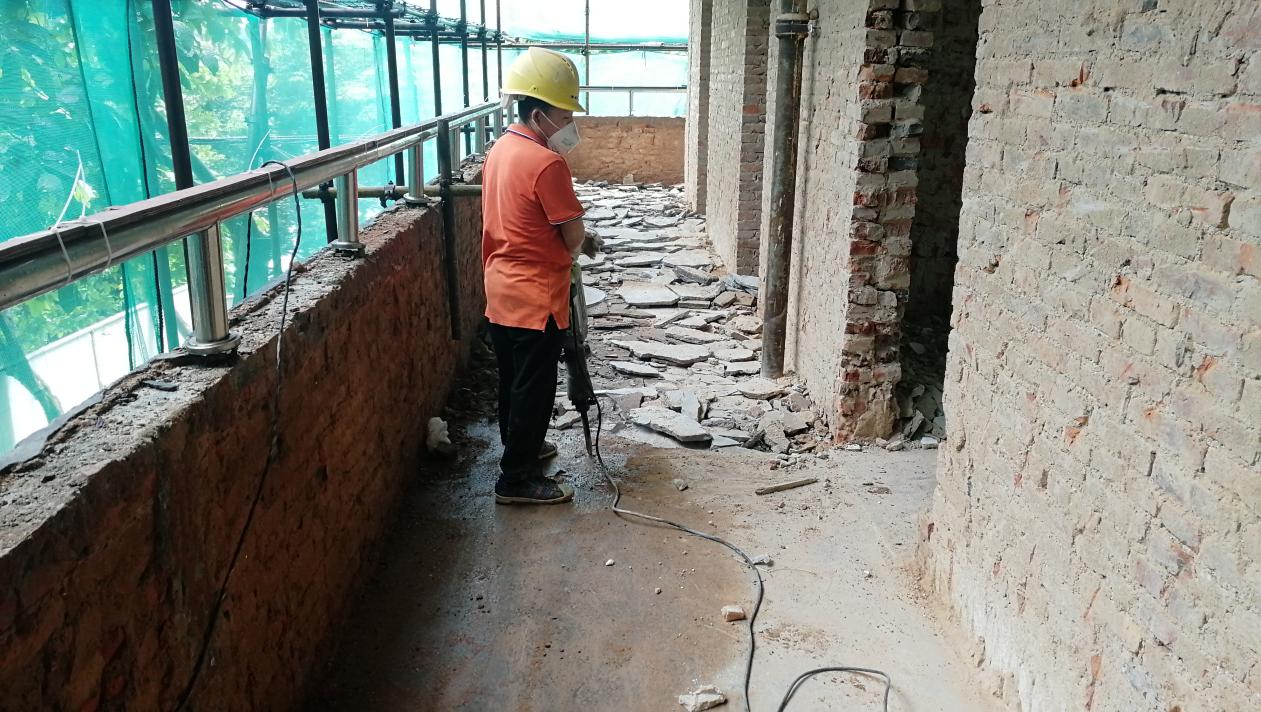

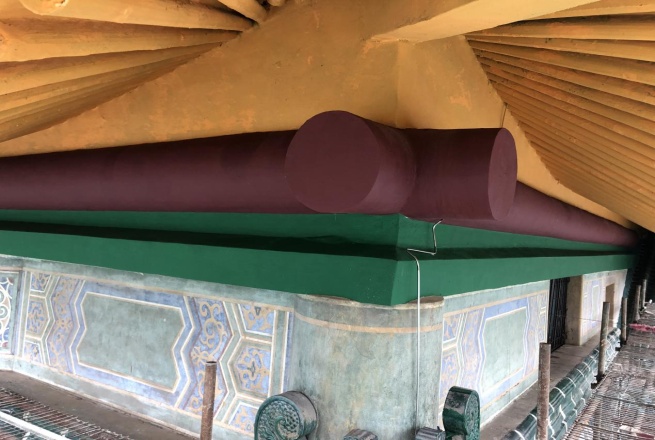

本项目已从普通房屋修缮变更为文物建筑修缮,现文物修缮方案已完成,已于 5月18日按专家意见修改完善后的方案和图纸报送至番禺区文物局方案备案。目前正在办理产权证明,计划五月底到六月初取得保养修缮方案的审批。造价咨询单位根据文物修缮设计方案和图纸进行变更后的清单编制,5月30日召开了文物修缮变更造价答疑会,造价咨询单位就施工单位对变更后编制的清单提出的异议进行了回复。着手准备签订施工合同。
3.协助环境与能源学院进行内庭实验楼实施加建项目。该项目已顺利通过校长办公会,目前根据使用单位需求深化细化方案,方案已基本稳定,并于5月7日下午召开第一轮的方案汇报会,基建处、环境学院、网络中心、大学城校区管委会办公室、华工设计院参加了本次会议,并已对方案进行充分的研讨。报建方面,已与规划部门、街道进行充分沟通,已通过专业技术审查、面积核算等流程,现项目待公示。项目已签订设计合同。

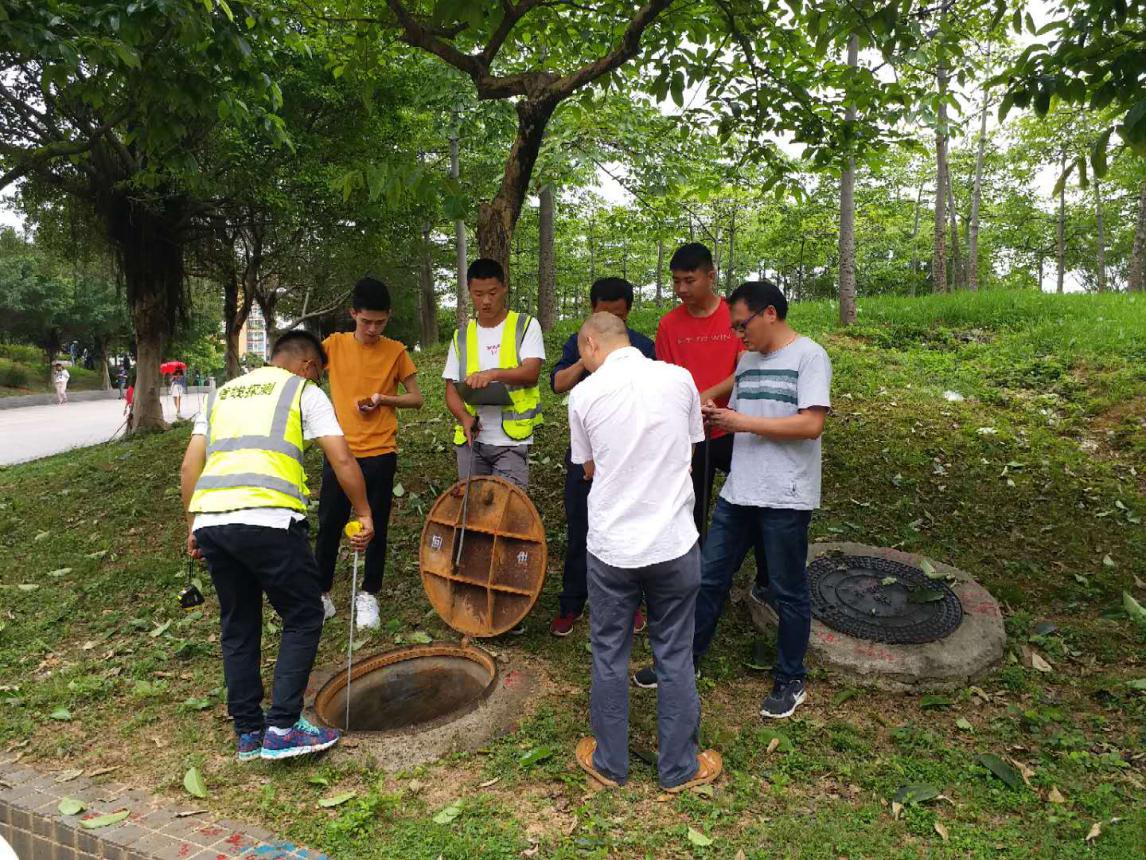

4.华南理工大学大学城校区地下管线普查项目现已经提交最终成果,并于2019年5月14日组织召开专家评审审核会。本次专家评审会结论为方案有条件通过,即修改完文本问题,并在联合检查中合格后方为正式通过。本项目于5月15日由业主(基建处及大学城管委会)、监理、探测单位三方人员组成的联合检查组共同进行成果复查,本次复查通过验收。
5. 按照河长制要求,按规定继续完成河长制工作日常巡河、台账建立、河道清理、淤泥清理、市区督办错混接治理等工作。积极配合河长办的各项检查工作。
6.继续协助艺术学院进行圆柱楼(琴房渗水)修缮改造方案论证及规范施工程序。截止到目前已经召开多次施工例会,目前已提交经监理审核合格的专项方案,重新施工,正经搭建脚手架。但因施工单位自身原因,施工进度较缓慢。
7.继续推进道路二期工程(附属工程雨污管混接改造工程)及河涌整治工程费用结算支付工作。
