华南理工大学校园基本建设工作简报 第10期

日期:2019-05-06

华南理工大学校园基本建设

工 作 简 报

10

20194月)

一、五山校区

    1.36号实验楼室内装修及2号楼修缮项目,楼内已进入收尾阶段,各大面基本完成;相关报告、签订补充协议的预算均已审核完成,计划下月报送上级主管部门和领导;施工单位已补充完善36号实验楼一标缺失的工程结算资料,第三方审核单位已开展工作,要求5月底完成结算审核初稿。新增主材定价审核及进度款审核已完成;关于无机涂料消耗量的争议,已联合施工单位发函给广州市建设工程造价管理站,同时在网上提交需答疑问题给广东省建设工程造价管理站。

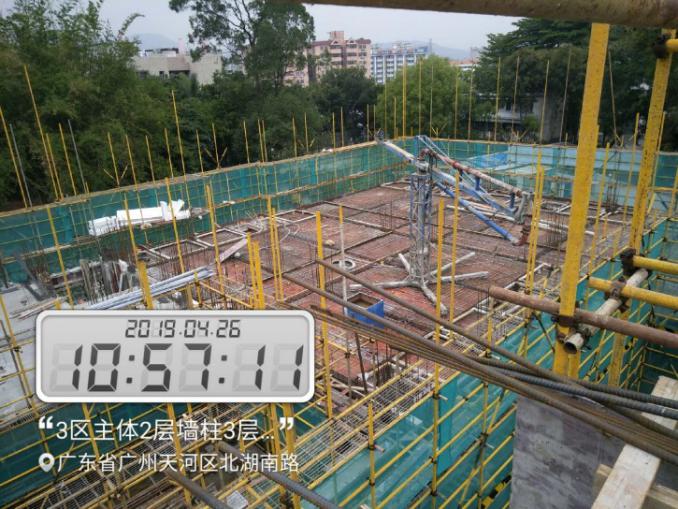

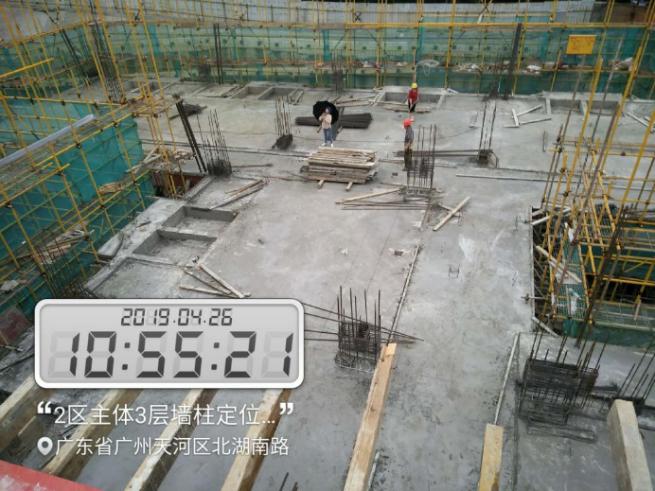

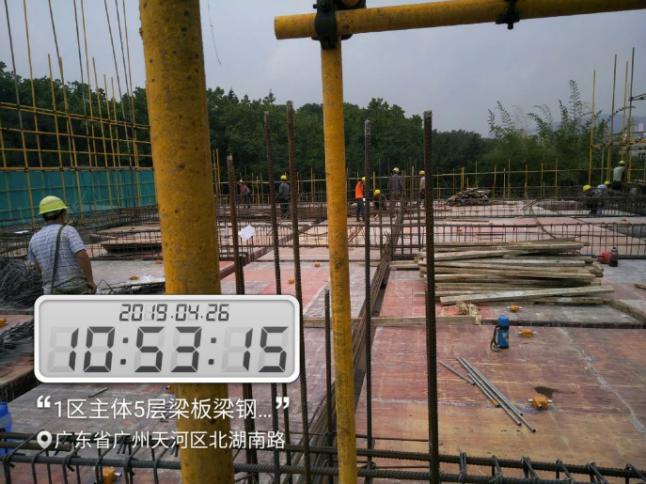

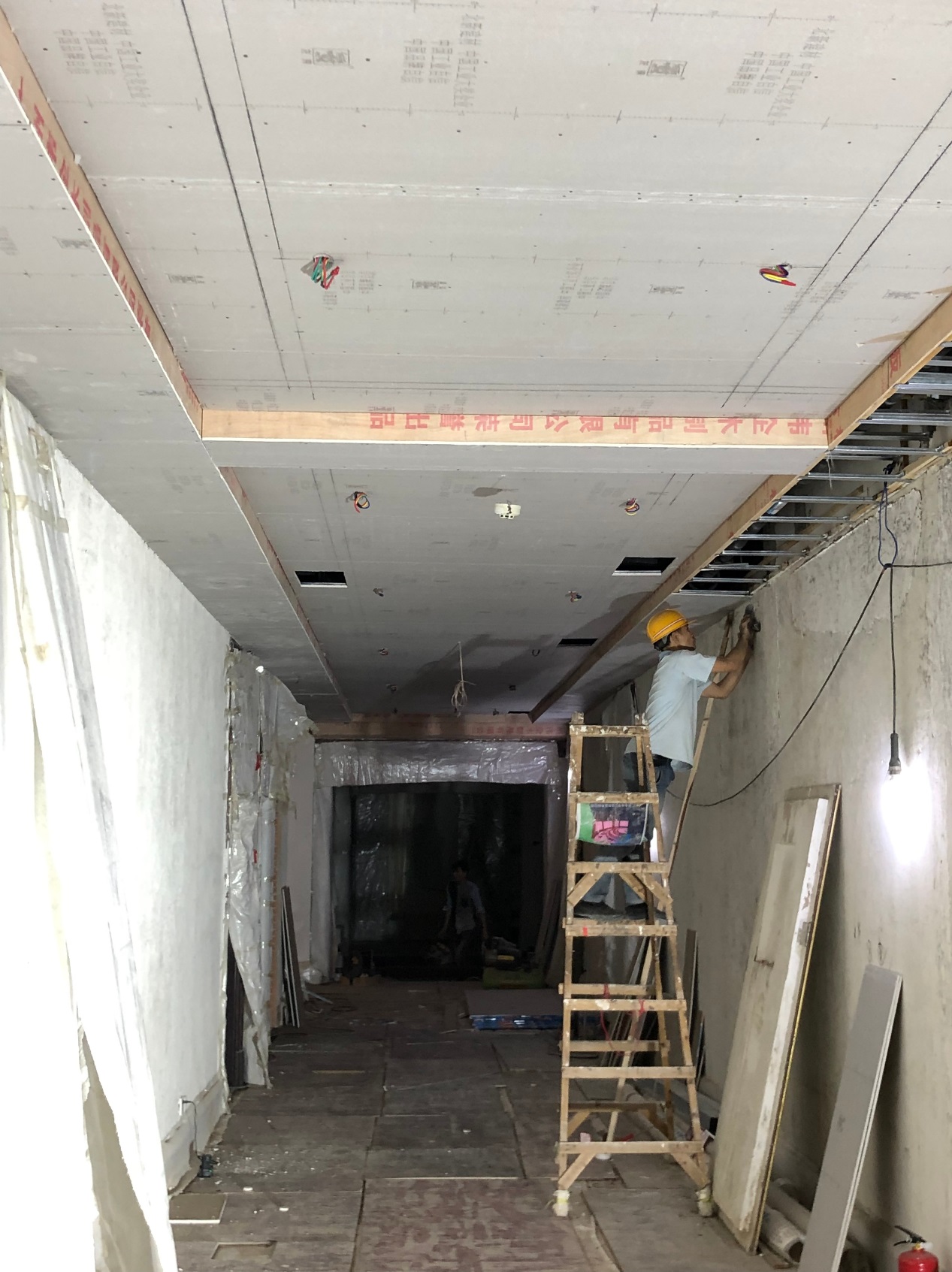

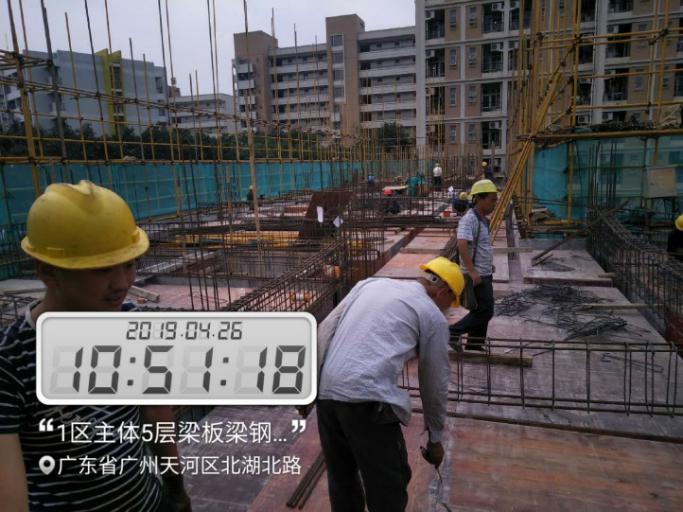

    2.北区学生宿舍项目,主体结构15层梁板钢筋绑扎;主体结构23层墙柱钢筋绑扎;主体结构33层梁板砼浇筑。进度款审核,该项目拟增加费用初步审核工作已完成。

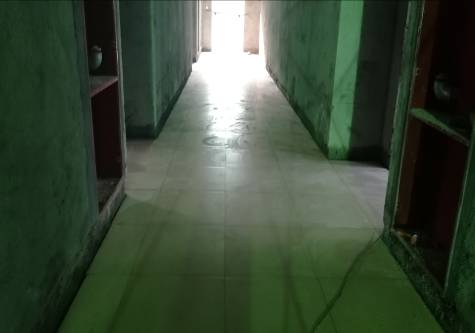

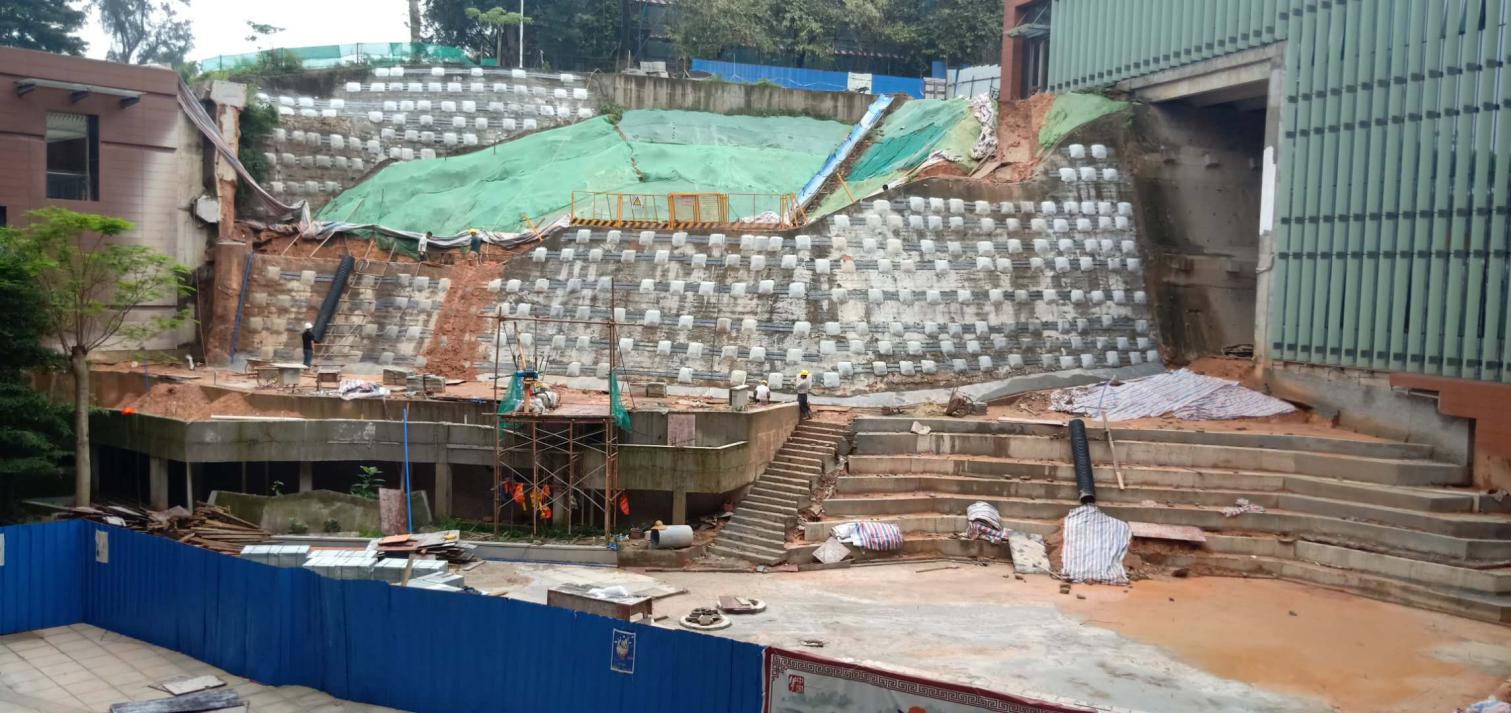

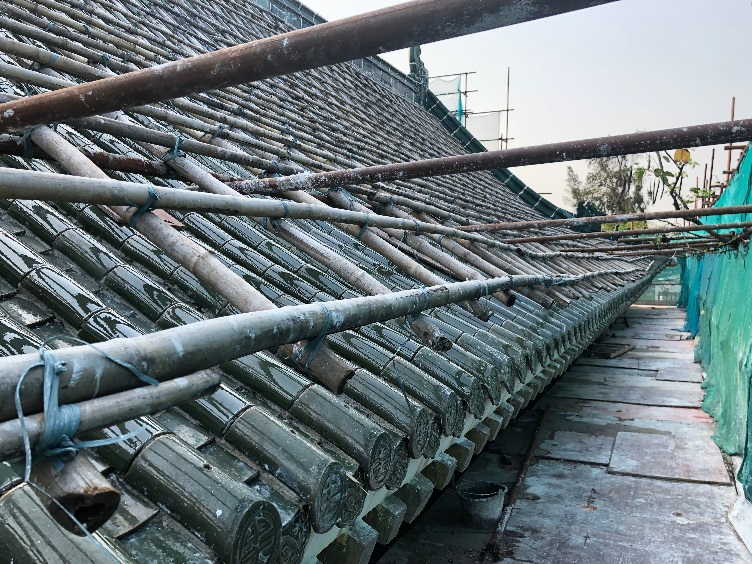

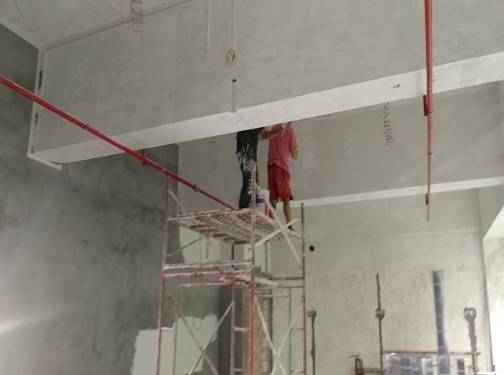

    3.12号楼修缮工程,室外部分大面展开施工,屋顶瓦片正在进行铺设,室内走廊部分完成封顶。

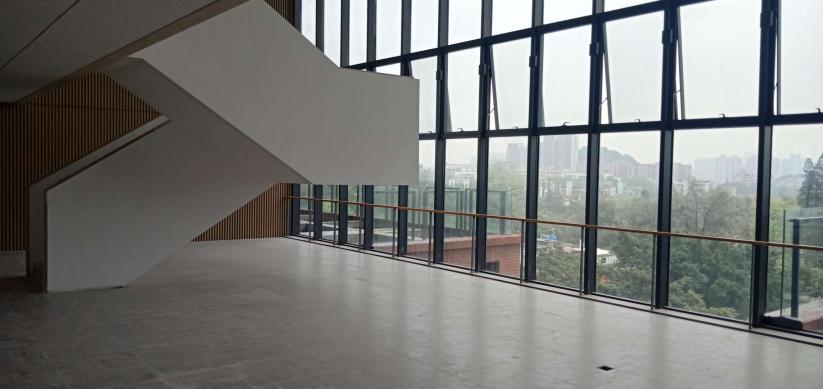

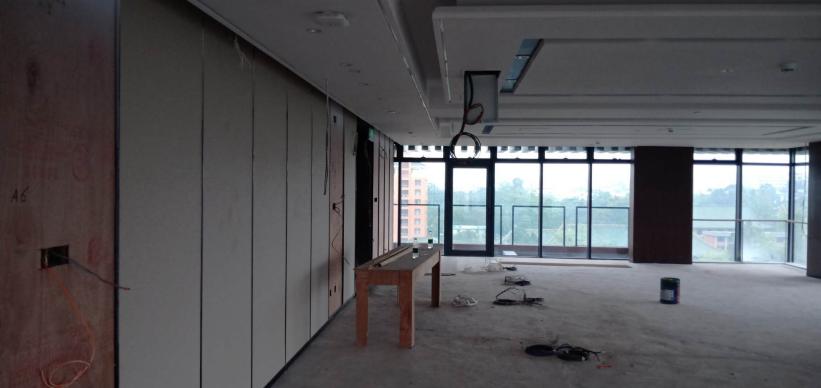

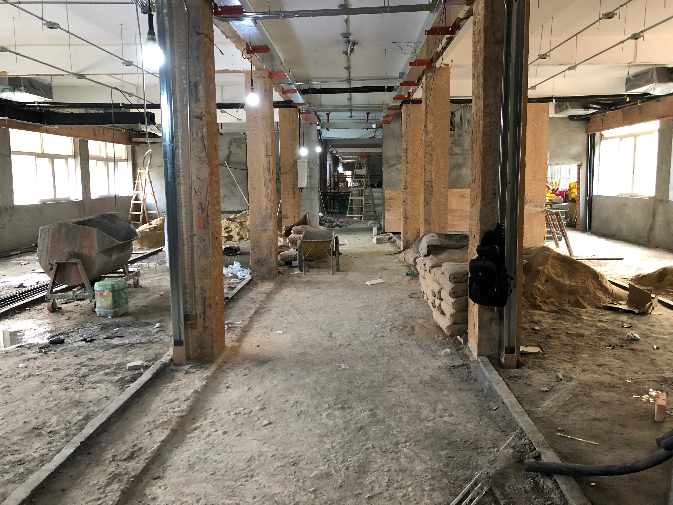

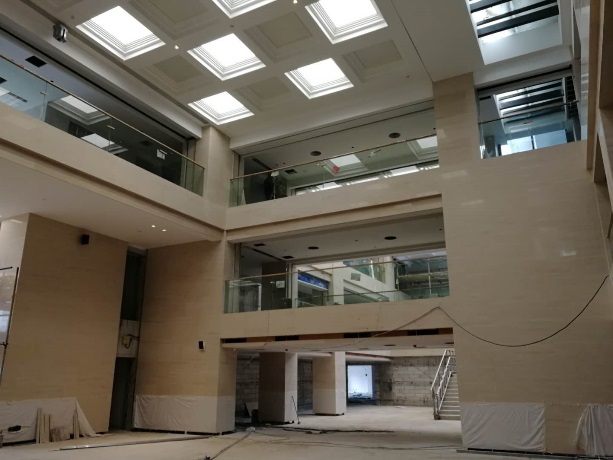

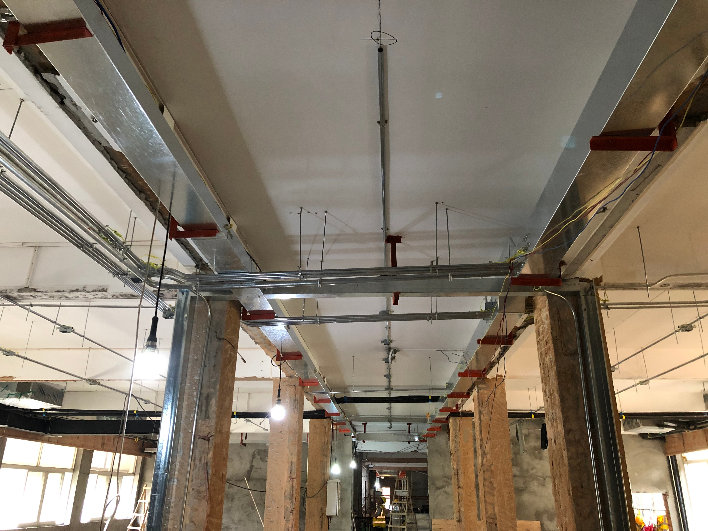

    4.校务服务中心装修工程项目,正在有序展开现场施工工作;维修工程施工合同、监理合同已完成正式稿合同流程;进度款审核,清标工作已完成。

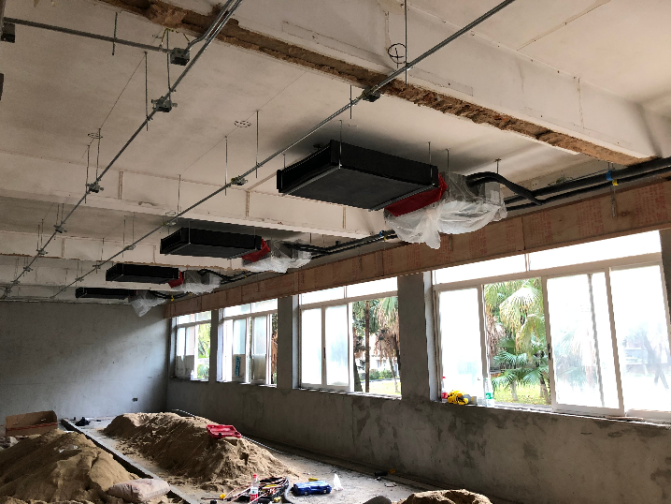

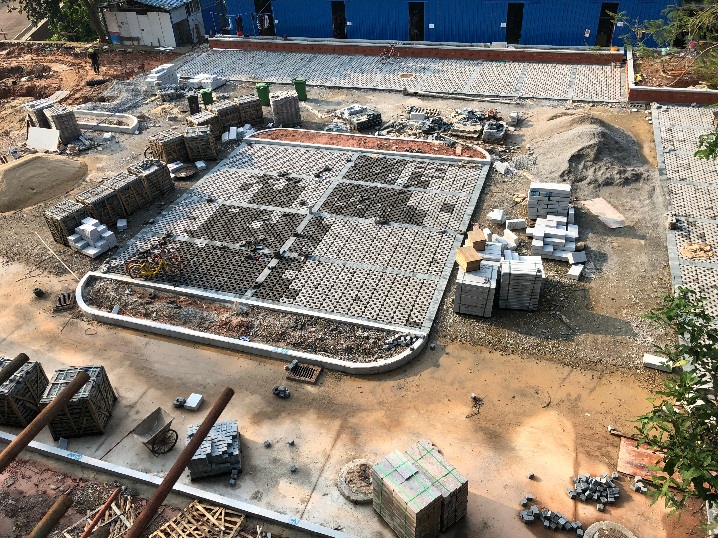

    5.北区幼儿园过渡性用房维修工程2019320日开工。正在有序的开展现场施工工作,北面围墙立柱安装,3层地面砖铺贴及室内墙面腻子施工,管工楼首层加固施工中。工程监理合同已完成正式稿合同流程;进度款审核工作已完成。

    6.工管实验大楼新百步梯工程,基础部分已完成,准备立面陶板施工。百步梯工程预算书尚缺图纸资料和立项资料,已通知相关人员补充完善程序和资料。

    7.游泳馆项目,施工招标工作已启动,目前该项目控制价及图纸等资料已送审计处审核,施工监理招标工作已启动,相关招标申报相关资料已送招标中心。

    8.人才公寓项目,控规修正文件已向区规划局汇报并提交区规划局走流程。设计已细化方案及投资估算,装修标准按2017版保障房设计指引,待投资审查小组审查后上校长办公会。已在房地产测绘院重新立案。

    9.科技图书馆项目建议书编制、游泳馆土壤氡监测预算工作已完成。

    10.长江路下沉隧道项目建议书通过专家评审,正式稿已经报区发改局,待区政府上会立项。

    11.东区幼儿园改扩建项目,该项目的建筑以及建筑与保留树木定位测绘费用结算工作已完成。

    12.西一、西十一学生宿舍项目,待设计院补充附属工程施工图。西一项目工程施工合同、工程监理合同已完成正式稿合同流程;西十一项目工程监理合同已完成正式稿合同流程,工程施工合同正在办理合同正式稿审批流程;西一、西十一项目清标工作已完成。

    13.西十二、西十三、研二学生宿舍项目,2019418日开第二次方案汇报会,2019425日开方案比选及投资估算会。

    14.西十学生宿舍项目,该项目维修工程结算进入对数定稿阶段施工单位提出需要时间补充拆除栏杆面层签证资料,咨询公司将于五月上旬出定稿。

    15.东区运动场项目,2019416日与水务局的施工单位沟通管网改造事宜。

    16.东区七栋教授住宅项目,修缮方案已报文物局,待批复。

    17.校级资源云平台工程施工单位已补充拆除签证资料和幕墙图纸资料,但安装部分现有图纸与现场不符的情况,导致结算审核单位与施工单位工程量对数分歧较大,仍在沟通。

    18.华工22号楼、23号楼周边景观改造项目概念性方案论证服务合同已完成正式稿合同流程。

    19.中心应急避护场所建设项目,于201943日设计方案报送建设局,建设局提出修改意见;针对修改意见,设计已回复。

         20.化机2号楼项目,由于2019年研究生招生规模同2018年,没有大规模扩招,学校决定化机2号楼不改造做学生宿舍,招标清单编制工作已经完成,此项目处于暂停阶段。

         21.华南理工大学北区教学大楼工程施工总承包补充协议正在办理合同正式稿审批流程。

         22.华南理工大学五山校区控制性详细规划调整服务合同已完成正式稿合同流程。

         23. 30号实验楼及图书馆修缮工程施工监理结算工作已完成。

         24.其它工作:

   (1办公室日常工作:根据学校相关单位要求,及时反馈信息,组织拟报监考人员填写成人高考学士学位外语水平全省统考监考员报名表等相关工作;填报各二级单位网络平台侵权内容清查清理结果登记表、华园讲坛参会回执、教育部党组巡视组巡视工作动员会回执、华南理工大学安全稳定工作责任书、4月份非教学科研人员考勤情况统计表、校内采访申请表、上报调整议事机构成员名单、起草基建处防灾减灾日工作总结报告等;425日下午,陪同邱校检查学校部分在建工地,会后及时撰写新闻稿;做好处内会务准备、会议纪要及维持基建处日常运作的各项后勤保障工作等。

   (2)党务工作:填报基建处党支部统计表、2019年学校全面从严治党工作会议参会回执;423日下午,组织召开党支部理论学习动员会,做好会议记录,会后及时撰写新闻宣传稿。

   (3)人事工作:办理工程管理岗位合同工的入职手续(填报合同工薪酬待遇审批表、员工资料表、拟聘合同工情况说明及签订合同工劳动合同等);招聘造价与合同科合同工,招聘信息已在华工人事处网站公示;准备并上报推荐优秀年轻干部集中调研工作材料。

二、大学城校区

    1.医学院综合楼

   (1)已完成监理招标、施工招标工作,施工中标单位为中建四局,监理单位中标单位为广东工程建设监理有限公司。项目已于426日由广州市代建局联合基建处召开项目施工总承包、施工监理中标单位进场会。会上,学校对施工和监理单位提出建设管理要求和指导意见,明确该项目须严格按照合同规定的600天竣工,并确保取得广州市优质工程奖。接下去,学校将全力配合代建局,严格把关施工建设工作。本项目计划于五一后进场。使用单位医学院、大学城管委会、生物医学科学与工程学院代表参加了本次会议。

   (2)与大学城管委会、施工单位一同查看现场,明确施工总平面布置方案、运料、运土车路径及需要施工进场后需要注意的事项。

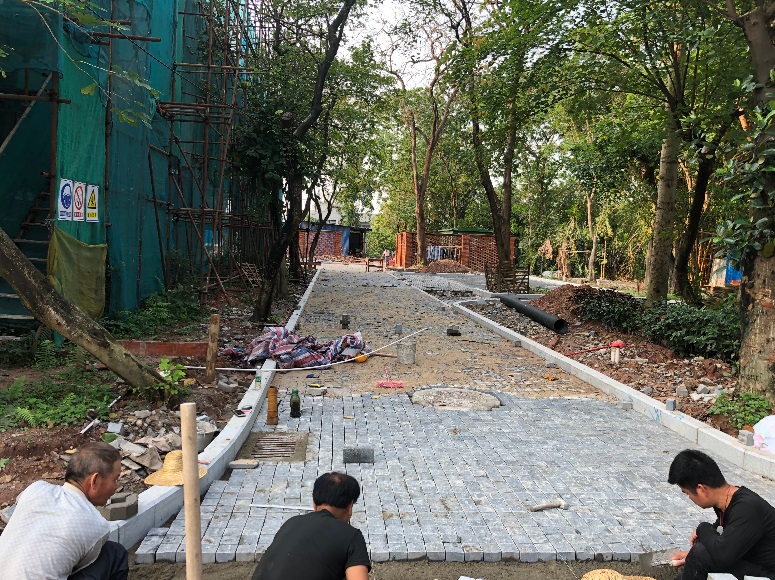

   (3)配合大学城管委会进行园林景观环境改造工程。

   (4)配合大学城管委会进行医学院综合楼外水外电建设工程,并和相关部门、施工单位一起进行用地范围内的管线迁移方案研讨。

    2.本项目已从普通房屋修缮变更为古建筑修缮,现文物修缮方案已完成,已于 418日召开了文物专家评审会,并得到专家的初步认可,现计划按专家意见修改完善后于五一前报送至番禺区文物局备案。同步将施工图纸交由造价咨询单位清标和施工单位重新核算。正在签订全过程造价咨询合同,着手准备签订施工合同。

    3.华南理工大学大学城校区地下管线普查项目现已经提交最终成果,计划将最终成果作为重要资料存档档案馆。

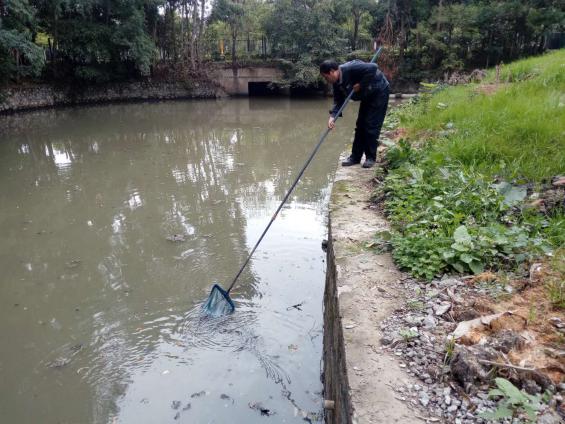

    4.按照河长制要求,按规定继续完成河长制工作日常巡河、台账建立、河道清理、淤泥清理、市区督办错混接治理等工作。积极配合河长办的各项检查工作。

    5.继续协助艺术学院进行圆柱楼(琴房渗水)修缮改造方案论证及规范施工程序。截止到425日已经召开多次施工例会,目前工程已经正式开工,但因施工单位自身原因无法提交合格的专项方案,目前施工已经由监理开出停工令,待整改后重新开工。

    6.协助环境与能源学院进行内庭实验楼实施加建项目。该项目已顺利通过校长办公会,已经根据使用单位需求深化细化方案,待设计进一步完善方案后进行报建工作,已经完成设计合同初稿。

    7.联合大学城校区管委会、后勤处一起,顺利解决圆柱楼改造项目(B9B10院系办公室改造)质保金的问题,已完成质保金补充协议签订工作。

    8.继续推进道路二期工程(附属工程雨污管混接改造工程)及河涌整治工程费用结算支付工作。

9
