华南理工大学校园基本建设工作简报 第9期

日期:2019-04-16

华南理工大学校园基本建设

工 作 简 报

9

20191-3月)

一、五山校区

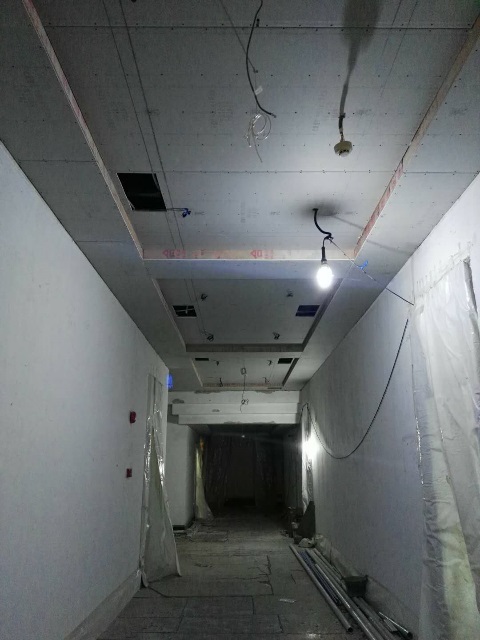

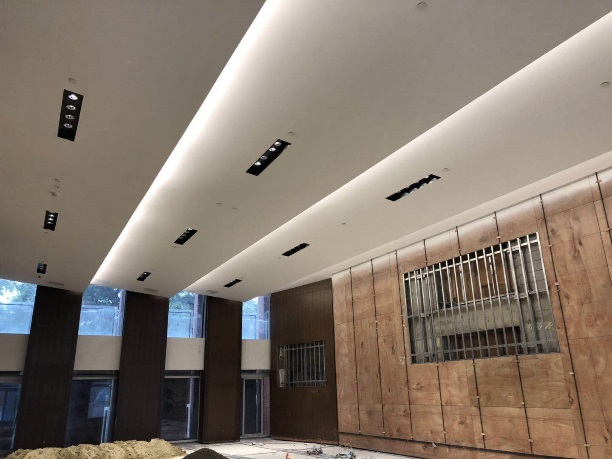

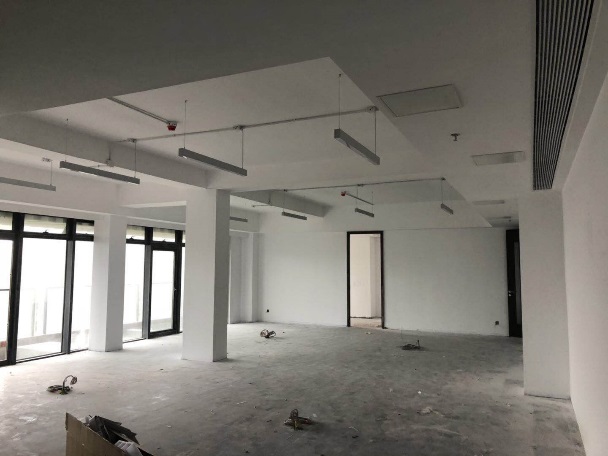

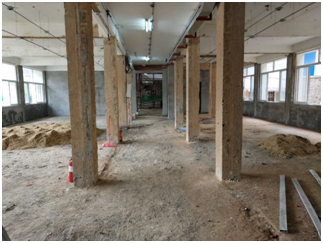

    1.36号实验楼室内装修及2号楼修缮项目,楼内已进入收尾阶段,各大面基本完成。目前负三至三层部分天花已完成封板、四至九层天花已完成。四至九层地面瓷砖已完成,墙面石材进行至负三层,部分柜子正在制作安装。工程室内环境检测预算审核、工程结构设计变更通知单018025变更预算审核、建设工程建筑消防设施检测预算审核已完成,签订补充协议的预算正在审核,监理与咨询公司已经完成初审,计划4月完成;继续跟进新增材料的询价定价及进度款审核工作;消防检测合同已完成正式稿合同流程;同时也在梳理一标工程结算资料,3月下旬已委托华联咨询公司针对现有资料展开审核,同时要求施工单位尽快提交完整资料。

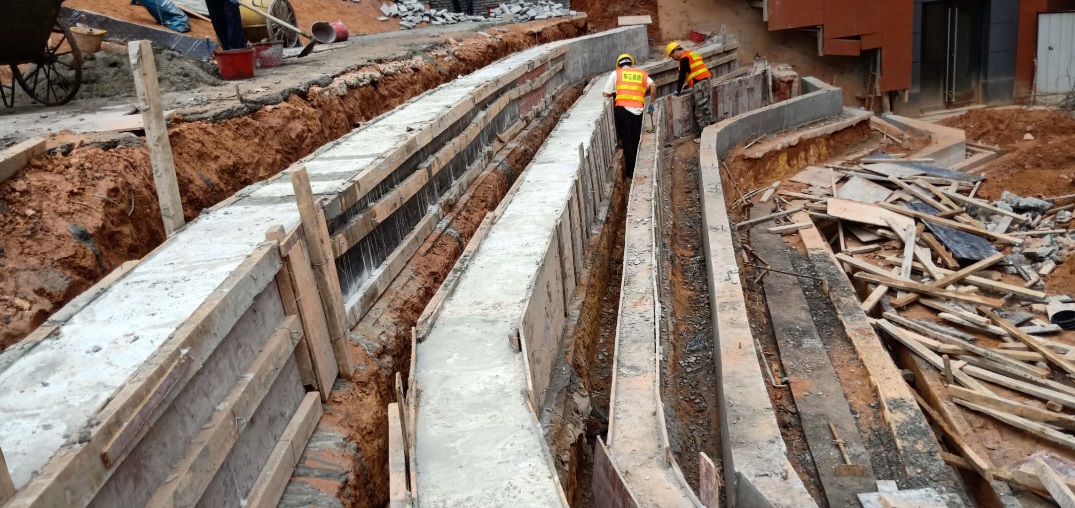

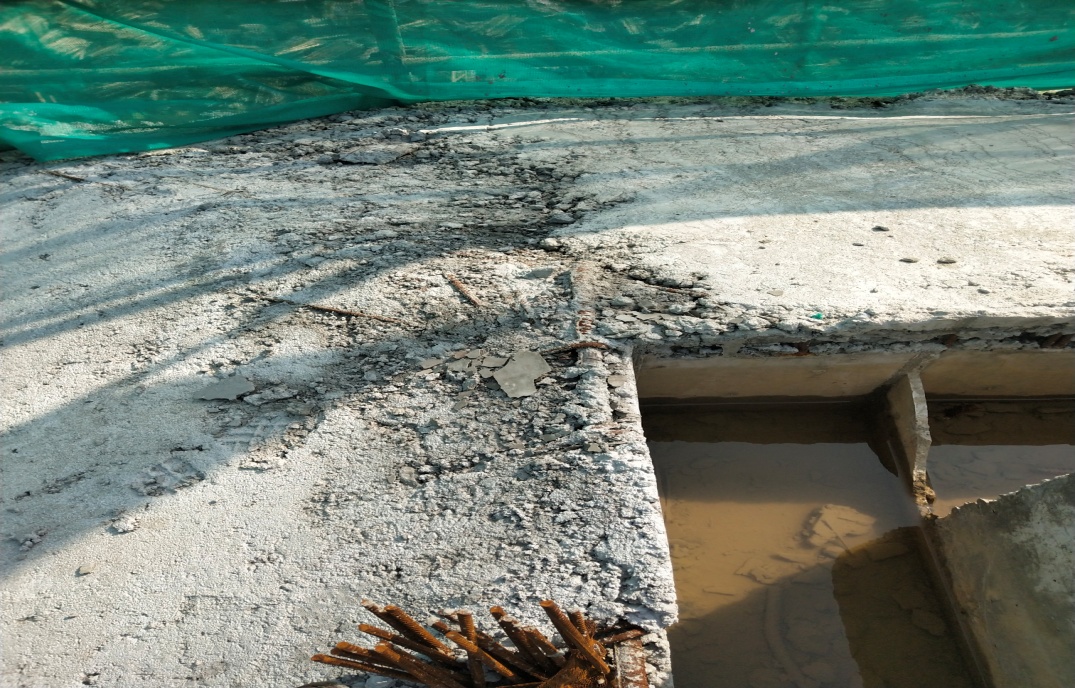

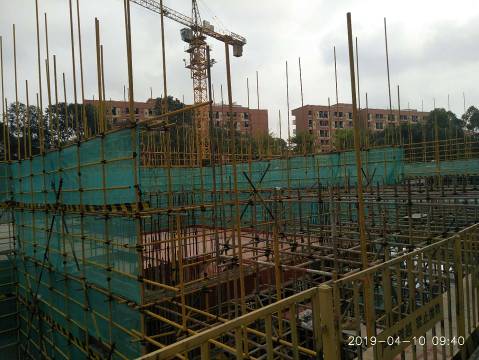

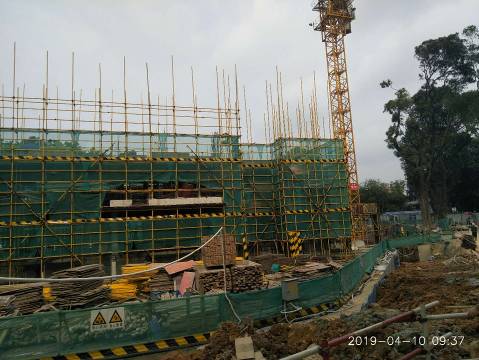

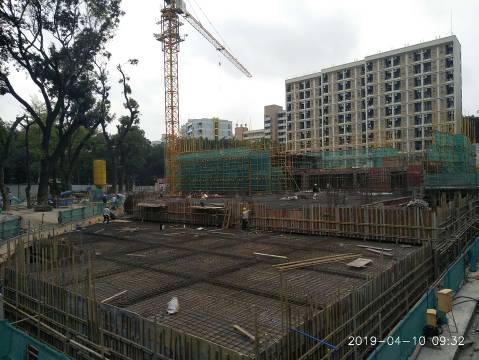

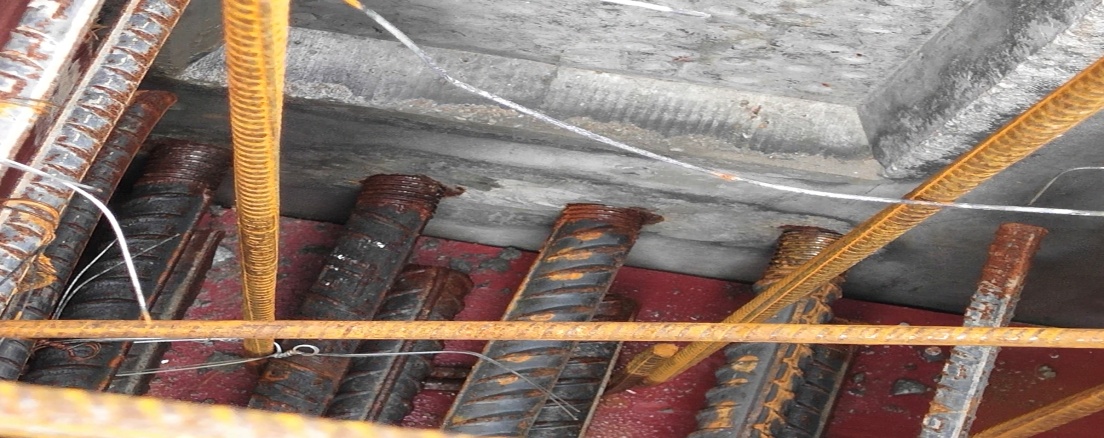

    2.北区学生宿舍项目,地下室顶板3区段钢筋绑扎;主体结构1区段三层模板制安;主体结构2区段二层梁板钢筋绑扎;主体结构3区二层内架搭设;新增变更及造价的审核与整理。

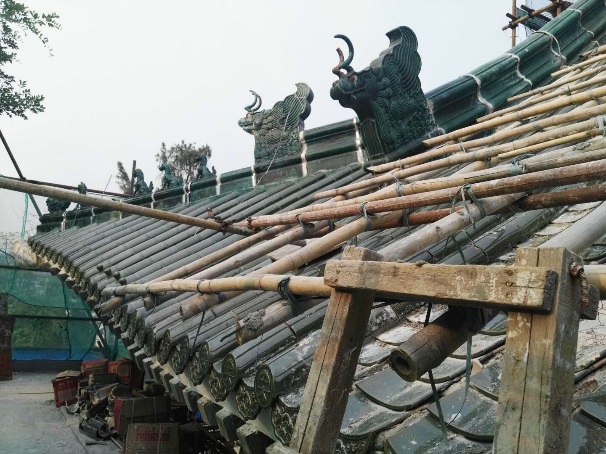

    3.12号楼修缮工程,室内走廊天花已封板,屋面防水层已完成,屋面瓦引路样板已做好准备全面铺贴;室外道路完成部分硬化,停车场广场砖铺贴完成;清单编制费用结算审核已完成。影响12号楼修缮工程施工的22号楼消防加压泵组给水主供管迁移改造工程17项材料的询价定价已完成。

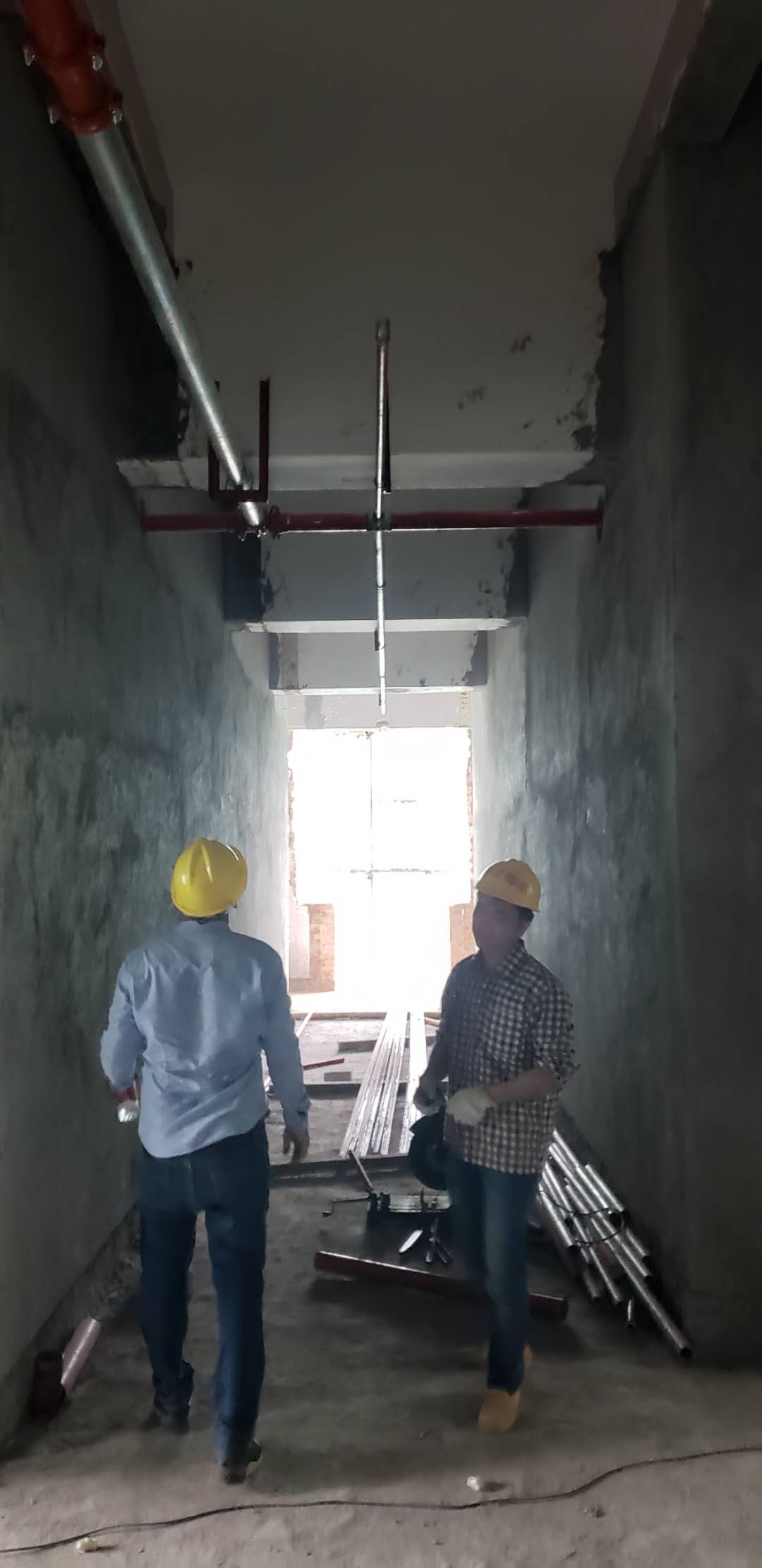

    4.校务服务中心装修工程项目,完成招标工作,2019311日开工,现场围蔽、部分拆除已完成。维修工程施工合同正在办理合同正式稿审批流程;监理费用预算审核完成,监理合同正在办理合同初稿审批流程;清单编制费用结算审核已完成。

    5.北区幼儿园过渡性用房维修工程2019320日开工。现场各工序都有序的开展中,其中围蔽、排栅、拆除部分已完成。设计施工招标工作已完成。项目设计合同、项目设计施工总承包合同已完成正式稿合同流程;监理费用预算审核完成,工程监理合同正在办理合同初稿审批流程;环保检测预算审核完成;清单编制费用结算审核已完成;

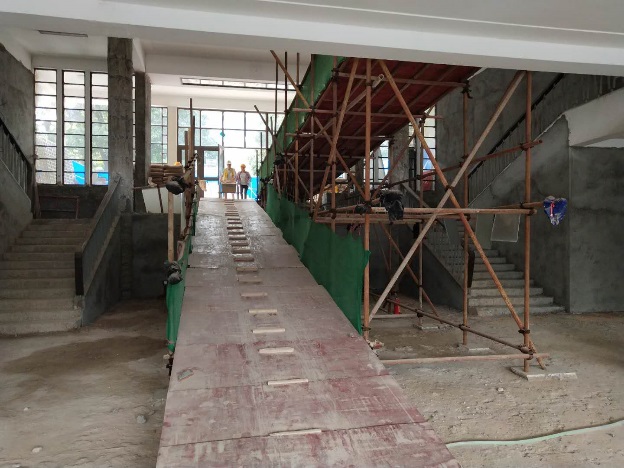

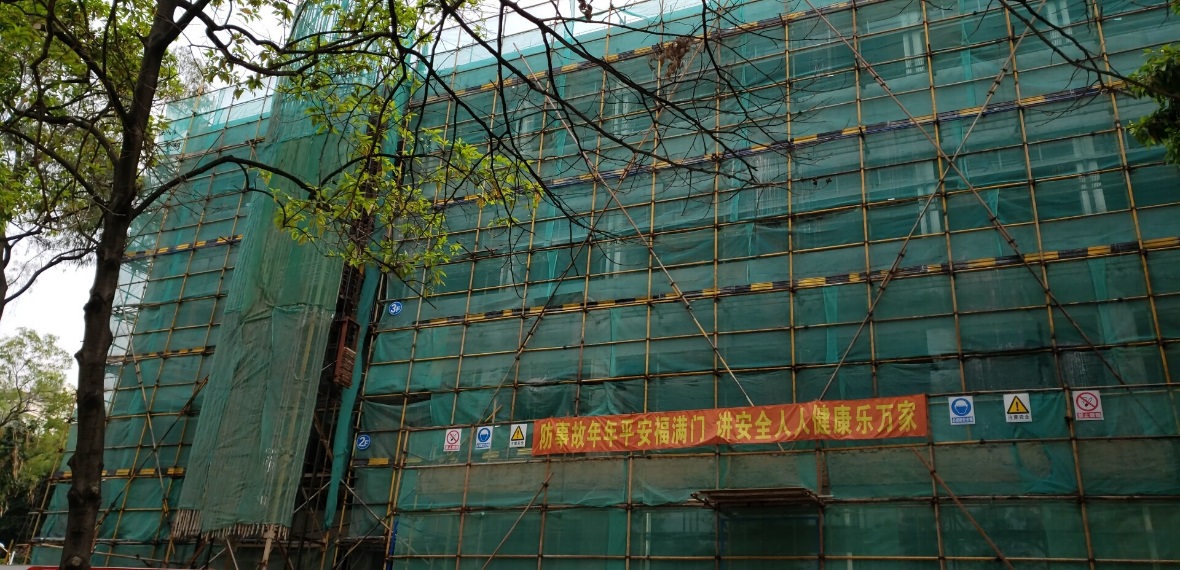

     6.工管实验大楼新百步梯工程,部分工序已完成。

    7.游泳馆项目,招标工作已启动,滑动屋盖部分已明确作为设备单独招标,华联已出清单初稿,3月份完成了清单控制价的编制工作,目前该项目控制价及图纸等资料已送审计处审核。施工图审查项目结算审核已完成;土壤氡检测已上定价小组会,待4月初进场采样;待与电梯厂家确认后签订合同。

    8.人才公寓项目,已上校长办公会启动。预计计容面积约为45000平方米,约549户,待签方案论证合同;控规修正文件已呈规划局审批;待明确建筑方案及投资估算后,上校长办公会立项,再报教育部备案。

    9.科技图书馆项目,学校常委会同意直接委托华工院为设计单位,已发函给代建局进行设计合同签订工作。

    10.长江路下沉隧道项目,项目建议书已通过专家评审,待区政府上会立项。

    11.东区幼儿园改扩建项目,该项目的建筑与保留树木定位测绘费用预算审核完成。

    12.西一、西十一学生宿舍项目,招标工作已完成;工程施工合同正在办理合同正式稿审批流程;工程监理合同正在办理合同初稿审批流程;监理费用预算审核完成;清单编制费用结算审核已完成。

    13.西十二、西十三、研二学生宿舍项目,计划于41日召开方案汇报会。

    14.东区七栋教授住宅项目,设计方案已出,准备于4月上旬报送文广新局。设计合同已完成正式稿合同流程。

    15.校级资源云平台工程结算工作因存在争议,我处多次催促施工单位补充资料,施工单位仍在整理收集相关材料,暂未提交。

    16.华工22号楼、23号楼周边景观改造项目概念性方案论证预算工作已完成。

        17.中心应急避护场所建设项目,于19322日上学校规委会,设计方案已通过,待优化。

        18.化机2号楼项目,由于2019年研究生招生规模同2018年,没有大规模扩招,学校决定化机2号楼不改造做学生宿舍,招标清单编制工作已经完成,此项目处于暂停阶段。

        19.华南理工大学五山校区控制性详细规划调整预算审核完成。

        20.其它工作:

   (1公务接待及办公室日常工作:2018年度年度工作总结及2019年工作计划;党政管理人员(科级及以下)年度考核工作;基建处关于治乱专项治理工作情况总结;2018年华南理工大学基建处年鉴工作;本单位安全风险排查统计汇总、各种会议、培训的回执等;35日至7日,合肥工业大学、大连理工大学领导同仁相继来我校五山校区调研考察基建工作,积极做好接待和会务准备工作,安排调研行程、座谈会(准备汇报的PPT与国际校区视频)、陪同参观五山校区的代表性建筑,会后及时撰写宣传文稿;根据学校相关单位要求,及时反馈信息,如做好处内会务准备、会议纪要及维持基建处日常运作的各项后勤保障工作等。

   (2)党务工作:制作党支部党建述职报告PPT;积极筹备班子民主生活会,会后及时整理民主生活会报告、汇总表等材料;协助组织召开支部全体党员组织生活会及开展民主评议工作;根据机关党委要求,做好党支部规范化建设自查自纠工作。

   (3)人事工作:《干部任免审批表》信息核对、工程管理岗位人员的招聘;为新招聘的合同工办理入职以及一名已招聘合同工劳动合同变更等手续。

    二、大学城校区

    1.医学院综合楼

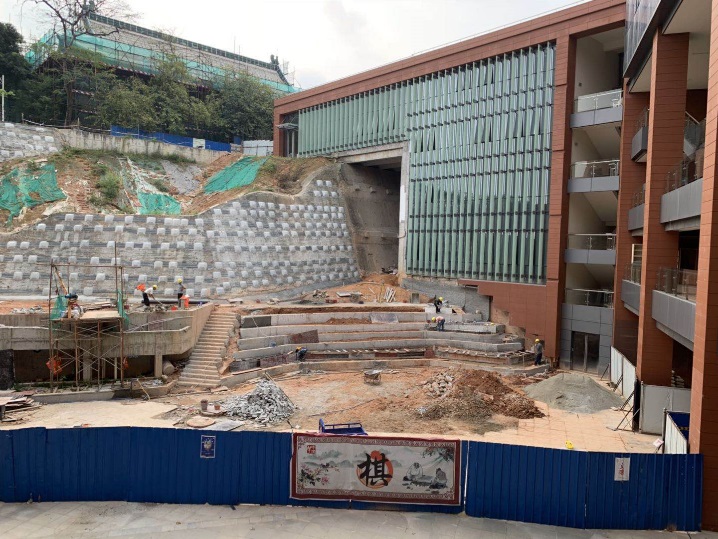

   (1)项目招标清单与控制价于1月初编制完成,已报送我校审计处审查完毕,并根据审计意见修改完毕。学校已将整理完毕的医学院工程量清单及控制价文本、补充修改(图纸及答疑,品牌推荐表)和其他资料于1月底移交报送代建局。学校与代建局交接界面中以学校为主的前期工作已全部完成。现建局努力推进监理招标、施工招标、施工管理等工作,学校全力配合与跟进,及时审阅回复处理相关文件。土方处置及大学城校区山头改造设计合同已完成正式稿合同流程。

现本项目监理标已开标,监理中标单位为广东工程建设监理有限公司。为了严格控制造价,方便结算,代建局对我校报送的招标价按照代建局相关规定进行梳理,核减金额,原澄清时间推迟为329日,开标时间推迟为415日。预计四月份可签订合同,并开展施工前期现场工作。

   (2)配合大学城管委会进行园林景观环境改造工程。

   (3)配合大学城管委会进行医学院综合楼外水外电建设工程,并相关部门进行用地范围内的管线迁移方案研讨。

    2. 在岭南建筑学术交流展示中心修缮工程(民居工程)项目中,积极与中标单位广东潮通建筑总承包工程有限公司沟通,现施工场地干净安全,粘贴精神文明宣传画,等待项目开工。

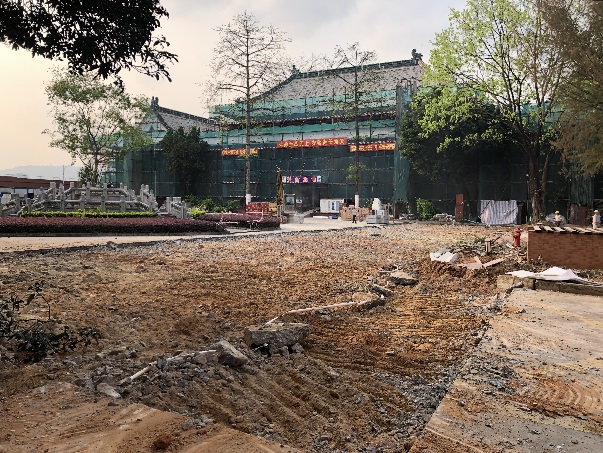

    3. 313日与设计单位一起,召开修缮初稿方案讨论会,对修缮方案及资金费用进行论证。现文物修缮方案已完成,于321日文报送至番禺区文物局审核,计划4月初召开文物专家评审会,修改施工图,调整修改工程清单,签订合同开展施工。现已签订本工程的测绘合同,准备签订全过程造价咨询合同。

    4.华南理工大学大学城校区地下管线普查项目现已基本完成,已根据第一版图纸完成现场核查,等待提交最终成果。计划将最终成果作为重要资料存档档案馆。

    5. 按照河长制要求,按规定继续完成河长制工作日常巡河、台账建立、河道清理、淤泥清理、市区督办错混接治理等工作。1219日按区河长办督办件要求,加急整改生活区一处雨污混接,截止到221日,已经全部完成整改工作。

    6.继续协助艺术学院进行圆柱楼(琴房渗水)修缮改造方案论证及规范施工程序。328日召开第一次施工例会,目前工程已经正式开工。

    7.协助环境与能源学院进行内庭实验楼实施加建项目。该项目已顺利通过校长办公会,现根据使用单位需求深化细化方案,待学校论证确认方案后,进行报建工作。

    8.顺利解决圆柱楼改造项目(B9B10院系办公室改造)质保金的问题。已通过管委会例会同意,退还部分质保金,并就此问题签订补充协议,预计4月初完成签订。

    9.继续推进道路二期工程(附属工程雨污管混接改造工程)及河涌整治工程费用结算支付工作。

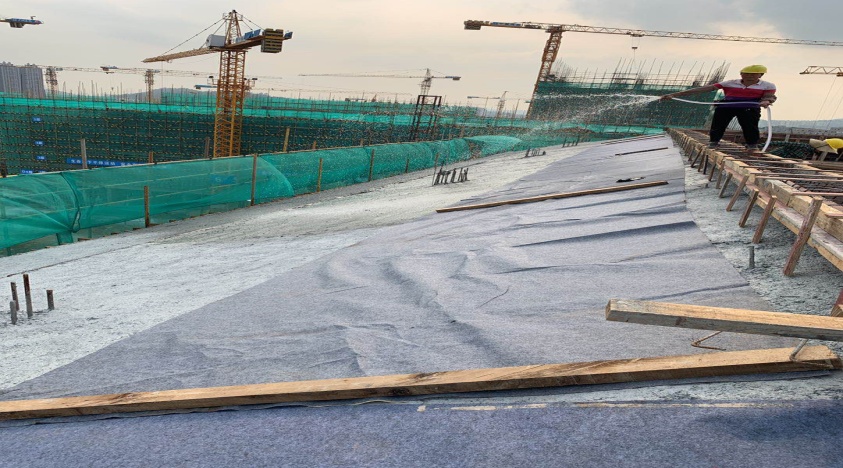

    10.对国际校区各地块进行质量巡查,发现和即令整改一大批现场质量问题。如E地块混泥土开裂、混凝土养护不符合要求、混凝土浇筑质量不过关、钢筋未按要求绑扎等问题。

    11.针对施工质量问题,组织设计、监理、中建4局和广建开了3次专题会议,会议中除了提出质量问题及整改要求外,对装配式设计主次梁搭接存在的缺陷、首层装饰短墙无构造柱等问题也进行了优化设计。

11
