华南理工大学校园基本建设工作简报 第8期

日期:2019-01-24


华南理工大学校园基本建设


工 作 简 报


8


201812月)

一、五山校区

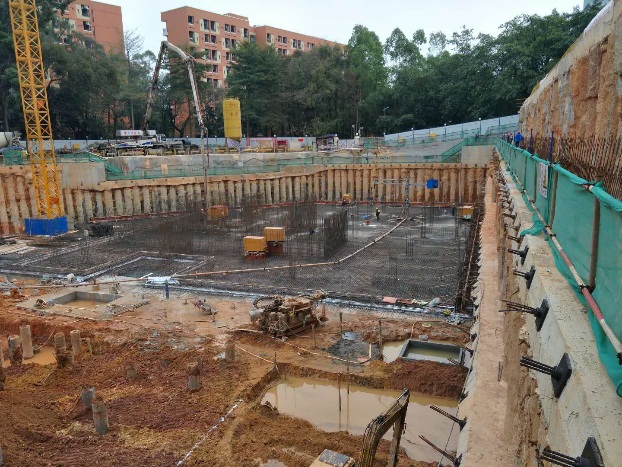

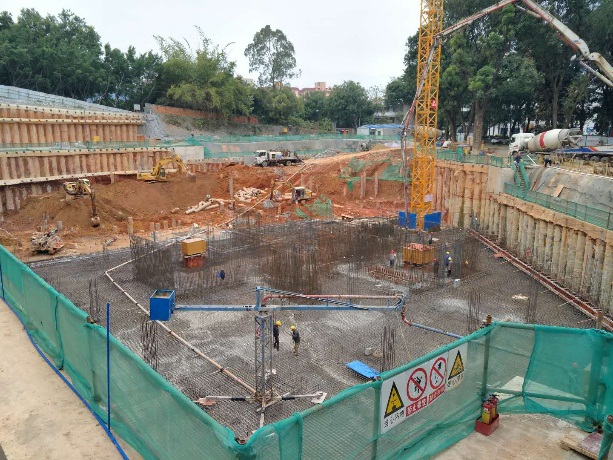

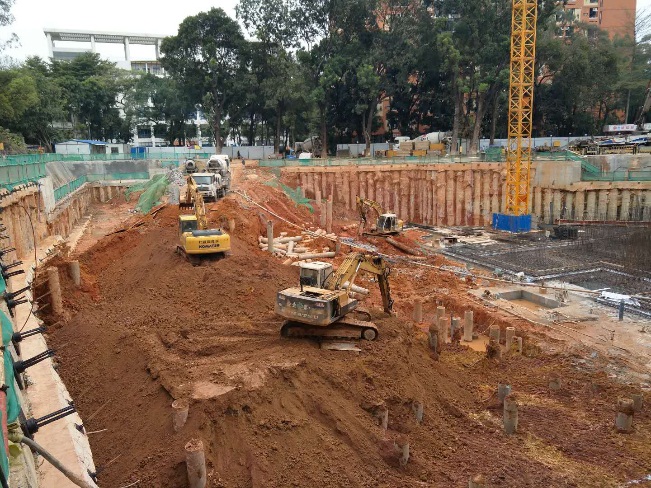

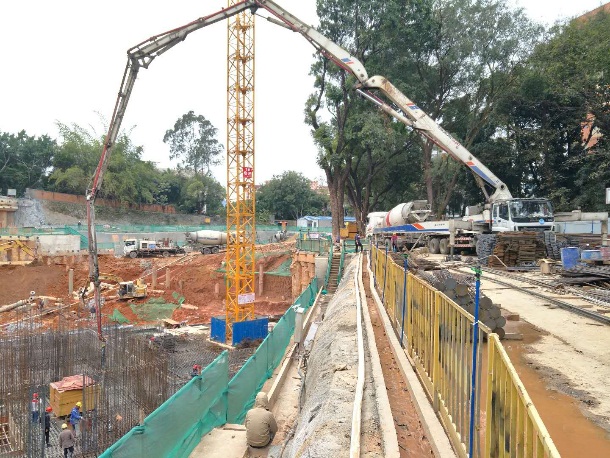

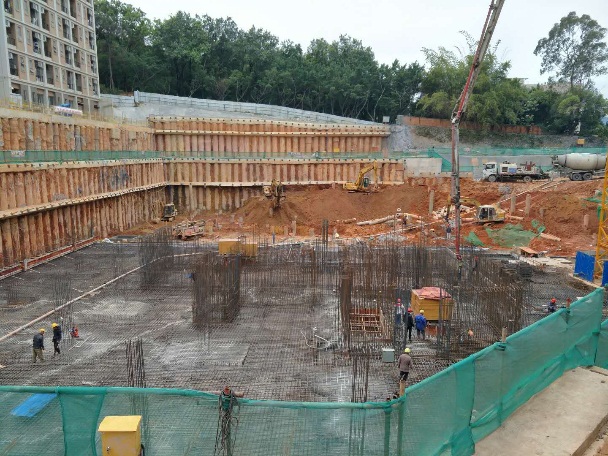

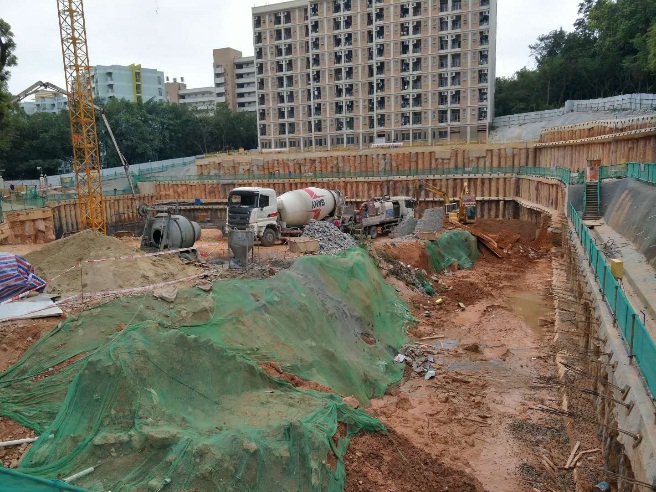

1、北区学生宿舍工程土方出土接近尾声。现正在进行地下室底板一区段混泥土浇筑。新增材料的询价定价。

2、北区26号楼改造项目(幼儿园过渡用房),已完成结构检测补测结算审核。计划按施工图阶段EPC方式招标,已编制招标需求,合同已完成招标定稿,送招标挂网。

3、东区幼儿园改扩建项目,委托中建钢构做了概念性方案论证,论证咨询费已上处定价小组讨论通过。

4、游泳馆项目,已取得规划许可证。施工图初稿文件已于1217日交处内及华联会审,设计已对会审提出的问题予以回复。图纸需深化设计的部分,除滑动屋盖及水循环系统需调研后进行设计深化外,其余部分均需设计按要求深化图纸。计划17日将进行基坑设计审查及各专业全部图纸文件(含人防、消防、节能、防雷、幕墙)的施工图设计文件审查,已上定价小组会明确施工图设计审查单位,待签合同。游泳馆报建费结算已完成。

5、人才宿舍项目,路网初步方案待区府及规划局开协调会及规委会明确。房地产测绘院测绘成果电子版已发规划局及交研院。需请区府和规划局与广外艺协调:1.15米宽的南北向规划路是否完全在人才宿舍地块中解决。2.为打通南北向规划路向广外艺征地问题。

6、科技图书馆项目,129日进场开始拆除工作,由于12月底广州市全市通知停工,拆除工作延后到1月上旬完工。概念性方案论证委托书已送设计单位,方案编制工作正在推进,1229日做了第一次方案汇报,待出第二稿方案后再行组织汇报。目前,广州市与学校共建协议校方已签字,待市政府签字后返回。

7长江路下沉隧道项目,111日学校审议通过项目建议书,并落实各职能部门分工。本月项目情况暂无新进展。

8、西一学生宿舍项目,图纸答疑完成后,计划12月底出控制价初稿。招标工作已启动,目前咨询单位正在进行清单及控制价编制。

9西十学生宿舍维修项目,工程结算已委托第三方咨询公司进行审核,计划明年1月形成初稿并完成对数。

10、西十一学生宿舍项目,1224日出修改后的电子版施工图(设计院承诺电子版与蓝图一致),咨询单位开始编制清单。西十一修缮工程设计费用预算审核完成,已完成合同正式稿审核流程。

11、东区七栋教授住宅项目,于1125日出3栋修缮设计方案,另外4栋于1227日出设计方案。待方案确定后上会。

12、东区运动场项目,维修面积13850㎡,准备上校长办公会。

13、校务服务中心装修工程项目,确定首层门厅及两侧办事大厅地面材料修改为聚合物整体地面,已出修改通知,其中一部分由校友捐赠。校务服务中心建设工程施工合同已完成招标定稿,送招标挂网。工程结构检测结算审核已完成。

14、图书馆副楼维修项目,待使用单位落实维修经费后,即可继续推进项目建设。

15、图书馆修缮工程结算,该工程结算根据审计意见进行复核与调整,施工单位对审核成果存在异议,针对施工单位诉求展开核查工作。

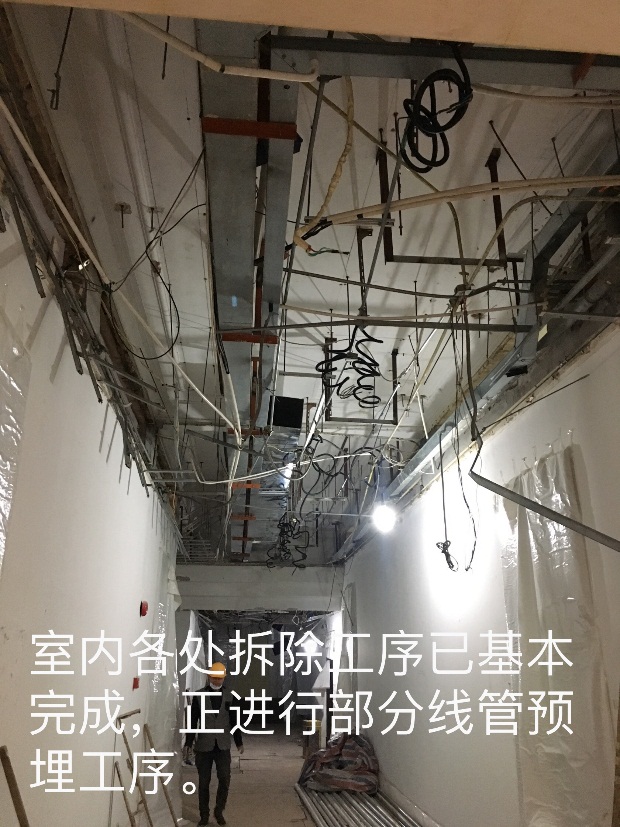

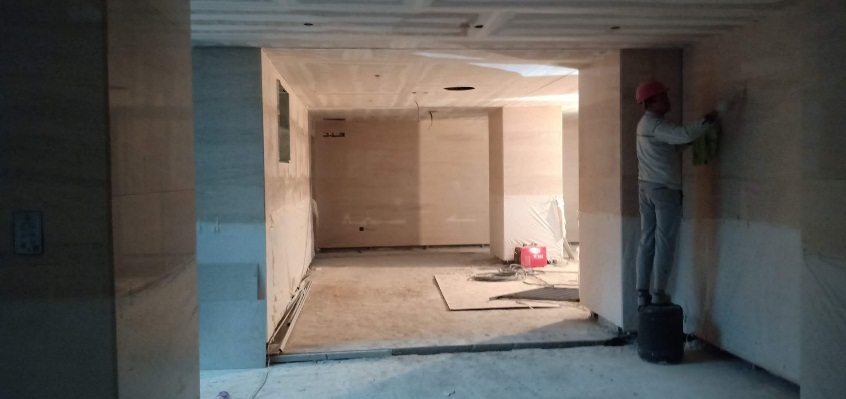

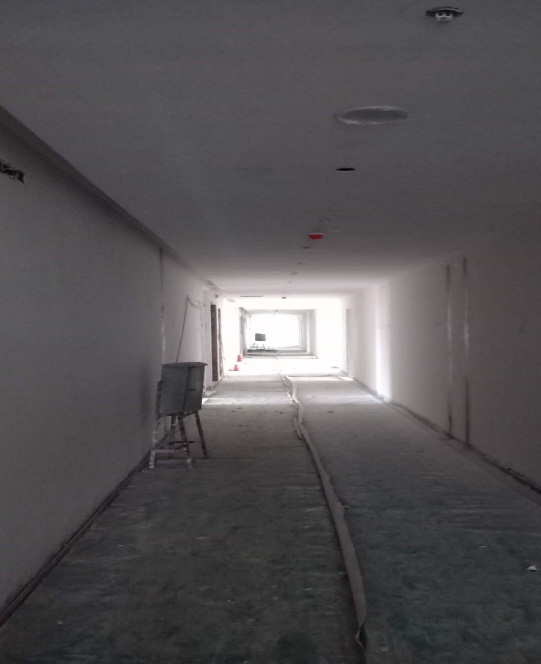

1636号实验楼室内装修及2号楼修缮项目,目前负三至三层部分天花已完成封板、四至九层天花已完成。四至九层地面瓷砖已完成,墙面石材进行至负三层,部分柜子正在制作安装。工程室内环境检测预算审核、工程结构设计变更通知单018025变更预算审核、建设工程建筑消防设施检测预算审核已完成。继续跟进新增材料的询价定价及进度款审核工作。

17、工管实验大楼新百步梯工程,土钉抗拔验收检测预算审核完成。正在进行最终景观施工方案的出图。

18校级资源云平台工程结算工作因存在争议,施工单位正在整理相关材料,补充图纸。

1912号楼修缮工程,清单编制费用结算审核已完成。

20华工30号实验楼工程结算工作已完成。

21、其它工作:

1)公务接待及办公室日常工作:123日至7日,教育部发展规划司直属基建处及北京大学、海洋大学、东南大学、同济大学、东北大学等多所大学领导同仁相继来我校基建处调研,积极做好接待和会务准备工作,安排调研行程、座谈会(情况汇报的PPT)、陪同参观五山校区建筑,会后及时撰写宣传文稿;根据学校相关单位要求,及时反馈信息,如印章清理、网络安全及信息化工作、学法考试、各种会议参会回执等;做好处内会务准备、会议纪要及维持基建处日常运作的各项后勤保障工作等。

2)党务工作:根据机关党委要求登录处党支部的组织生活平台,及时做好党建会议记录信息录入工作;起草党支部党建述职报告;组织全体党员在37号楼409室集中收看庆祝改革开放40周年大会;

3)人事工作:工程管理岗位人员的招聘;关于确定陈昌勇老师挂职基建处副处长初步人选的报告及相关材料申报工作。

4)工会工作:组织全处职工参加工会举办的环湖跑活动,组织职工参加华工软物质研究院,学习他们在使用建筑材料方面的先进经验。

二、大学城校区

1、医学院综合楼

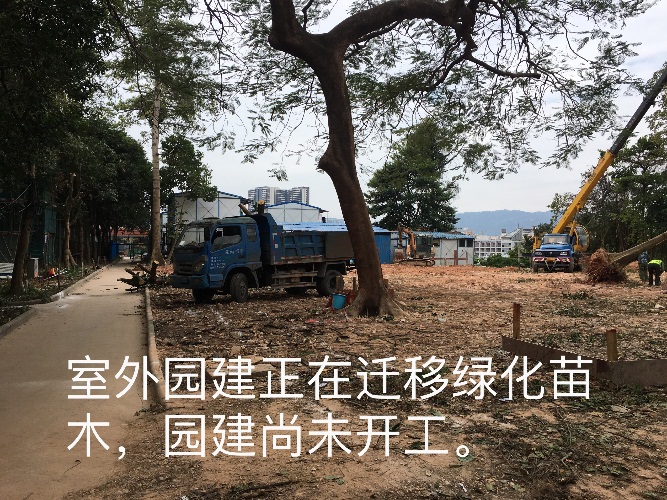

1)项目的清单预算已编制完成,并提交审计处审核清单控制价,预计1月中下旬出审计结果。与此同时,本项目已征得市政府、市住建委、市代建局同意,代建局将以代业主身份,执行该项目的招标、施工等过程的管理,学校给予协助,并明确该项目的建设目标为广州市优质工程奖。基建处于1218日与市代建局各相关职能部门进行了项目对接移交会议,明确该项目工作关键时间节点与工作分工。医学院前期文件、合同、图纸已整理完毕,完成初步移交工作,并与大学城管委会一起,配合代建局施工主要负责领导进行现场勘查,调研实地情况。

2)配合大学城管委会进行将医学院土方用于改善大学城的土质质量及园林景观环境的工程,已经启动1.5万方土平整清理工作。

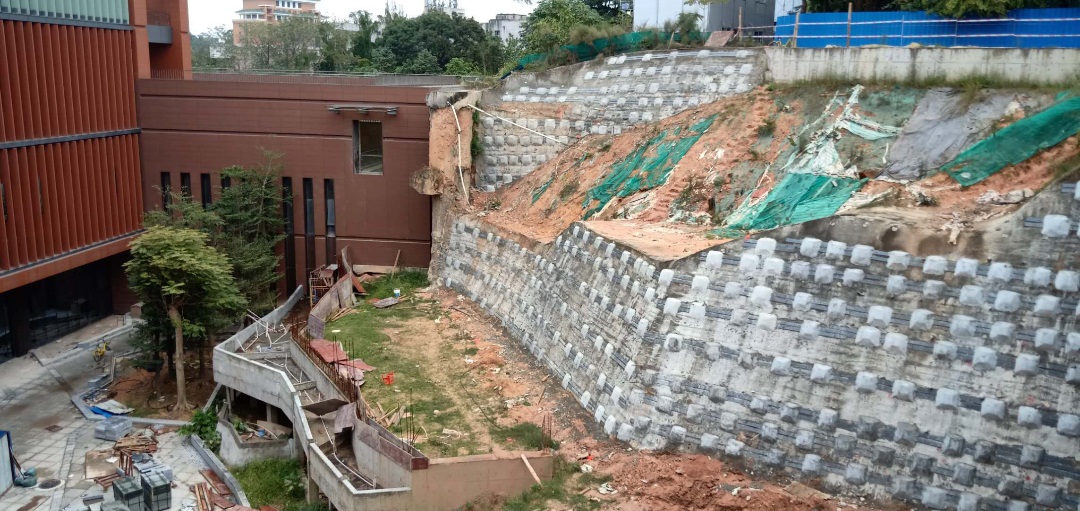

2、岭南建筑学术交流展示中心修缮工程(民居工程)项目已正式发出中标通知书,中标单位为广东潮通建筑总承包工程有限公司,现已完成现场围蔽工作。因施工前文物局告知该文物已正式挂牌区登记文物,需补走文物报建流程。现基建处已委托华工设计院补充文物修缮图纸,计划按文物局要求明年1月底召开文物专家评审会并报送文物局,3月份调整修改清单,预计4月份正式开展施工。基建处已到施工单位广州总部进行考察调研,并与总负责人沟通协调项目进展安排。

3、已与华南理工大学大学城校区地下管线普查项目中标单位核工业衡阳第二地质工程勘察院,签订施工合同。现中标单位已同步与大学城管委紧密配合,顺利开展地下管线普查工作。现已基本完成第一轮现场勘察工作,正开展现场自检工作。

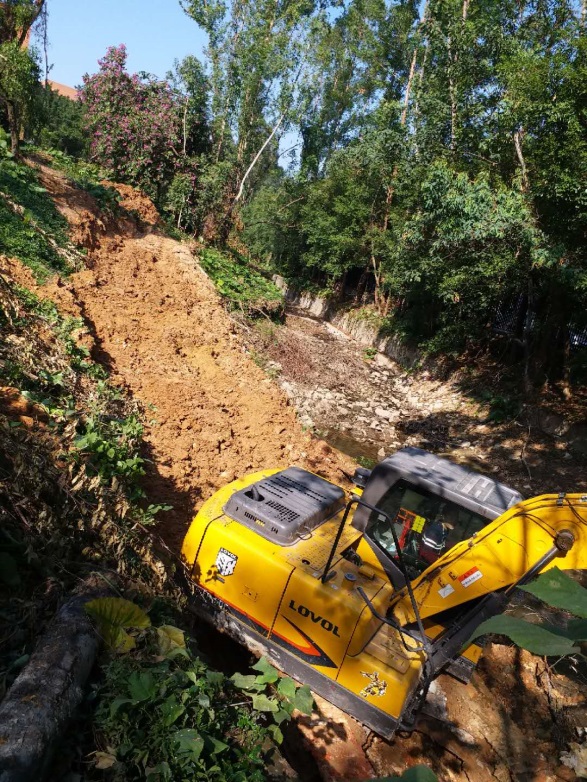

4、按照河长制要求,按规定继续完成河长制工作日常巡河、台账建立、河道清理、淤泥清理、市区督办错混接治理等工作,按照相关会议精神及水务局现场实地查看要求,已开展地下管网水质检测及优化部分地下管网工作,拟定管网整体整改工作的初步计划。1219日按区河长办督办件要求,加急整改生活区一处雨污混接,目前已经进行了现场溯源,制定整改方案,准备立即实施整改工作。

5、协助大学城管委会进行地铁公司向学校借地用于地铁吊出井的施工方案专家论证和后续工作管理。

6、协助艺术学院进行圆柱楼(整体改造)修缮改造方案论证及规范施工程序,协助召开施工前图纸会审会及做好相关施工组织计划。

7、协助环境与能源学院进行内庭实验楼实施加建方案论证。

8、协助材料学院进行B12实验室改造方案论证。

9、协助经济与贸易学院组织B10圆柱楼改造项目、设计学院A5首层改造项目、法学院B9北座中庭改造等项目论证及申报。

10、圆柱楼改造项目(B9B10院系办公室改造)于1213日与施工单位一起,对使用单位关于改造后的办公室工程质量进行了回访工作。回访单位均对工程质量比较满意。

11、继续推进道路二期工程(附属工程雨污管混接改造工程)工程费用结算支付工作。

12、协助国际校区综合办公室整理国际校区基建项目材料品牌推荐工作。
