华南理工大学校园基本建设工作简报 第7期
华南理工大学校园基本建设
工 作 简 报
第7期
(2018年11月)

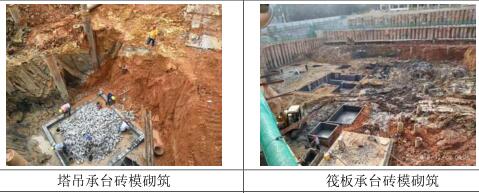

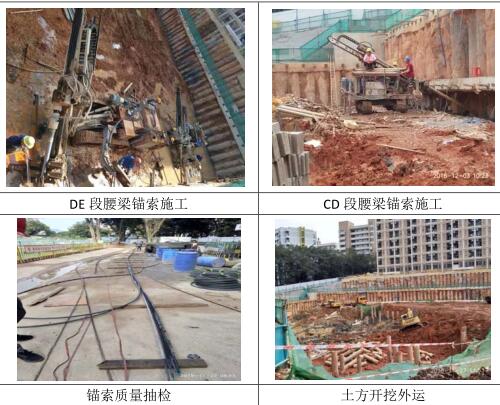

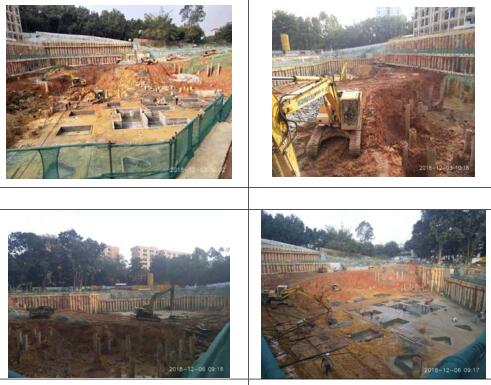

一、北区学生宿舍工程仍在进行第二阶段支护桩腰梁锚索施工;正在进行塔吊承台砖模、筏板承台砖模砌筑,完成4个签证,1个变更的预算审核工作。
二、幼儿园项目,北区26号楼改造(幼儿园过渡用房),于11月3日上校长办公会议,明确采用EPC方式实施。正在编制招标需求,目前咨询单位根据电子图纸进行预算编制。
三、东区幼儿园改扩建项目,4月25日校长办公会启动该项目,已于11月27日上校长办公会汇报,总建筑面积7080㎡。尚未通过校内立项。待校工会统计数据后再议。该地块及周边相邻地块(共4个地块)权属界址图已取得。
四、游泳馆项目,可研报告已取得正式批复。已申请规划许可证,待12月10日设计汇总施工图文件交处内会审后做施工图审查备案。已将图纸发给后勤处园林科参考移树范围,待放线明确施工范围后办理移树砍树。
五、人才宿舍项目,规划局及交研院对地块内路网进行调整,已发我们初步方案;待规划局牵头开协调会明确;已委托房地产测绘院对生活10区权属进行测绘;因房地产测绘院测绘成果有误,需重新出成果图,待明确权属界线后请规划局及交研院对调整后路网进行定位。
六、科技图书馆项目,现地上2.8平方米,地下2.5万平方米的概念性方案已获区国规局建管科初步认可。11月20日温市长到学校调研会上,确定项目严格按照城乡规划要求设计方案,现地上2.8平方米、地下2.5平方米的概念性方案已获区国规局建管科初步认可。
七、长江路下沉隧道项目,五山校区北区在规划局系统上显示有大量市政路,包括长江北路,需将长江北路更正为细分支路之后,方能使隧道报建免于规划许可。
八、西一学生宿舍项目,11月16日已将蓝图移交造价咨询单位广州恒诺造价师事务所有限公司,开始编制清单。11月26日看现场确认清单问题。招标工作已启动,目前咨询单位正在进行清单及控制价编制,已初步踏勘现场情况。
九、西十一学生宿舍项目,于11月2日进行方案汇报,确定设计方案。11月26日出电子版施工图。于11月29日进行图纸会审,计划12月7日出修改后的电子版施工图,同时转造价咨询单位;12月10日第二次图纸会审;12月13日出蓝图。申请修购经费时,含室外挡土墙、排水沟、化粪池项目维修,近期后勤处已完成室外排水沟项目维修,基本解决挡土墙渗水问题,因此确定本次基建维修不含室外维修项目。
十、东区七栋教授住宅项目,于11月25日出3栋修缮设计方案,另外4栋暂未出方案。待方案确定后上会。设计合同部分条款待与设计协商,协商后可出另外4栋设计方案。设计合同已完成初稿,正在办理合同审批流程。
十一、东区运动场项目,于11月15日召开专家讨论会,确定跑道材质为油性预制塑胶跑道,颜色为红色。
十二、校务服务中心装修工程项目,招标资料已递交招标中心。

十三、图书馆修缮工程结算,11月初送审计,目前配合审计工作,组织审计及其第三方公司看现场以及对数等,根据审计意见进行复核与调整,计划下月完成该项目结算工作。
十四、36号实验楼室内装修及2号楼修缮工程,该项目工程结构设计变更通知单018、025变更预算正在审核中,计划下月完成。一期甩项预算调整稿,已送监理公司审核,计划月底完成,下月送咨询公司审核。进行消防第三方检测、室内环境检测完成询价,并且通过了定价小组会议,确定了执行单位。
十五、工管实验大楼新百步梯工程,土钉支护施工土钉部分已完成,景观部分等新图纸出图。座椅供货与安装工程结算审核已完成,目前送审计审核中。
十六、管理大楼附属AB线道路工程
A、B线工程已完工,已通过验收。
十七、校级资源云平台工程结算工作因存在争议,施工单位正在整理相关材料,已函告施工单位尽快提供并承担不能及时结算导致付款延后的后果。

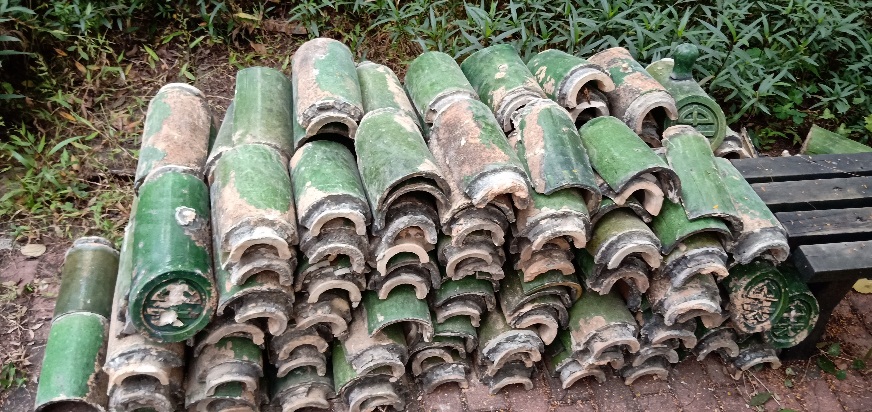

十八、12号楼修缮工程,该工程屋面旧瓦已全部拆除,正在进行防水施工。现场所有需保护的原有物品都进行了保护措施。清单及控制价编制咨询服务费用审核已完成。该工程委托工程量清单及预算编制协议书已完成正式稿合同流程。
十九、华工30号楼结算,配合审计工作,组织相关单位对数,根据审计意见进行复核与调整,计划下月完成该项目结算工作。
二十、大学城校区
1.医学院综合楼,该项目立项、规划设计、报建工作已经基本完成。
(1)已委托造价咨询单位编制清单预算。与此同时,为推动医学院综合楼项目顺利进行,在邱学青副校长的大力支持下,在苏成校助的带领下,基建处与市政府、市住建委、市代建局进行充分和有效的沟通。在市政府正式同意之后,代建局将以代业主身份,执行该项目的招标、施工等过程的管理,学校给予协助,并明确该项目的建设目标为广州市优质工程奖。大学城医学院综合楼全过程咨询服务费审核已完成。
(2)在充分征询大学城管委会、医学院及相关部处意见的基础上,组织两次医学院景观汇报会,确定医学院的景观方案。
(3)在清单编制的同时,与大学城管委会(保卫、水电)、网络中心、施工科等部门充分沟通,组织两次品牌确认会确定品牌表。
(4)配合大学城管委会进行将医学院土方用于改善大学城的土质质量及园林景观环境的工程。
2.已通过校长办公会,暂缓留学生宿舍暨变更博士生宿舍项目相关信息,并将博士生宿舍作为十三五启动项目备选方案之一。

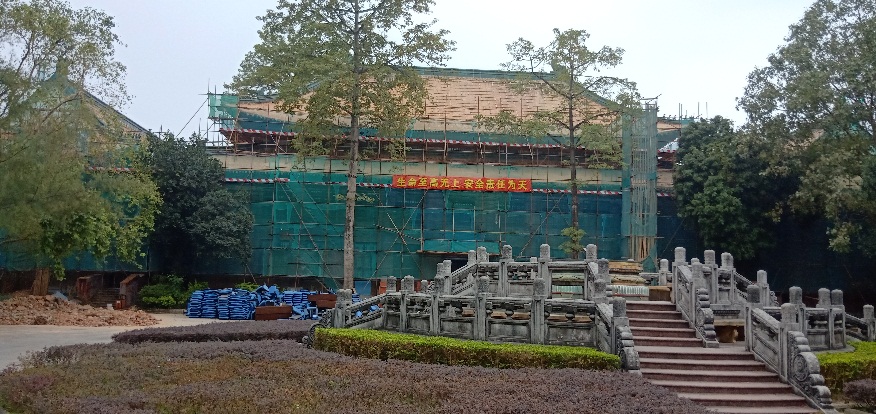

3.岭南建筑学术交流展示中心修缮工程(民居工程)项目合计获得国拨修缮资金434万元。本项目已于11月20日开标,11月27号正式发出中标通知书,中标单位为广东潮通建筑总承包工程有限公司,中标金额约425万元,正在签订施工合同,预计1月份准备开展施工。
4.华南理工大学大学城校区地下管线普查项目于11月6日正式发出中标通知书,中标单位为核工业衡阳第二地质工程勘察院,中标金额约53万元,正在签订施工合同。现中标单位已同步与大学城管委紧密配合,开展地下管线普查工作。大学城校区排水管网错混接改造污水溯源项目服务审核已完成。大学城校区排水管网错混接改造污水溯源项目合同已完成正式稿合同流程。

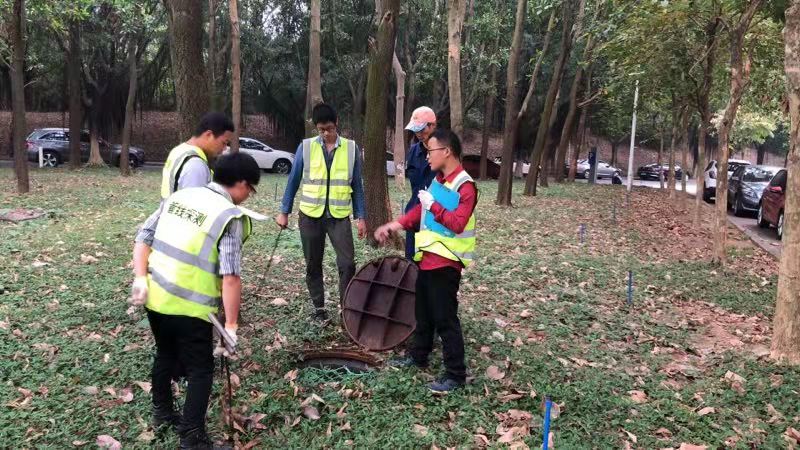

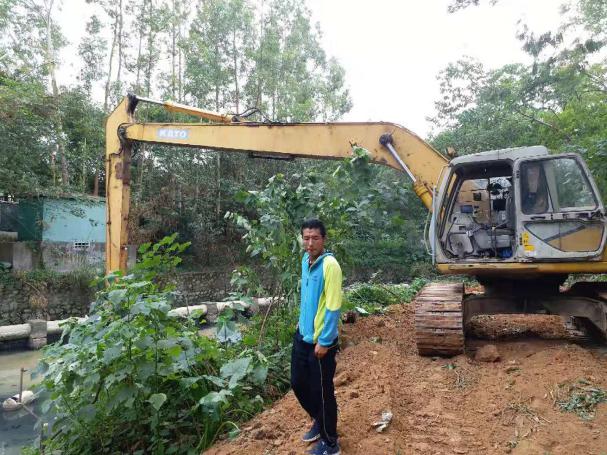

5.按照河长制要求,按规定继续完成河长制工作日常巡河、台账建立、河道清理、淤泥清理、市区督办错混接治理等工作,已经取得排水设计接驳核准,正在开展办理排水证。按照相关会议精神及水务局现场实地查看要求,已开展地下管网水质检测及优化部分地下管网工作,现已选定地下管网溯源实施单位并开展工作,已取得溯源基础成果并拟定管网整改工作的初步计划。
6.协助艺术学院进行圆柱楼(琴房渗水)修缮改造方案论证及规范施工程序。
7.协助环境与能源学院进行内庭实验楼实施加建方案论证。
8.协助材料学院进行B12实验室改造方案论证。
9.协助经济与贸易学院组织B10圆柱楼改造项目、设计学院A5首层改造项目、法学院B9北座中庭改造等项目论证及申报。
二十一、11月初,整理、归档北区教学大楼结算书等共计175项结算材料及图纸,并向大学城档案馆移交该档案材料。11月8日,接待南京大学一行调研来访,积极做好来访前各项准备工作,安排调研行程,参加座谈会,陪同来访学校参观五山校区历史文物建筑,会后及时撰写宣传文稿。做好干部职称评定与干部考察等人事工作。起草党支部调研报告,按要求将报告分别报送机关党委与党委组织部。做好本处合同工招聘及入职工作。走访慰问重点帮教对象,及时将与帮教人员交谈了解的情况及动态以书面形式反馈给保卫处。协助华南理工大学居委会填报天河区《人防工程巡查记录表》。组织全处职工报名参加11月22日机关工会举办的校运动会。更新、维护基建处网页相关内容,将基建处网站新旧网页栏目梳理后制作对照表,便于网站技术维护人员做新旧网页内容与数据迁移。制作准备向校领导汇报的《基建处工作情况介绍PPT》。并做好维持基建处日常运作的各项后勤保障工作。
