华南理工大学校园基本建设工作简报 第5期
华南理工大学校园基本建设
工 作 简 报
第5期
(2018年9月)

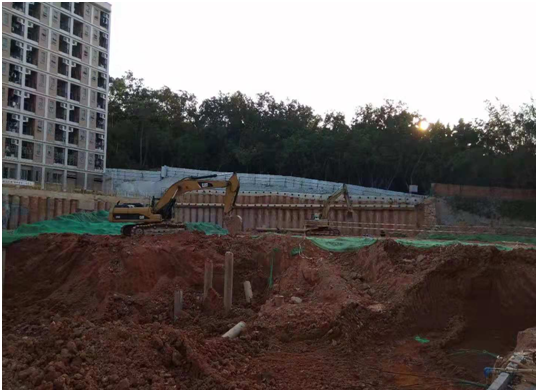

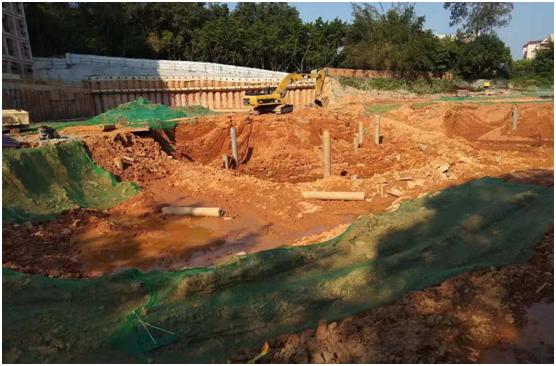

一、北区学生宿舍支护桩已全部完成,现正在进行土方出土。该项目主要材料定价表、新增工程定价表、签证单、联系单等现场资料管理工作已确定。
二、北区26号楼改造(幼儿园过渡用房)项目,立项阶段:于9月3日召开施工图汇报会;9月10日召开投资估算讨论会。需要再次上会校长办公会议,确定建设规模及投资。
招标阶段:设计院于9月22日出施工图电子版,基建处已对施工图提出审查意见,待设计院修改完善施工图, 9月29日召开施工图审查会。
三、东区幼儿园改扩建项目,立项阶段:9月已进行三次方案及投资估算讨论会。因之前估算只考虑新建建筑,没有包括改造原有建筑部分,待设计将方案及估算修改完善再次讨论确定后上校长办公会立项,之后准备进行可研备案。
报建阶段:1.东区幼儿园地块控规原备注内容为东区科技大楼,需增加幼儿园,同时,停车数300辆需调整至其它地块;2.参考测量队(资产处委托)预计国庆后可以给出电子版图纸,委托房地产测绘院对生活8区权属进行测绘;3.原有建筑及树木测绘待设计修改需求函后进行,待出建筑测绘图和方案图后进行结构检测。
四、游泳馆项目已做放线测量,并已完成结算。设计人员正在准备报建图纸,待取得可研批复后可申请规划许可证。
五、人才宿舍项目,设计院已提交概念性方案论证服务报价书及技术方案,已上定价小组会。
1.已上校长办公会进行校内立项。
2.计划在教育部进行项目备案,以人才宿舍名义进行立项。
3.区规划局已委托规划院对地块内路网进行调整,待设计对方案进行比选明确路网方案反馈规划局。
4.参考测量队(资产处委托)预计国庆后可以给出电子版图纸,委托房地产测绘院对生活10区权属进行测绘。明确权属界线后请规划局对调整后路网进行定位。
5.待确定设计条件,设计完善方案确定建设规模及投资后,完成校长办公会立项。
六、长江路下沉隧道项目,方案于9月25日确定,10月1日前提交项目建议书初稿至区住建局。
七、东区七栋教授住宅修缮项目,根据学校要求先启动3栋建筑修缮工作,于9月26日会同设计院、资产管理处、后勤处到现场查勘,测绘预算、设计预算,东区运动场改造工程设计费预算审核。
八、东区运动场项目,使用单位已确定使用需求,已上校长办公会完成校内立项。维修面积13850m2,已于9月25日进行方案汇报,确定设计方案。
九、校务服务中心装修工程项目招标工作已启动,目前清单编制单位正在进行清单编制工作。
十、图书馆修缮工程结算过程中未确认的材料价格全部审核确认完毕。

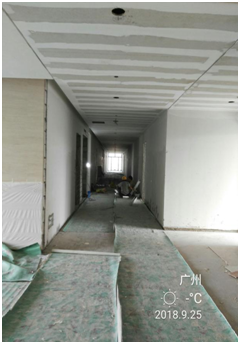

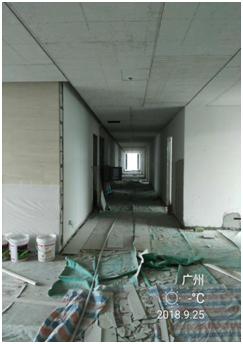

十一、36号实验楼室内装修及2号楼修缮工程;该项目已全面展开施工。各工序正紧张有序的进行中。局部天花已完成,现正在进行地面铺贴及墙面工程,会议厅楼板拆除工程。一期甩项工程预算审核初稿已经完成,主材价格完成初步定价,施工单位正在复核中。36号楼工程基础结构检测、消防报建已结算。

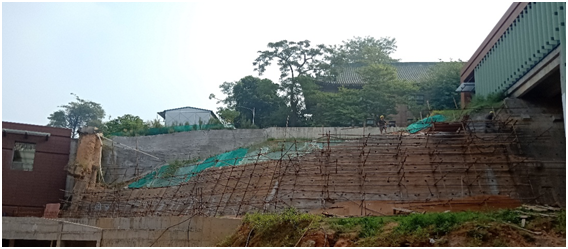

十二、工管实验大楼新百步梯工程正在进行边坡土钉支护施工。土钉抗拔检测预算审核流程工作已完成。教育科研楼(自编工管实验大楼)室内装修工程材料检测合同已完成。
十三、工管实验大楼附属AB线道路工程
A线已经全部完成,B线石材铺贴已经基本完工,正在进行最后的种植。
十四、《华南理工大学大学城校区地下管线普查项目合同(招标版)》已完成初稿合同流程或正在办理正式稿合同流程。
十五、12号楼中标通知书9月30日已发出,目前正在进行清标工作。
12号楼修缮工程监理合同已完成。
十六、30号楼委托造价咨询公司审核,已完成审核二稿,正在进行二次对数工作,
十七、大学城校区
1.医学院综合楼:项目立项阶段和规划设计阶段各项工作已经基本完成,除了之前已取得区国规局医学院综合楼建设工程规划许可证、规划放线测量记录册及人防地下室建设意见、大学城管委会(小谷围街道办)意见咨询复函、卫生防疫意见复函、消防局的消防审查意见函等复函外,本月继续攻坚,取得市建委的超限高层建筑工程抗震设防专项审查意见函、施工图审查合格书。现除初步设计最终批函(已经通过市建委的初步设计审查专家评审会,待补充完整资料后取得复函),报建阶段已经基本完成。待施工图最终校内评审及核对完成后,即可启动清单预算编制及相关招标,筹备开工。协助大学城管委会办公室进行校区医学院综合楼相关的供电增容工作。
2.深化留学生宿舍设计方案,现根据教育部反馈意见对项目进行调整,拟改为备案制重新报送教育部。
3.岭南建筑学术交流展示中心修缮工程(民居工程)已申报了2019年中央高校改善基本办学条件专项资金。本项目已于8月22日开标,已完成公示,原预计9月份签订合同并开展施工。因第一中标单位弃标,现拟对排名后两家中标候选单位进一步沟通,再决定下一步的工作。
4.开展大学城校区全校范围性的地下管网普查的招标挂网工作。
5.按照河长制要求,完成河长制工作日常巡河、台账建立、河道清理、淤泥清理、市区督办错混接治理等工作,正在开展办理排水证及排水设施接驳核准的入案工作。按照相关会议精神及水务局现场实地查看要求,已开展地下管网水质检测及优化部分地下管网工作,现已选定地下管网溯源实施单位并开展工作,已取得溯源基础成果并拟定管网整改工作的初步计
划。
6.截至到2018年8月,大学城校区除学术交流中心(中心酒店)外49栋建筑的房地产证已经全部办理完毕。同时,稳步推进解决历史遗留结算问题的工作,已完成与代建局核对自建项目(体育场馆和国家实验室)资金支付的工作。
7.协助艺术学院进行圆柱楼(琴房渗水)修缮改造工作。同步正协助圆柱楼室内装修工程挂网招标及施工工程。
8.协助环境学院进行内庭加建工作。
9.整理大学城校区已完工基建项目资料,移交档案馆。
十八、国际校区
1.协助学校及设计单位优化设计方案(含建筑及设备),协助代建局进行可研、节能、规划报建、物探、环评、考古调查、土地征拆等工作,取得相关政府部门审批意见。
2.国际校区已完成EPC招标(中标单位为华工院+中建四局+广州建筑集团)及施工监理招标工作(珠江监理)。

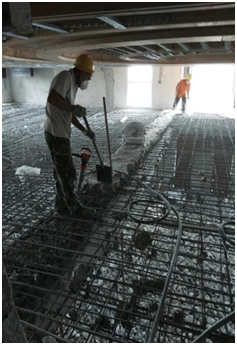

3.协助代建局进行国际校区施工现场管理工作,紧跟施工质量。现场正在进行场地平整、挖土出土、打桩验桩、基坑支护、搭建板房、安装围墙、砌筑承台(含扎筋、浇筑、抹灰)等工作,一期工程预计能按工期计划在明年4月封顶,7月基本完工,进场安装家具;二期年底完工。
4.在道路市政方面,已协助代建局与市相关的水电网络通信单位进行对接,加快市政配套设施建设。
十九、制定本处防台风措施。对5号楼、9号楼、博学楼修缮和建设质量进行回访,听取使用单位的意见和建议,跟进回访调研情况。组织我处党支部全体党员参加纪监办党支部与基建处党支部、大学城校区管委会党支部在国际校区工地联合开展的主题学习活动。9月29日,走访慰问扶贫对象。及时做好华南理工大学2018年高等教育事业统计报表工作。
