华南理工大学校园基本建设工作简报 第4期

日期:2018-09-07

华南理工大学校园基本建设

工 作 简 报

4

20188月)

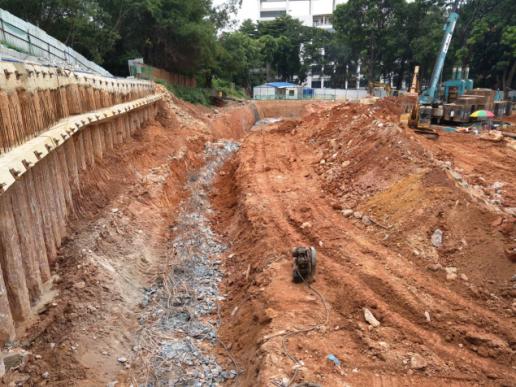

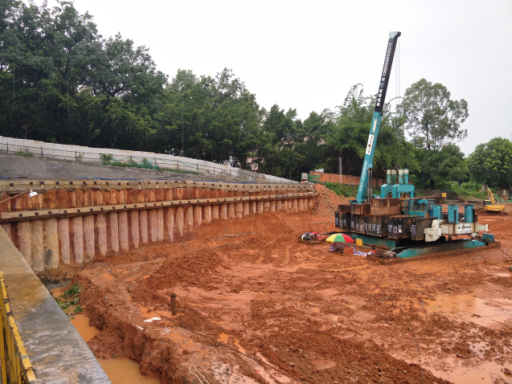

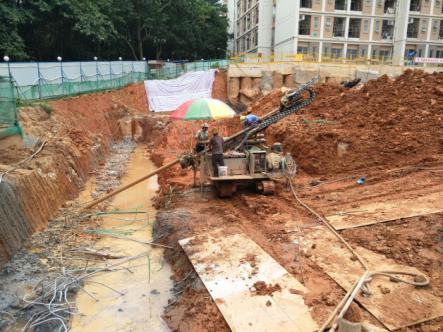

一、北区学生宿舍所有基础项目正在紧张有序的施工中。《北区学生宿舍水土保持方案、监测及验收咨询合同》已完成正式稿合同流程。《北区学生宿舍白蚁防治合同》、《北区学生宿舍电梯购置与安装合同》已完成初稿合同流程。A-B段、C-D段锚索施工,静压桩施工,连廊基础完成,B-E段挡土桩已完成,C-D-E段桩头破除完成。

二、幼儿园项目:北区26号楼改造(幼儿园过渡用房),20188-191月施工图设计、清单预算编制、签订施工合同东区幼儿园正在进行方案设计准备报建。

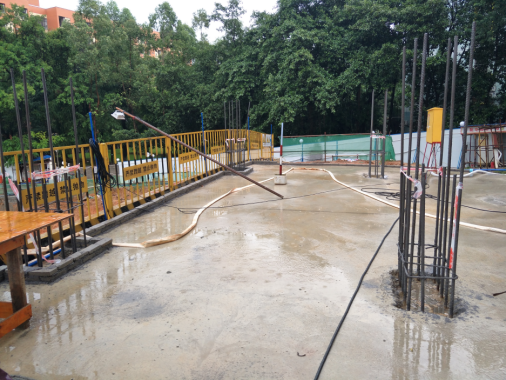

三、游泳馆项目可研报告已通过评审,待取得正式批复。已做放线测量,放线测量合同正在走流程。取得可研报告批复后可申请规划许可证。

四、人才宿舍项目,设计院已提交概念性方案论证服务报价书及技术方案,待上定价小组会后走合同流程。已向天河区政府汇报进展及问题,已明确容积率指标不超控规,开通南北向规划路问题及建筑间距、道路退距、地下停车场南北侧一体化建设等问题仍需与规划局沟通协调。

五、东区7栋教授住宅修缮项目于830日做了方案汇报,总建筑面积为1580平方米,总投资687万元。准备签设计合同,需要再次上会校长办公会议,确定建设规模及投资。

六、校务服务中心装修工程项目于828日修改后的施工图电子版出图,93日通知设计方出纸版施工图,准备启动工程量清单编制工作和招标工作。

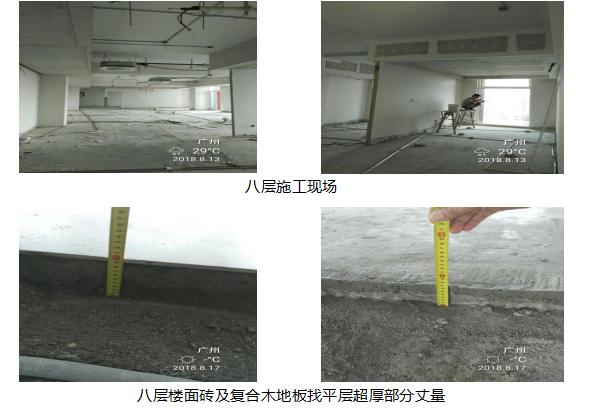

七、图书馆修缮工程委托甲级资质造价咨询公司审核, 8月份就图书

馆结算存在争议问题召开了基建处、施工单位、咨询单位三方协调会,初

步达成共识明确方向,目前施工单位正在补充联系单、签证单并完善材料

的参数,目前正在进行材料询价定价工作。校级资源云平台工程已委托华

工监理公司进行初审。

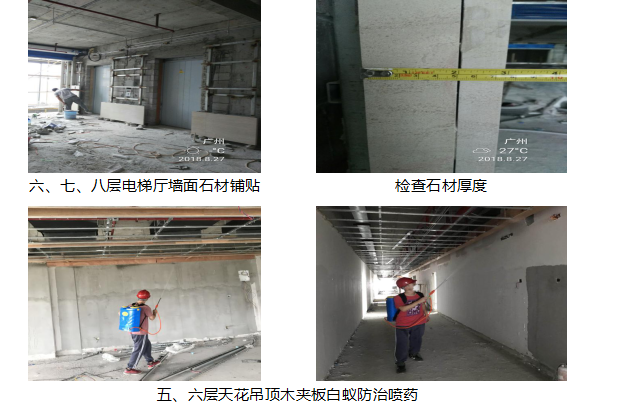

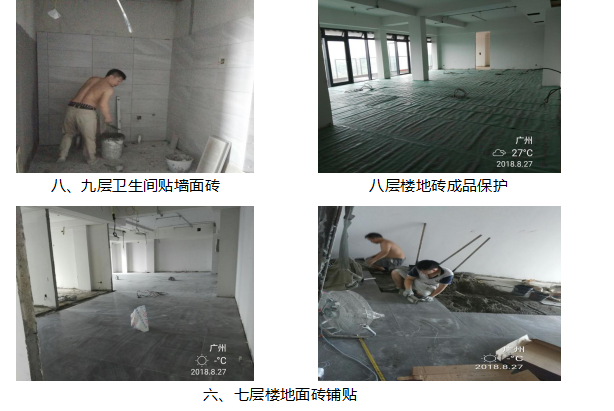

八、36号实验楼室内装修及2号楼修缮工程;该项目已全面展开施工。各工序正紧张有序的进行中。

九、工管实验大楼附属AB线道路工程

A线已经全部完成,B线施工正在进行局部收尾工程。

十、《广州科技图书馆前期方案论证服务合同》、《36号实验楼室内装修及2号楼修缮工程造价咨询服务合同》、《图书馆工程测量合同》、《游泳馆规划放线测量合同》已完成正式稿合同流程。

十一、《2号楼修缮工程白蚁防治合同》已完成初稿合同流程或正在办理正式稿合同流程。

十二、已完成12号楼修缮工程施工招标工作。12号楼修缮工程施

工监理单一来源采购工作基本已完成,目前监理公司承诺函需要再次沟

通完善。

十三、华工30号楼委托甲级资质造价咨询公司审核,已完成审核

初稿,正在进行初步对数工作,施工单位提交“关于明确工期后所延伸

问题的报告”,待处内会议明确处理原则后,即可调整出审核二稿。

十四、大学城校区

1.医学院综合楼:项目立项阶段和规划设计阶段各项工作已经基本完成,已获得广东省的高层建筑超限审查意见、广州市消防局的消防审查意见函;正在办理市建委的超限高层建筑工程抗震设防专项审查,待取得超限意见后尽快重新办理市建委的初步设计审查手续。报建阶段除初步设计和施工图审批正在做最后攻坚外,其余也已全部完成,待初步设计和施工图完成后,即可启动招标,筹备开工。协助大学城管委会办公室进行校区医学院综合楼相关的供电增容工作。

2.深化留学生宿舍设计方案,已编制完成项目建议书报送教育部,

现根据教育部反馈意见对项目进行调整,拟重新立项为研究生宿舍。

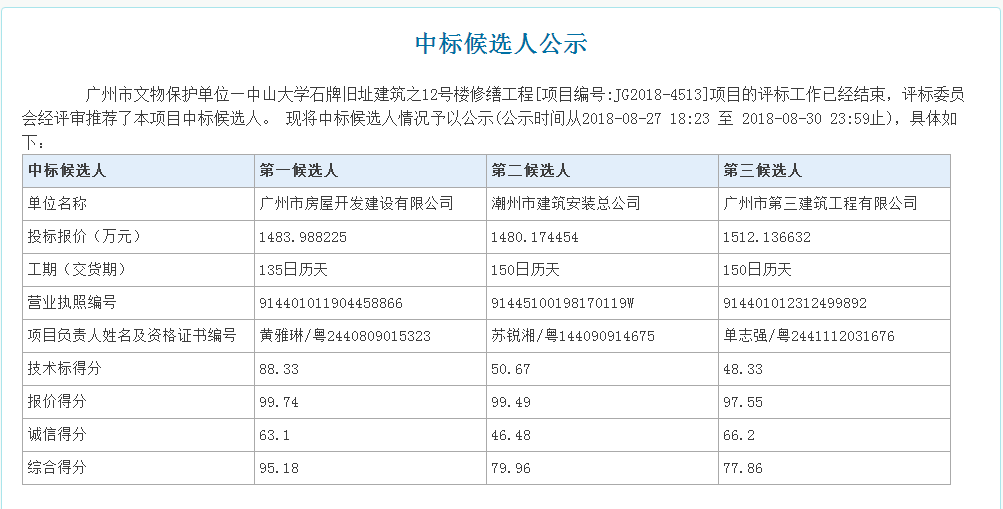

3.岭南建筑学术交流展示中心修缮工程项目已于822日开标,并已完成公示,招标中心准备发中标通知书,预计9月份签订合同并开展施工。

4. 截至到20188月,大学城校区除学术交流中心(中心酒店)外49栋建筑的房地产证已经全部办理完毕。同时,稳步推进解决历史遗留结算问题的工作,已完成与代建局核对自建项目(体育场馆和国家实验室)资金支付的工作。

十五、国际校区

1.国际校区已完成EPC招标(中标单位为华工院+中建四局+广州建筑集团)及施工监理招标工作(珠江监理)。

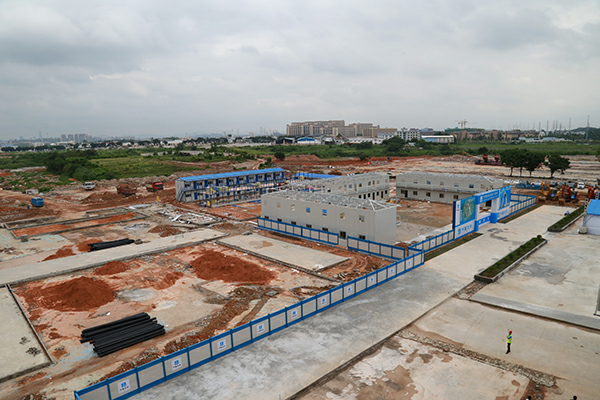

2.协助代建局进行国际校区开工前准备工作。现场正在进行场地平整、打桩验桩、搭建板房工地等工作。

3.在道路市政方面,已协助代建局与市相关的水电网络通信单位进行对接,加快市政配套设施建设。

十六、816日,基建处全体工作人员参加广州国际校区开工仪式;824日,做好华南理工大学游泳馆项目可研评估会筹备与接待工作,会后撰写新闻稿。
