华南理工大学校园基本建设工作简报 第3期
华南理工大学校园基本建设
工 作 简 报
第3期
(2018年7月)
一、北区学生宿舍护壁桩已经施工完成,静压桩正在紧张有序的施工中。《北区学生宿舍电梯购置与安装合同》已完成初稿合同流程,该工程项目地基基础及基坑支护检测服务预算已完成。北区学生宿舍全过程咨询进度款审核表格审核定稿。
二、幼儿园项目:北区26号楼改造(幼儿园过渡用房),于7月19日、30日召开方案讨论会,初步确定设计方案,投资估算1100万元。 2019年2月开工(2018年8月-2019年1月施工图设计、清单预算编制、签订施工合同;2019年2月-6月施工,工期4个月)
东、西区幼儿园改扩建,已于7月4日召开方案汇报会,7月16日上学校常委会讨论。

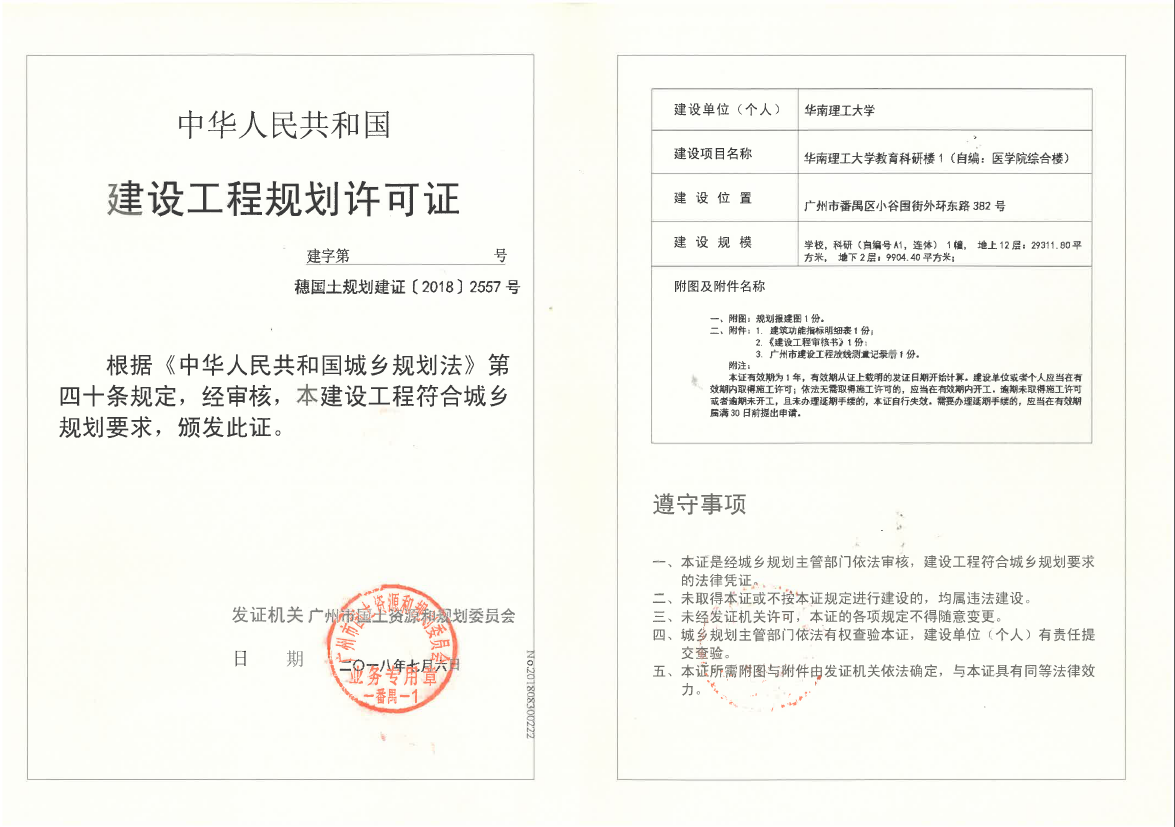

三、游泳馆项目正在进行可研评估工作,已取得建设用地批准书。已取得人防意见。已做放线测量,准备申请规划许可证。
四、东区7栋教授住宅修缮项目,按资产处暂时确定的使用需求,已委托设计做维修方案,再报广州市文物局。

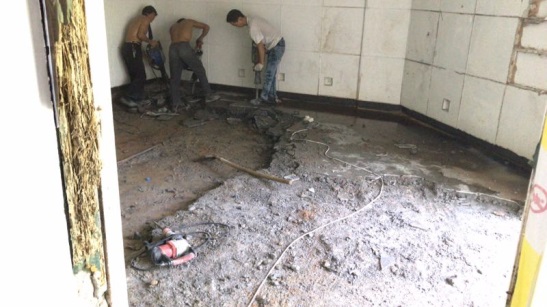

五、西十学生宿舍维修工程项目于2018年5月21日开工。该工程已于2018年7月25日通过验收并交付使用。

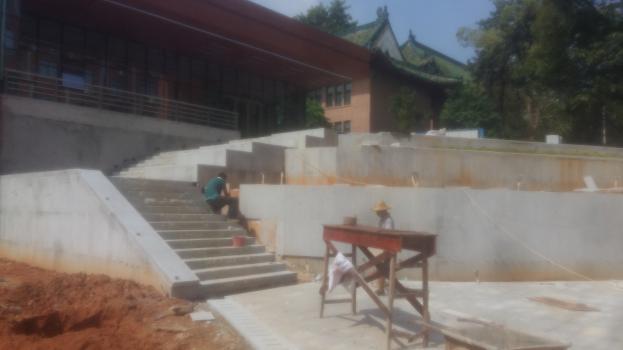

六、校务服务中心装修工程项目于7月30日进行施工图审查、启动清单编制工作。

七、南秀村16、24、25、27栋住宅加建房项目,天河区国规局函复暂不同意验收,需按要求整改,涉及修改竣工图、拆除阳台窗扇、拆除非机动车停位围闭等。

八、北校区36号实验楼

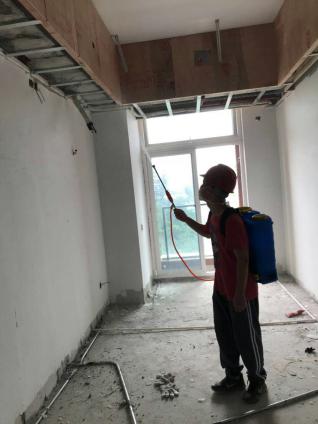

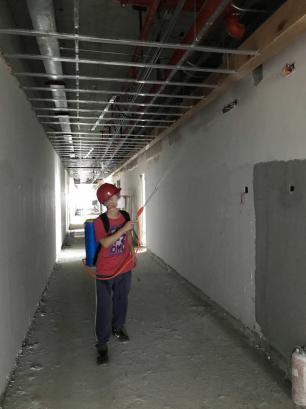

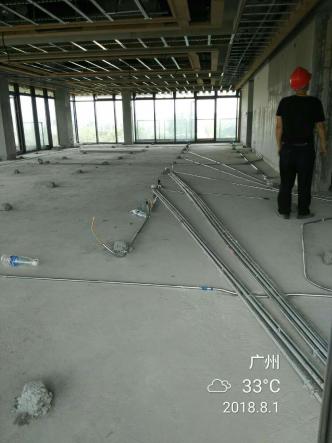

36号楼室内大面积精装修正在展开施工。部分天花吊顶龙骨已安装完毕,天花造型安装及其他工序正紧张有序的进行中。

九、工管实验大楼工程项目已于2018年6月26日已通过校内验收并于7月份已投入使用。工管实验大楼附属AB线道路工程,A线已经全部完成,B线施工正在全力冲刺争取8月底完工。
十、《华南理工大学大学城校区文博馆前期概念方案论证服务合同》、《北区教学大楼地基基础及基坑支护检测协议》、《华南理工大学校务服务中心安全性鉴定合同》已完成正式稿合同流程。
十一、《12号楼施工合同初稿(招标版)》已完成初稿合同流程或正在办理正式稿合同流程,该工程项目监理预算正在审核。12号楼修缮工程招标公告及招标文件已备案成功,计划8月23日开标。
12号楼施工合同初稿已完成(招标版),该工程项目监理预算正在审核。12号楼修缮工程招标公告及招标文件已备案成功,计划8月23日开标。
十二、华工30号楼咨询公司已完成结算审核初稿,正在进行初步对数工作,目前施工单位还在补充所缺结算资料,计划8月份完成审核二稿。图书馆修缮工程:咨询公司7月份已完成结算审核第二稿,正在开展第二轮对数工作,目前施工单位还在补充及完善结算资料。校级教学实验资源云平台工程:华工监理公司正在进行结算初审,目前施工单位需尽快补充及完善结算资料(如:工期延期报告批复等)。
十三、大学城校区

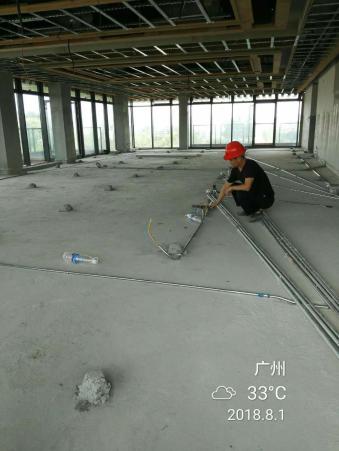

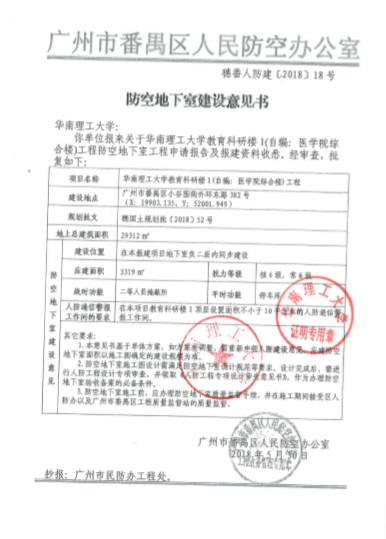

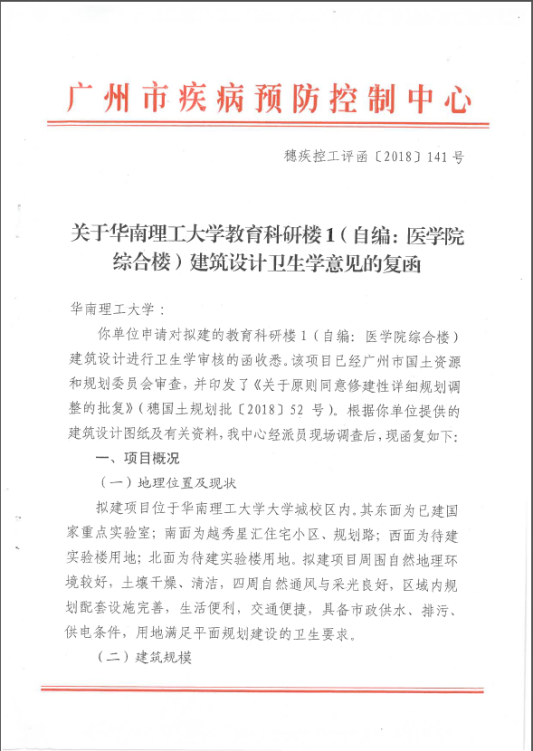

1.医学院综合楼:已取得番禺区国规局医学院综合楼建设工程规划许可证、规划放线测量记录册及人防地下室建设意见、大学城管委会(小谷围街道办)意见咨询复函、卫生防疫意见复函、省的高层建筑超限审查意见;已完成现场放线、现场除草、土壤氡检测等现场工作。正在办理市建委的初步设计审查、消防局的消防审查工作。初步设计已通过专家评审,消防报建已获得部门初步审批意见;正在开展施工图审查、图纸修改与核对工作,着手准备医学院施工前期工作。协助大学城管委会办公室进行校区医学院综合楼相关的供电增容工作。
2.深化留学生宿舍设计方案,已编制完成项目建议书,已报送教育部。论证综合实验大楼方案并编制项目建议书。
3.岭南建筑学术交流展示中心修缮工程已申报了2019年中央高校改善基本办学条件专项资金,并获得2019年国拨修缮资金174万元,加上之前已审批金额,本项目合计获得国拨修缮资金434万元。本项目现已完成该工程图纸、概算、招标控制价,并提交招标中心,计划8月上旬挂网招标,8月底开标,9月份施工。
4. 协助大学城校区绿化景观规划与建设工作。已编制景观湖周边步行景观系统工程的设计图纸及概算。协助大学城校区的景观植物种植工作。
5.按照河长制要求,完成河长制工作日常巡河、台账建立、河道清理、淤泥清理等工作,正在开展办理排水证及排水设施接驳核准的入案工作。按照7月26日在小谷围街道办召开2018年上半年河长制工作座谈会暨下半年工作推进会议及水务局现场实地查看要求,已开展地下管网水质检测及优化部分地下管网工作。
6.稳步推进解决历史遗留结算问题的工作,已完成与代建局核对自建项目(体育场馆和国家实验室)资金支付的工作。
7.协助艺术学院进行圆柱楼(琴房渗水)修缮改造工作。
十四、国际校区
1.协助学校及设计单位优化设计方案(含建筑及设备),协助代建局进行可研、节能、规划报建、物探、环评、考古调查、土地征拆等工作,取得相关政府部门审批意见。
2.协助代建局对国际校区进行场地测量、移交配合及开工前准备工作。

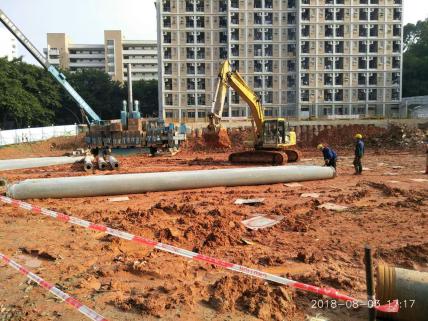

3.已协助完成国际校区所有钻探的工作,共完成现场勘察钻探D学院,教学楼,学生宿舍,饭堂,A地块,B地块,C地块,E地块等总共454个钻探点,完成编制钻探点的钻孔信息,收集保存现场照片。协助监管钻探施工单位对现场鱼塘回填二十万立方土的工作。
4.对所有钻探现场进行管线和危险源排查,发现现场煤气管道和带电高压线路多处,及时与南村镇政府进行了协调处理。
十五、根据校办指令,制定好本单位办公地点搬迁的计划,有条不紊地协调各科室做好搬迁前的准备工作及新办公地点的规划整理等各项后勤服务工作,在规定的时间内顺利完成搬迁。
