华南理工大学校园基本建设工作简报 第1期

日期:2018-09-07


华南理工大学校园基本建设

工 作 简 报

1

20185月)

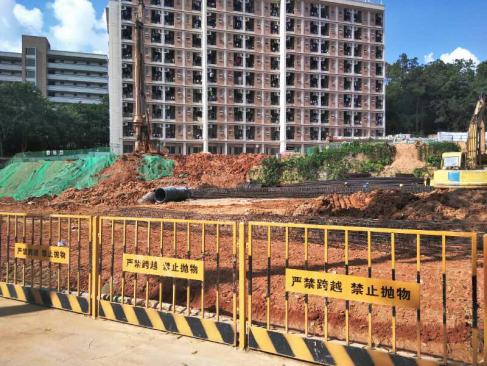

一、北区学生宿舍于416日取得施工许可证,按照20184月中旬开始计算开工时间。该工程项目的基坑监测及支护检测预算正在招标中心走单一来源采购流程。工程前期规划报建费用结算工作和周边建筑物及道路管线监测预算审核流程已完成。


二、幼儿园过渡用房,学校初步确定在西区幼儿园西侧(现有后勤员工宿舍区),建设幼儿园过渡用房。项目总建筑面积约为1250m2,总投资约505万元。项目建成后可容纳9个班,满足幼儿园2019年和2020幼儿入学需求。

三、游泳馆项目已取得国安局审查意见。已取得修规批复,准备报规划许可咨询。

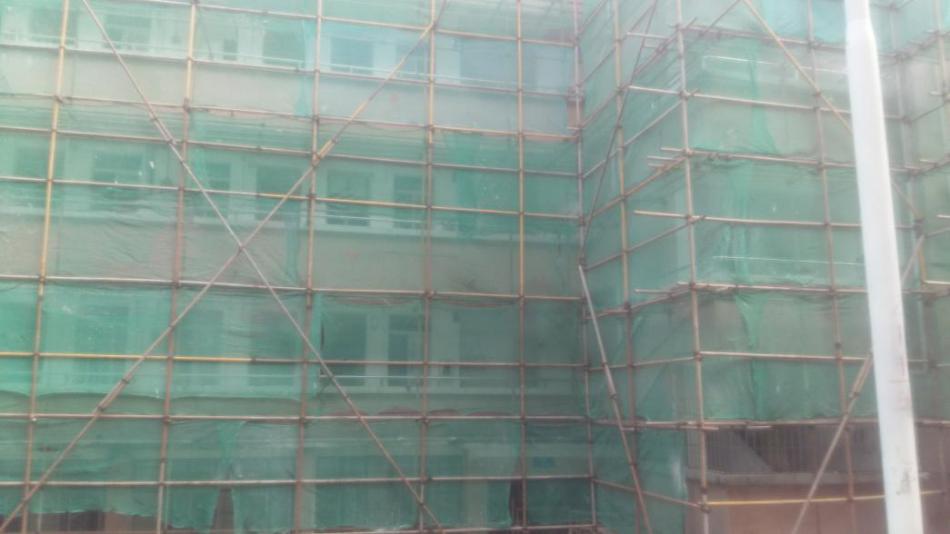

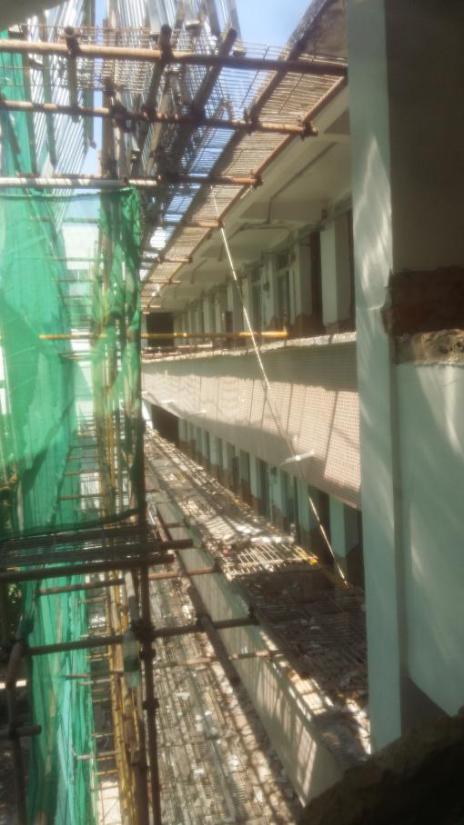

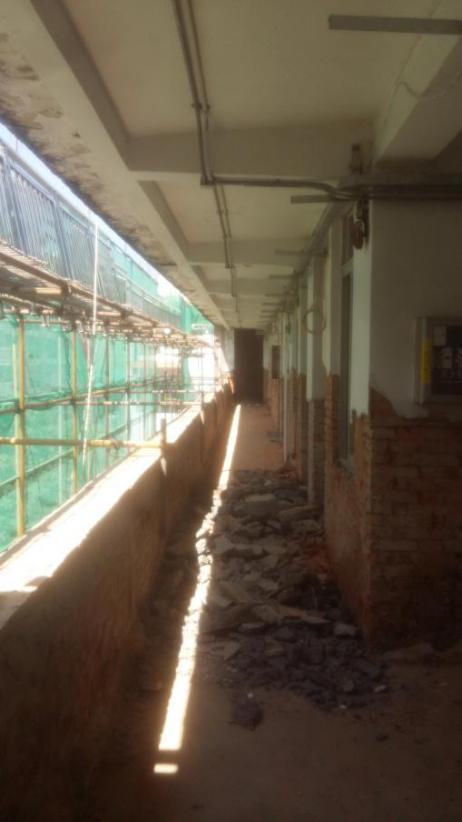

四、西十学生宿舍维修工程项目已开工。宿舍维修工程于2018521日开工。现外排栅已搭设完毕,正在进行楼内拆除项目。



五、北校区36号实验楼

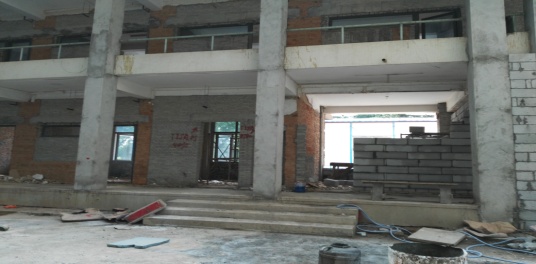

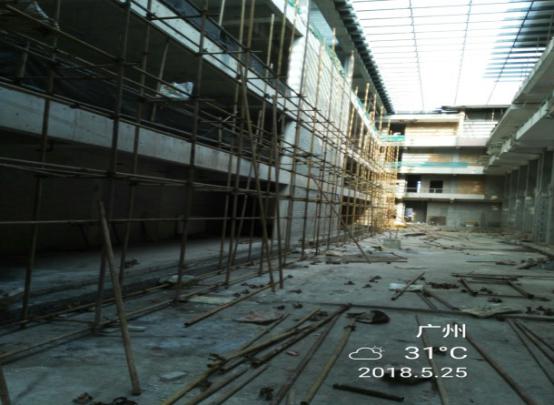

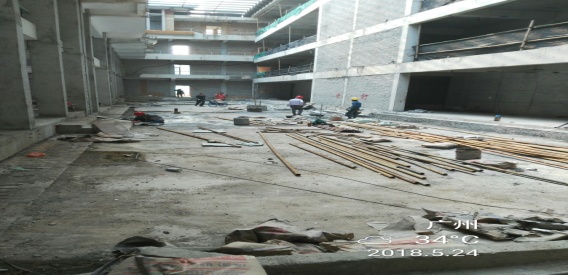

36号实验楼合同补充协议初稿审核流程已完成;正式稿正在走流程。36号楼一期施工已经完成部分交接,二期装修是2018.5.17正式开工。现施工工作面已正全面展开。

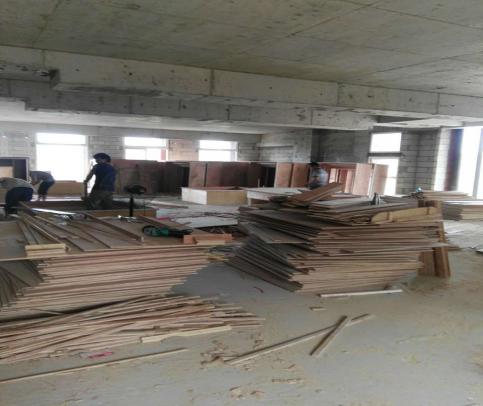

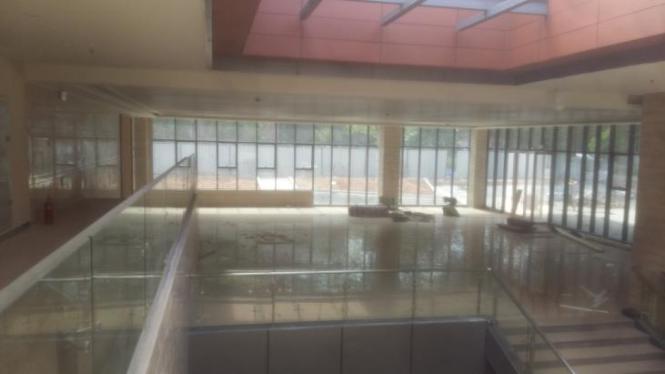

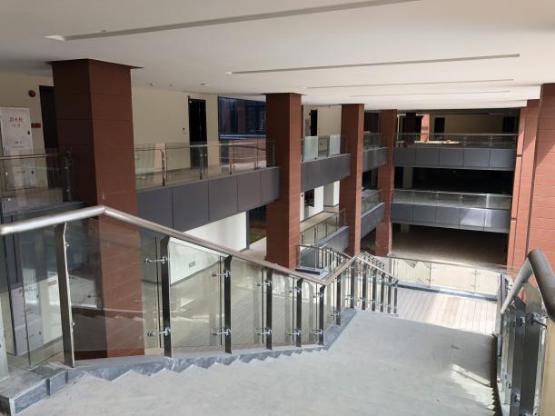

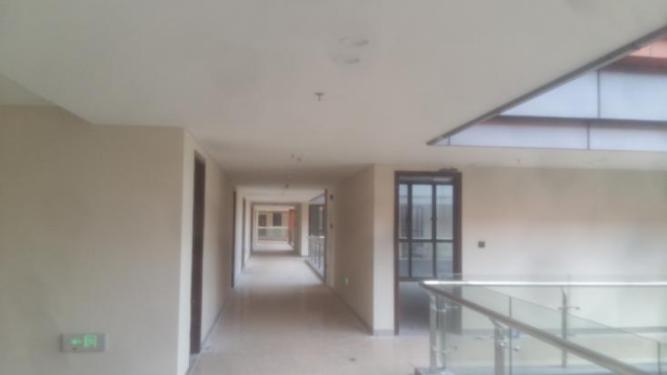

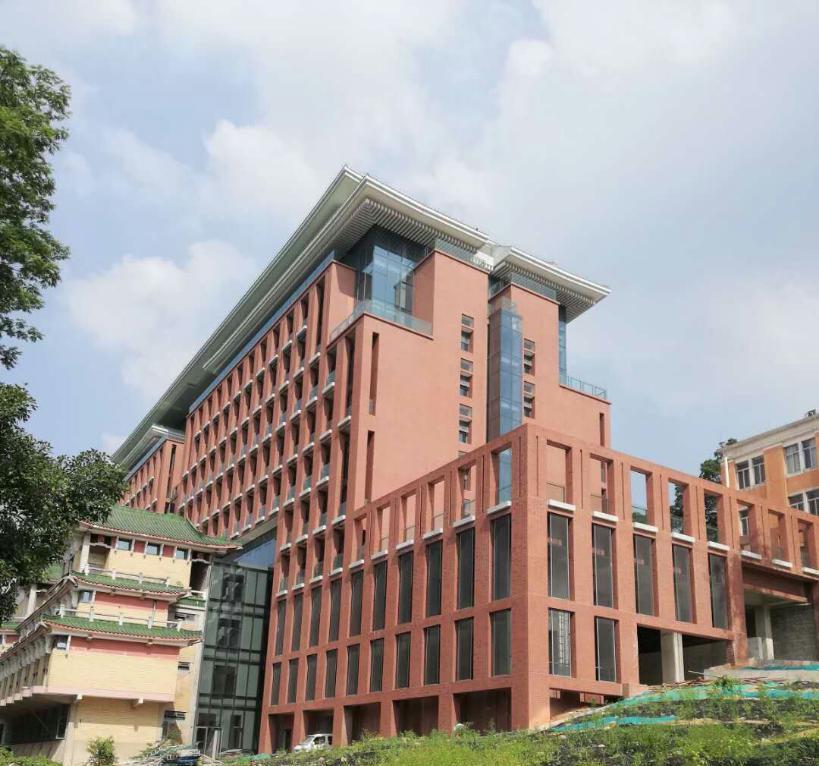

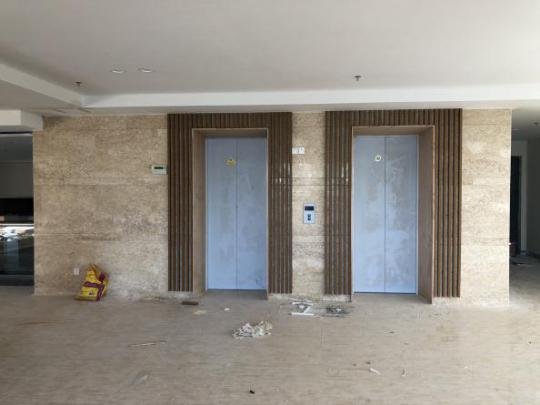

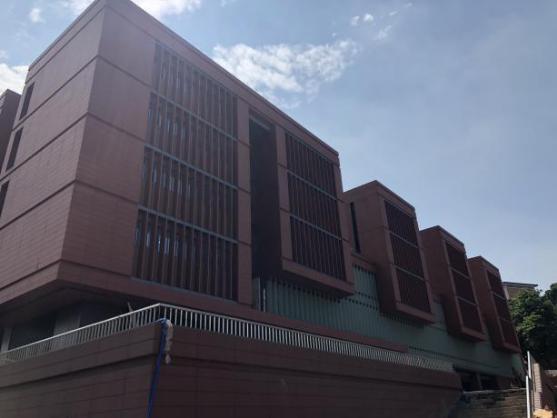

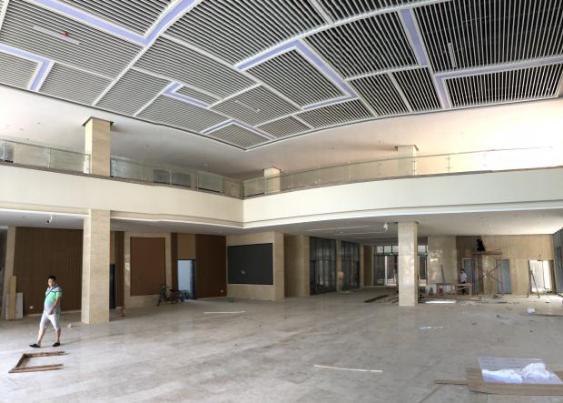

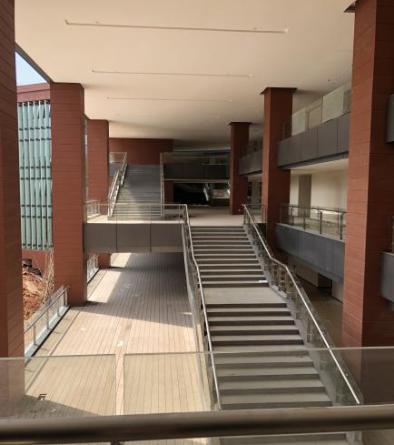

六、工管实验大楼工程项目,楼内精装修已完工,现正在报消防验收及申请安全评价书。工管实验大楼附属AB线道路工程,A线路面沥青砼已经完成铺装,大的绿化树已种植下去,两侧人行道砖已铺设完毕,B线正在铺设广场石材。


七、五山校区历史文化保护专项规划研究及五山校区校园规划技术咨询服务合同已签订正式合同。

八、校务服务中心维修设计合同签订已完成,图书馆副楼维修建设项目的前期手续办理正在有序进行,设计预算。

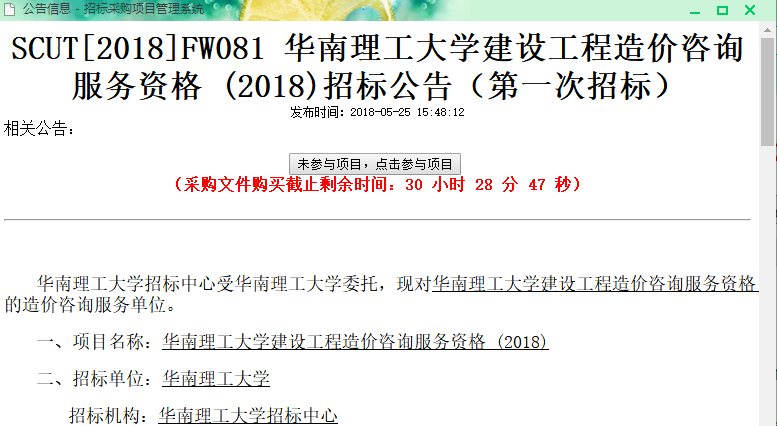

九、工程造价咨询服务招标相关准备工作已完成,招标申请书、招标需求、招标文件已送招标中心,历经多次沟通该项目已正式挂网,投标报名时间:20180525日—20180601日,开标时间:201806150900分。

十、大学城校区

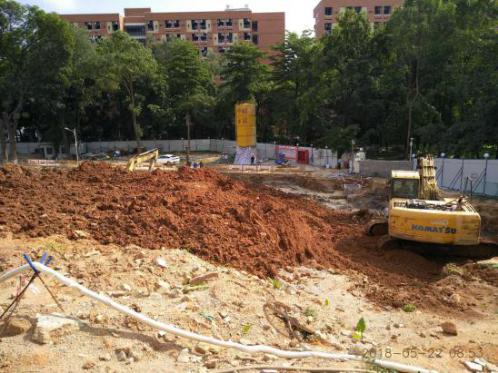

1.医学院综合楼:完成校内初步设计的专家图纸会审;国规局完成医学院综合楼修详规图纸的技术审查及建设工程规划许可证咨询,正在办理建设工程规划许可证;528日完成现场放线工作。完成人防报建的沟通协调、入案以及委托现场查勘等工作、大学城管委会(小谷围街道办)关于医学院综合楼报建的意见咨询、卫生防疫报批前期资料准备、递件和相关接洽工作、报送高层建筑超限审查(以上均待批复);完成地块的现场除草,正进行土壤氡检测。

2.深化留学生宿舍设计方案,已编制完成项目建议书,待学校完成投资评审后,报送教育部。论证综合实验大楼方案并编制项目建议书。

3. 景观湖周边步行景观系统工程、大学城校区雨污管网错混接治理工程、岭南建筑学术交流展示中心修缮工程(二期)等三个项目申报了2019年中央高校改善基本办学条件专项资金,合计申请总费用为1205万元。景观湖周边步行景观系统工程完成设计图纸及概算。

4. 完成民居改造工程图纸及概算,提出相应的修改意见,招标控制价5月出结果,已准备好申请表、招标需求、立项说明等材料初稿,计划月底提交招标中心。

十一、国际校区

1.协助学校及设计单位优化设计方案(含建筑及设备)、协助可研编制单位编制可研。

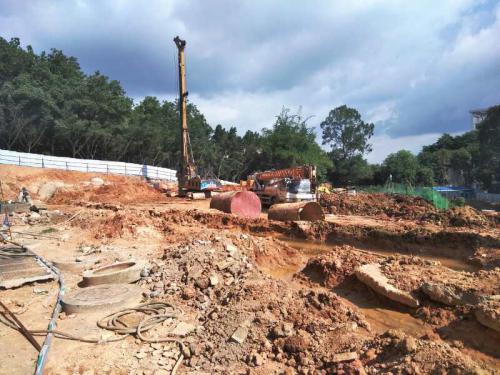

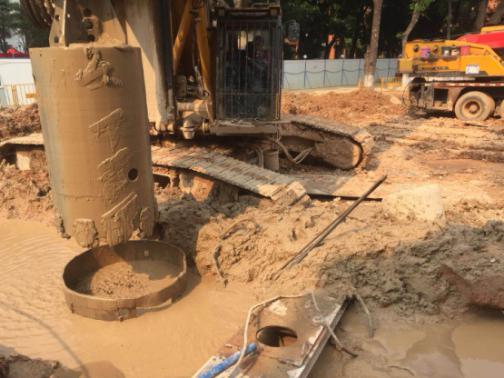

2. 已完成现场勘察钻探D学院,教学楼,学生宿舍,饭堂,A地块,B地块,C地块等共220个钻探点,已编制整理部分钻探点的钻孔信息,并收集保存现场照片。协助监管钻探施工单位对现场鱼塘回填二十万立方土。

3.对所有钻探现场进行管线和危险源排查,发现现场煤气管道和带电高压线路多处,及时与南村镇政府进行了协调处理。

十二、准备材料迎接教育部基建规范化检查

撰写自查报告,填写相应表格,制作汇报PPT,安排行程。
