华南理工大学校园基本建设工作简报 第6期
华南理工大学校园基本建设
工 作 简 报
第6期
(2018年10月)

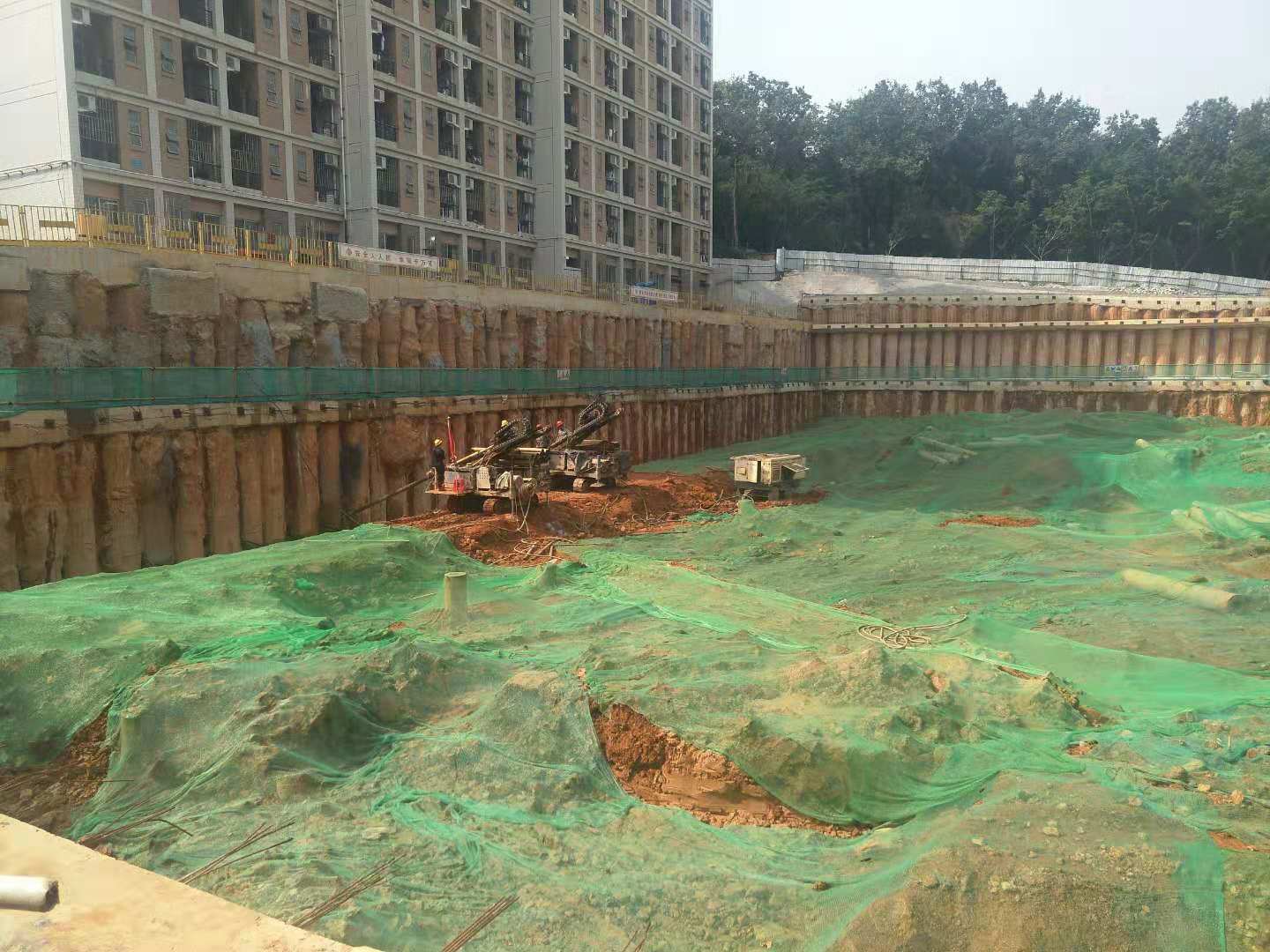

一、北区学生宿舍工程第二阶段土方外运完成,正在进行第二阶段支护桩腰梁锚索施工;该工程施工标清标工作已完成,并已完成该项目电梯购置与安装合同正式稿审核流程。
二、幼儿园项目,北区26号楼改造(幼儿园过渡用房),于11月3日上校长办公会议,明确采用EPC方式实施。
三、东区幼儿园改扩建项目,设计团队对方案及投资估算进行优化,待提出优化方案后提交讨论。讨论确定后上校长办公会立项,之后准备进行可研备案。该项目已委托房地产测绘院对生活8区权属及原有建筑、树木进行测绘,另外准备按设计需求进行结构检测。
四、游泳馆项目,可研报告已取得正式批复。已申请规划许可证,预计11月15日取得批复。由于住建委政策有变化,游泳馆项目决定暂不做初步设计审查,直接做施工图审查备案。待设计汇总施工图文件交处内会审。
五、人才宿舍项目,规划局及交研院对地块内路网进行调整,已发我们初步方案;待规划局牵头开协调会明确;已委托房地产测绘院对生活10区权属进行测绘;明确权属界线后请规划局及交研院对调整后路网进行定位。
六、长江路下沉隧道项目,于10月1日前提交项目建议书初稿至区住建局。
七、东区七栋教授住宅项目,勘察测绘合同已完成正式稿审核流程。
八、东区运动场项目,分别于10月15日和22日召开方案讨论会,于10月31日再次进行方案汇报。
九、校务服务中心装修工程项目,设计院于10月18日出纸版施工图,待出样板文本。
十、图书馆修缮工程,工程结算已完成终稿,经复核抽检,发现工程结算还存在错误,已让审核单位根据复核意见调整,计划11月初送审计。
十一、36号实验楼室内装修及2号楼修缮工程,该项目已全面展开施工,局部天花已完成,现正在进行地面铺贴及墙面工程;一期甩项工程预算审核初稿已经完成,主材最终价确确认批复。

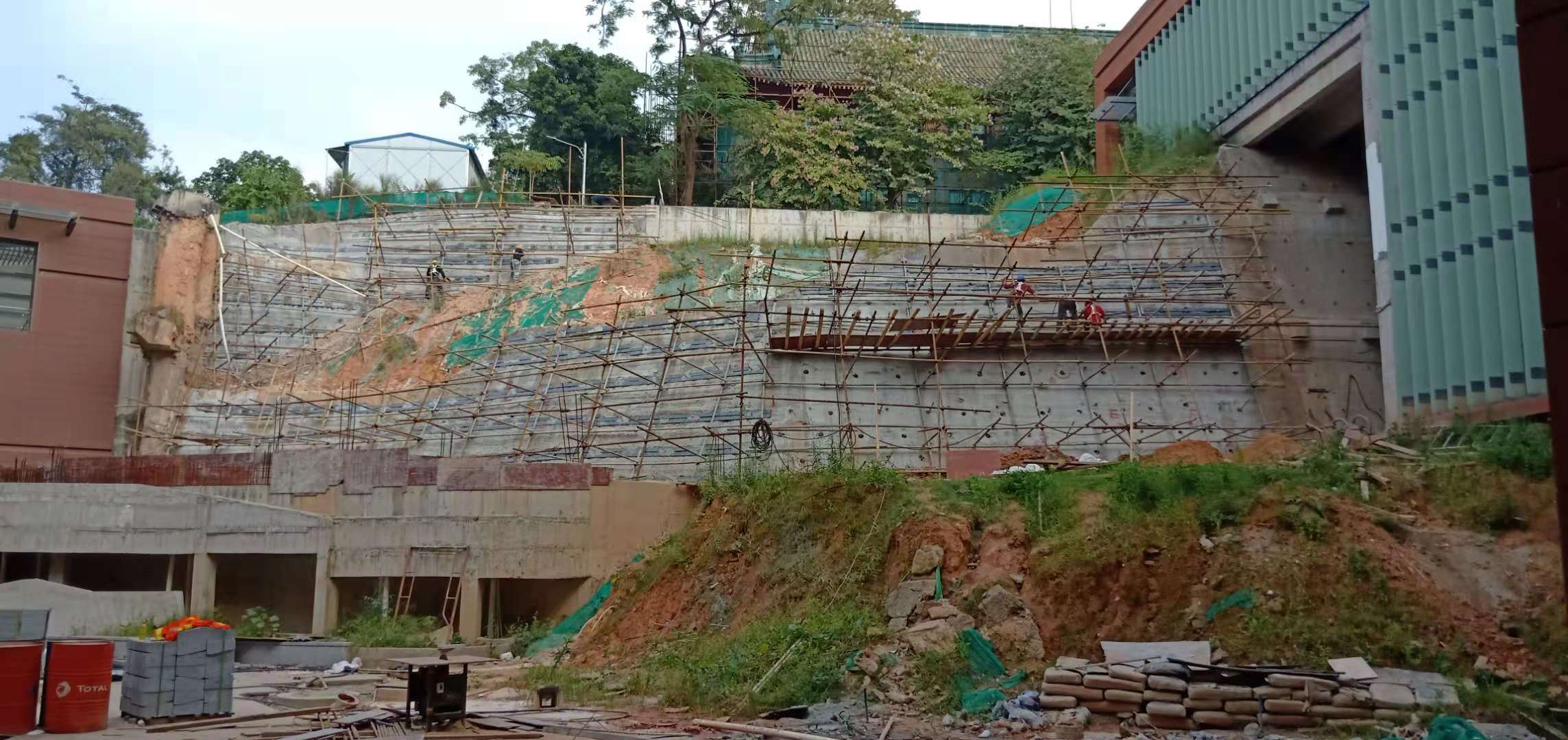

十二、工管实验大楼新百步梯工程,土钉支护施工土钉部分已完成。
教育科研楼(自编工管实验大楼)室内装修工程材料检测合同已完成正式稿审核流程。
十三、管理大楼附属AB线道路工程。A、B线工程已完工,准备验收。
十 十四、校级资源云平台工程,工程结算已送广东省国际工程咨询有限公司初审,计划11月送审计。
十五、12号楼修缮工程,该工程施工标清标工作已完成。于2018.10.30正式开工,现正在进行排栅及围蔽施工。该工程监理合同和施工合同已完成正式稿审核流程。
十六、华工30号楼,工程结算完成复核抽检工作,于本月底送审计,跟进配合审计工作。30号楼土方场地平整工程结算已完成,已送审计。
十七、大学城校区
1.医学院综合楼,该项目立项阶段、规划设计阶段、报建阶段工作已经基本完成。已取得市住建委、区国规局、消防局、大学城管委会、卫生防疫等多部门的审批意见批复函,并取得施工图审查合格书。并于10月15日召开了医学院、校内各职能单位、设计单位(建工院)、设计咨询单位(华工院)共同参与的最终方案审查会。现正开展清单预算编制及相关招标准备工作,同时,紧密联系住建委和代建局,希望他们能尽力协助学校推进医学院综合楼建设管理工作。
为保障学校利益,加快建设速度,从经济行、合理性考虑,与大学城管委会协商,不再将本工程的土方外运,而用于改善大学城的地质质量及园林景观环境。
协助大学城管委会办公室进行校区医学院综合楼的供电增容工作。经多次沟通协调,大学城管委会与基建处为加快工程建设速度,提高工程建设质量,对合理划分医学院电力增容工作界面达成共识,大学城校区管委会办公室负责外电及大楼电房内建设内容,包含(高低压配电设备以及相应电力设施,电缆管铺设等室内装修工程)以及与供电相关的报建及验收。基建处负责电房出线后的建设内容。
2.继续深化留学生宿舍设计方案,现根据教育部反馈意见对项目进行调整,现拟一方面申报国拨资金入库,另一方面继续与有意协助建设的单位沟通协商。

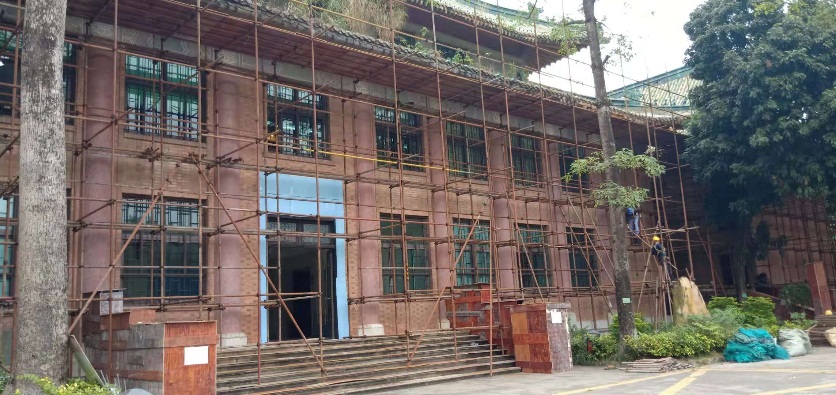

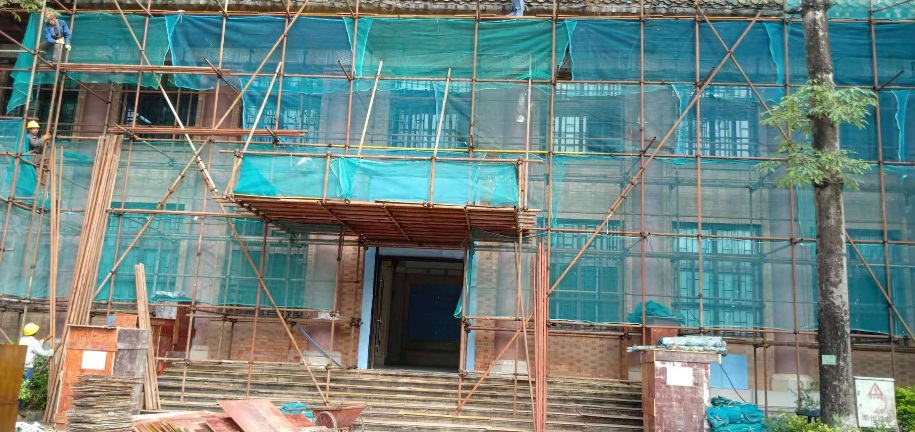

3.岭南建筑学术交流展示中心修缮工程(民居工程)项目合计获得国拨修缮资金434万元。本项目已于8月22日开标,原预计9月份签订合同并开展施工。经过10月份的多次谈判协商,第一、第二中标单位均采取拖延敷衍不负责的态度,经详细了解、考察、慎重考虑,并与招标中心沟通协商后,已出函废止了上述几家单位中标资格。现根据最新的法律法规,对原有标书、招标控制价进行梳理调整,进行二次挂网招标。
4.在详细了解我市其他高等院校地下管网普查工作的基础上,与大学城等相关职能部门多次沟通需求,我处秉着经济、合理、适用的原则开展大学城校区全校范围性的地下管网普查工作,现已编制完成标书,挂网招标。
5.按照河长制要求,按规定继续完成河长制工作日常巡河、台账建立、河道清理、淤泥清理、市区督办错混接治理等工作。按照相关会议精神及水务局现场实地查看要求,已开展地下管网水质检测及优化部分地下管网工作,现已选定地下管网溯源实施单位并开展工作,已取得溯源基础成果并拟定管网整改工作的初步计划。
6.稳步推进解决历史遗留结算问题的工作,已完成与代建局核对自建项目(体育场馆和国家实验室)资金支付的工作。

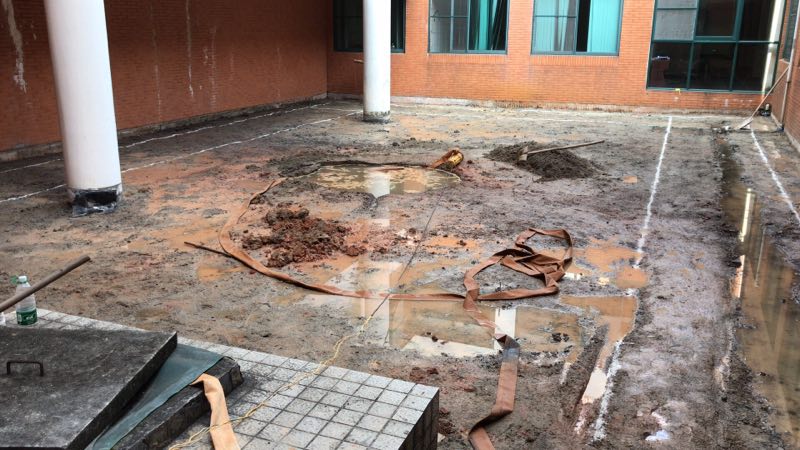

7.协助艺术学院进行圆柱楼(琴房渗水)修缮改造工作,协助圆柱楼室内装修工程挂网
招标及施工工程。
8.协助环境学院进行内庭加建工作。
9.整理大学城校区已完工基建项目资料,移交档案馆。
十八、国际校区
1.协助学校及设计单位优化设计方案(含建筑及设备),协助代建局进行可研、节能、规划报建、物探、环评、考古调查、土地征拆等工作,取得相关政府部门审批意见。
2.国际校区已完成EPC招标(中标单位为华工院+中建四局+广州建筑集团)及施工监理招标工作(珠江监理)。
3.协助代建局进行国际校区施工现场管理工作,紧跟施工质量。现场正在进行场地平整、挖土出土、打桩验桩、基坑支护、搭建板房、安装围墙、砌筑承台(含扎筋、浇筑、抹灰)等工作,一期工程预计能按工期计划在明年4月封顶,7月基本完工,进场安装家具;二期年底完工。
4.在道路市政方面,已协助代建局与市相关的水电网络通信单位进行对接,加快市政配套设施建设。
